施工過程

工程54
写真
完成

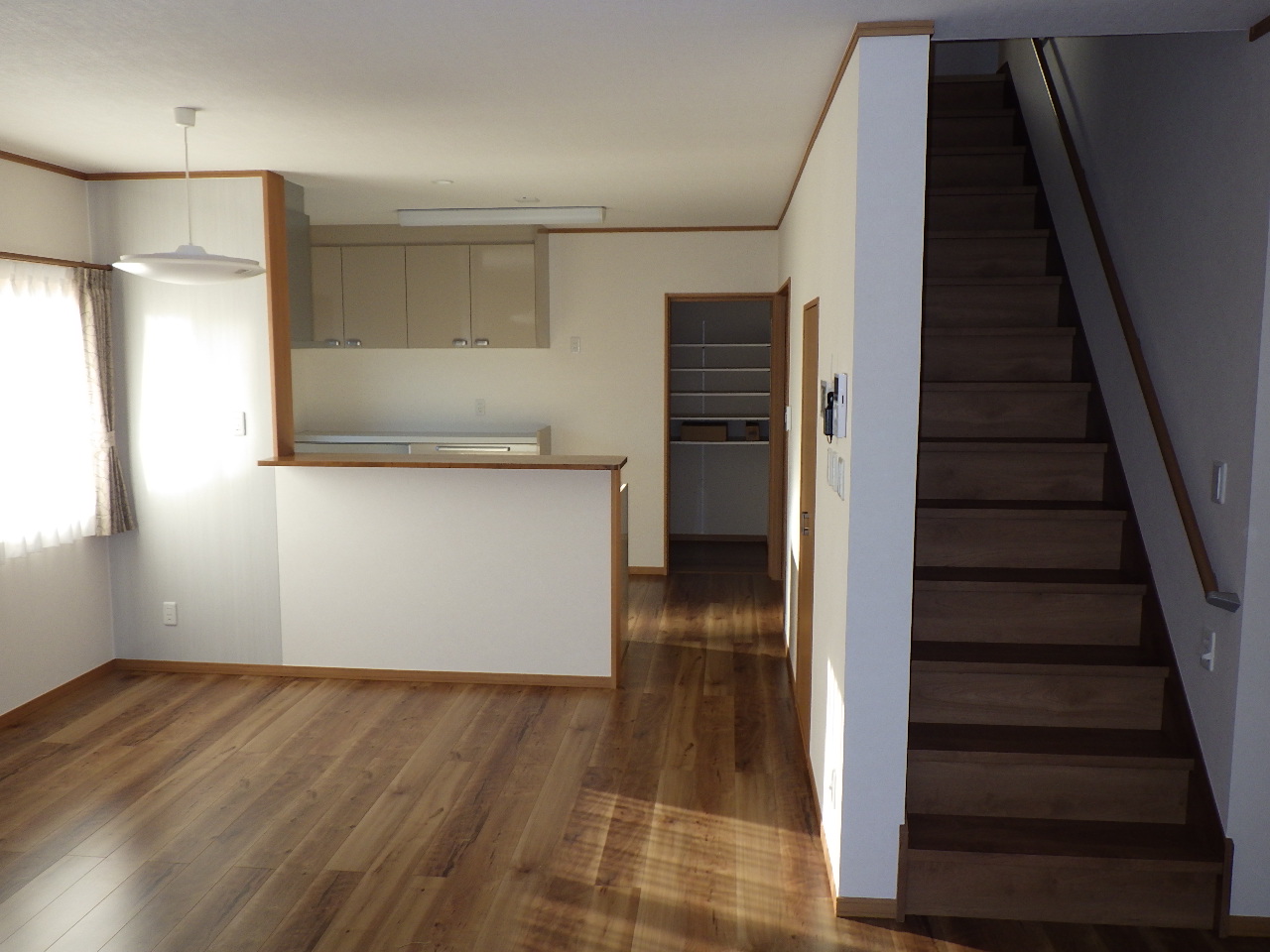

LDK
工程53
写真
完成
玄関・ホール廻り

工程49
写真
内装工事(仕上げ)
左官 工事
和室壁仕上げ、京土壁塗り
工程50
写真
内装工事(仕上げ)
下地処理・パテ処理
内部ビニールクロス張り
工程51
写真
内装工事(仕上げ)

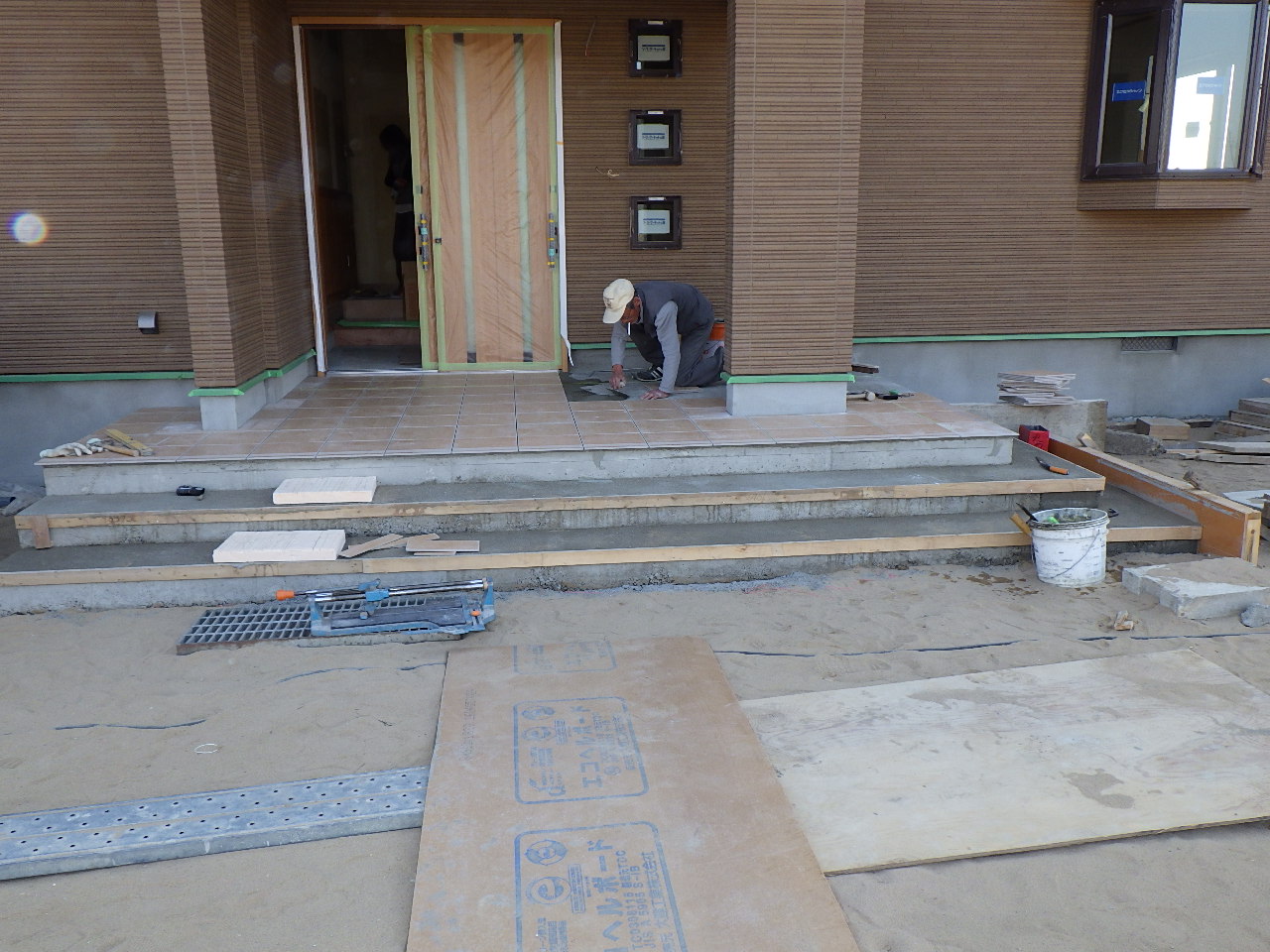

タイル工事
ポーチ・玄関タイル張り
300角タイル貼
工程52
写真
完成

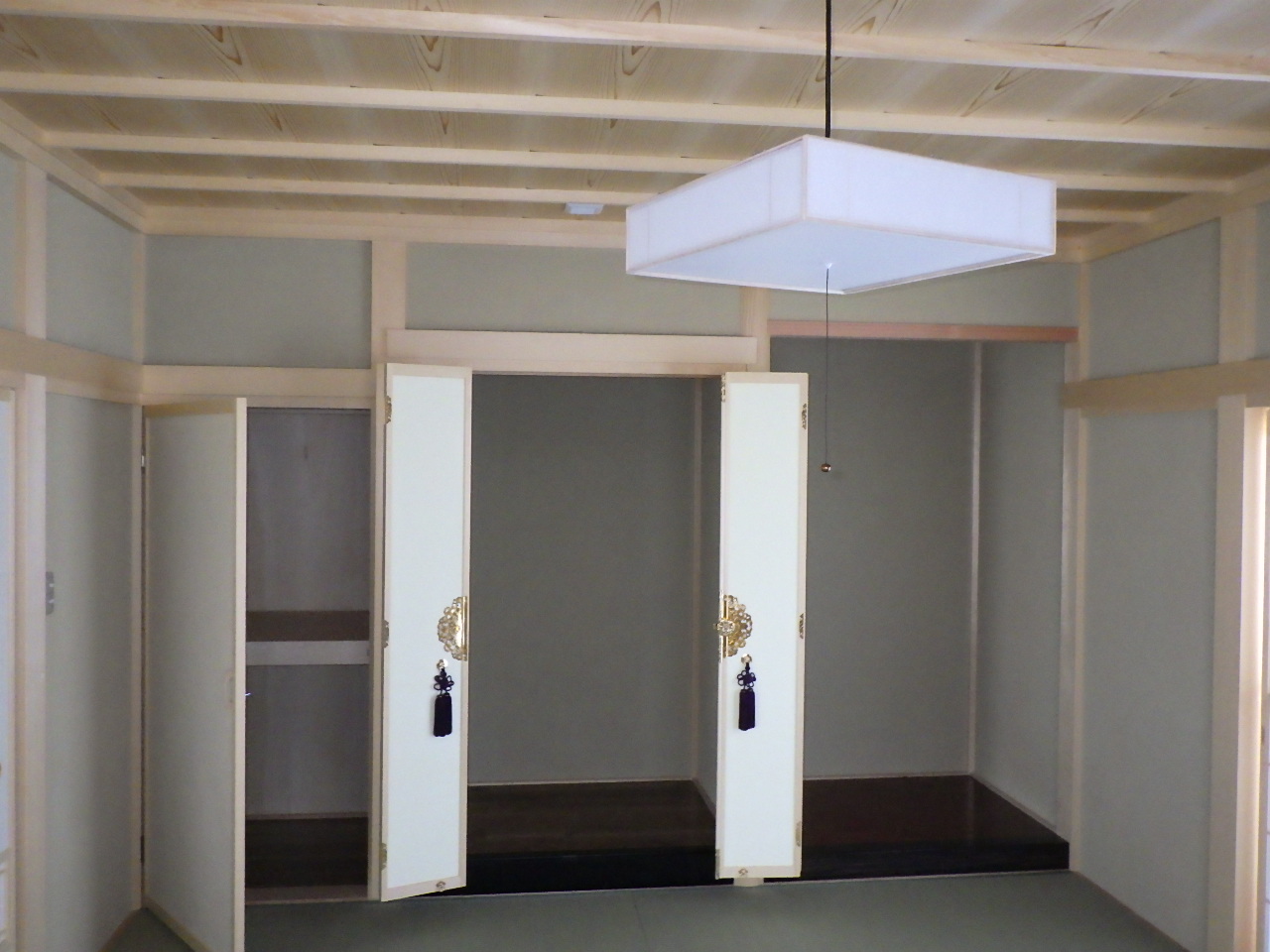

和室10帖

床の間・仏間・押入れ

工程48

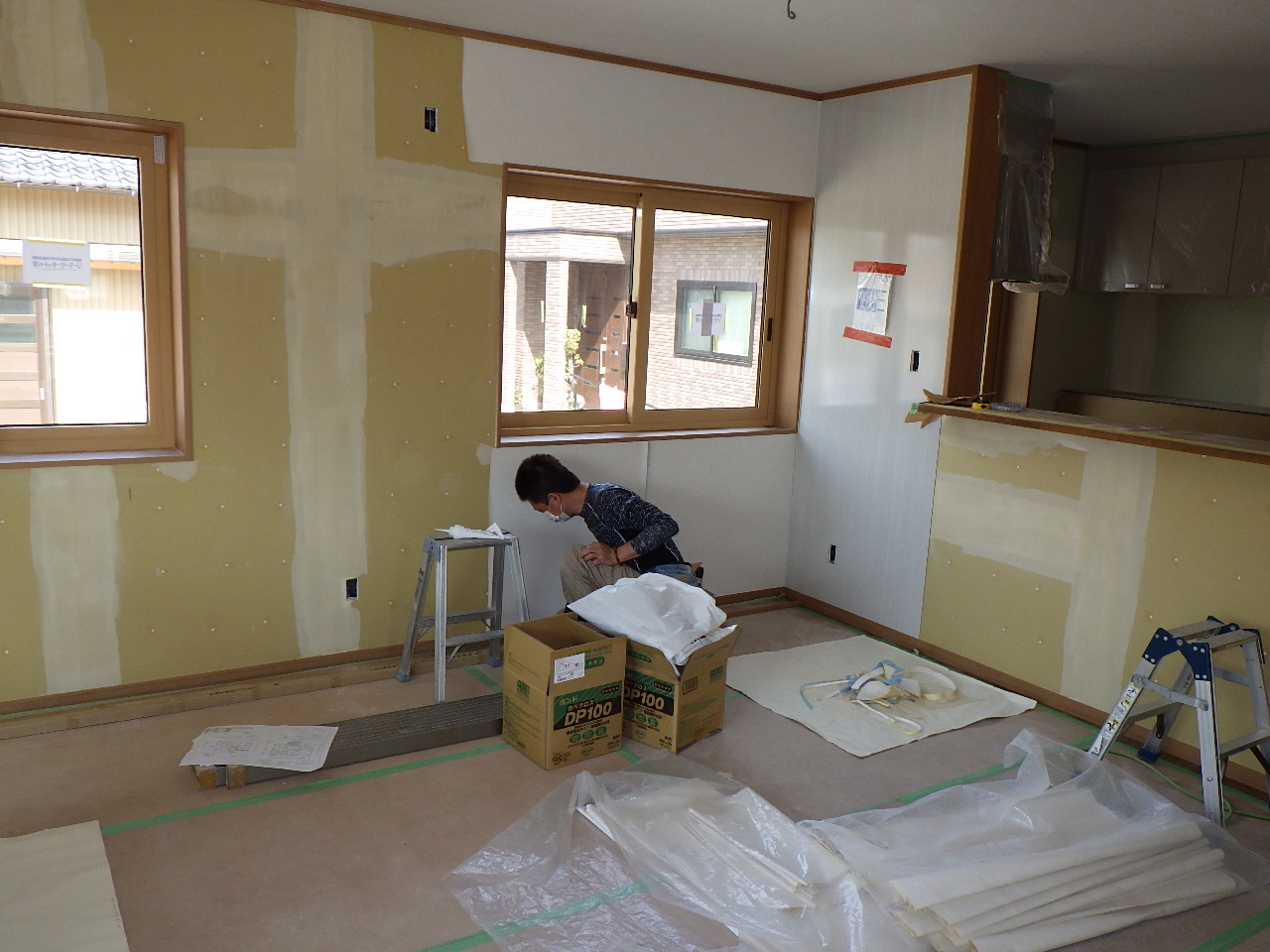

写真

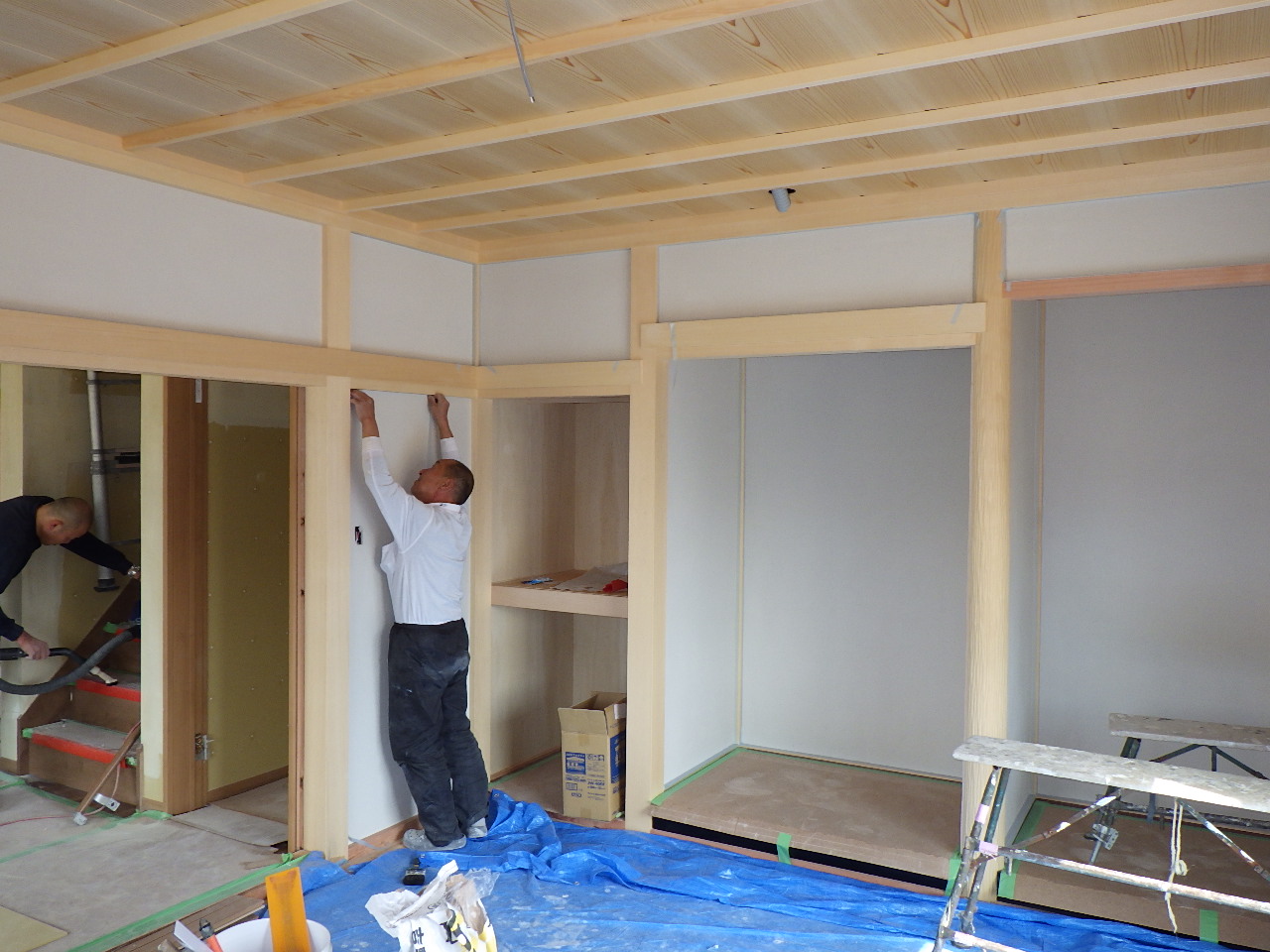

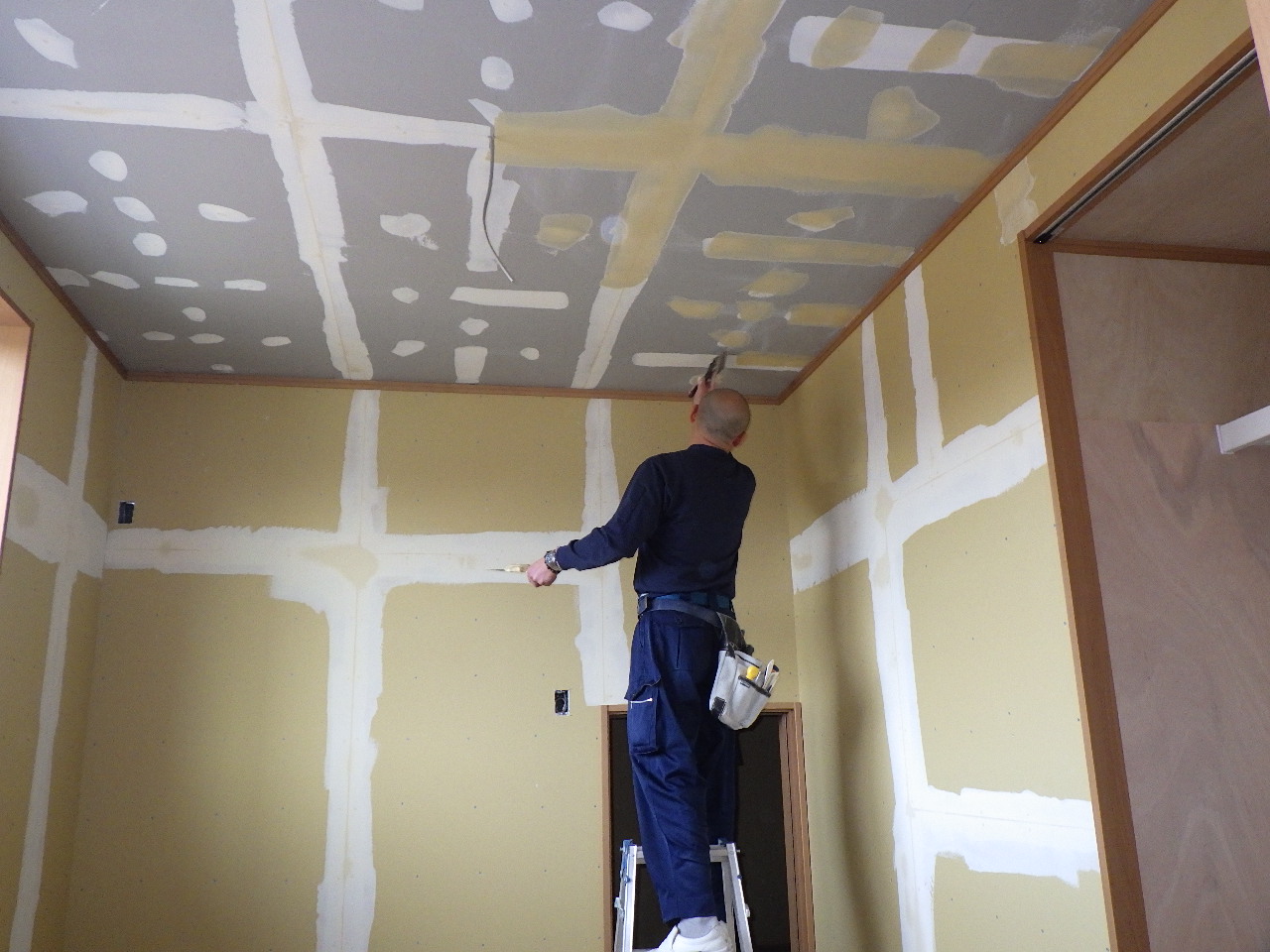

内装工事(仕上げ)
下地処理・パテ処理
内部ビニールクロス張り
工程47
写真

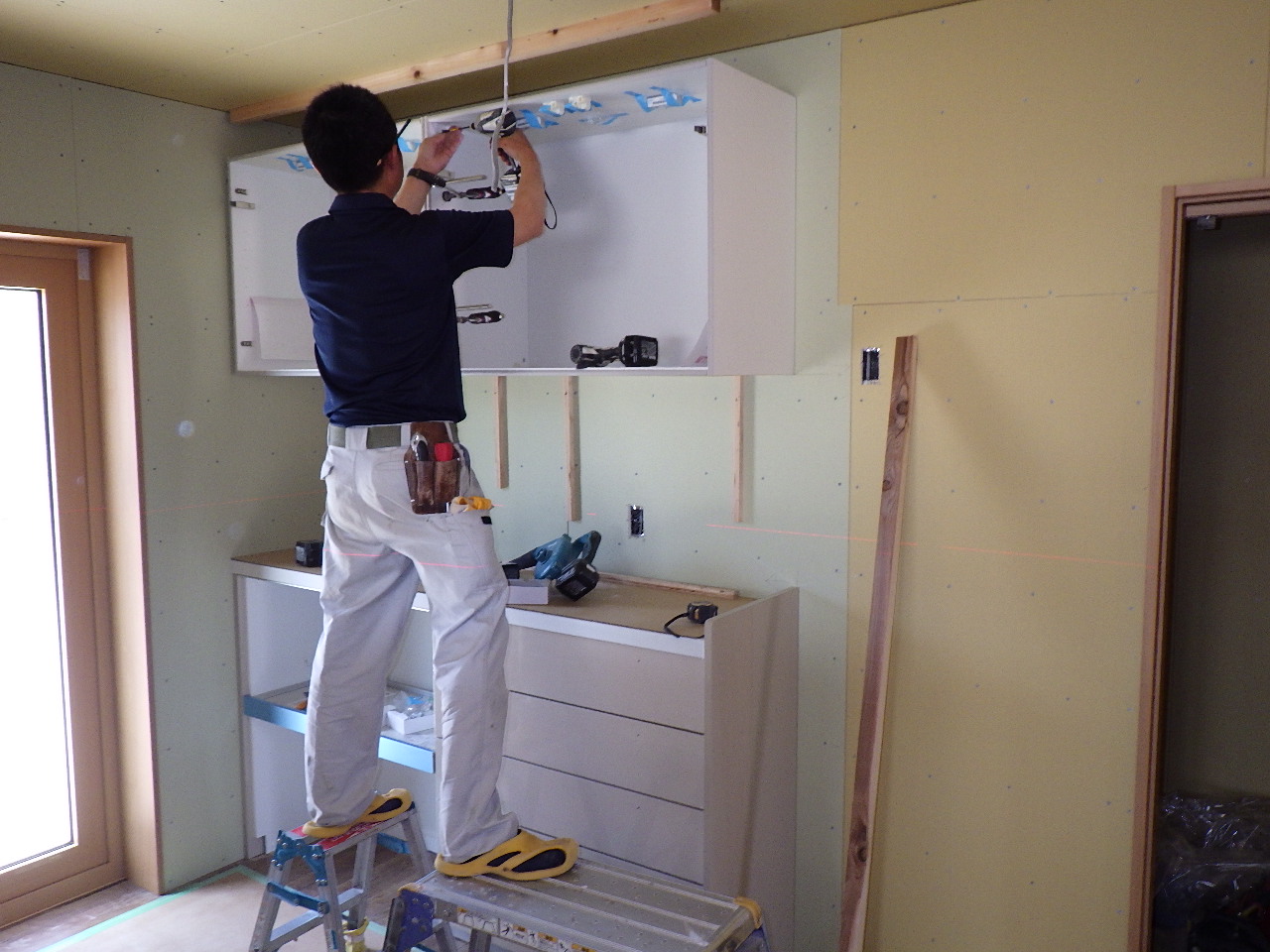

設備工事
設備機器取付
食器棚
システムキッチン組立
工程46
写真

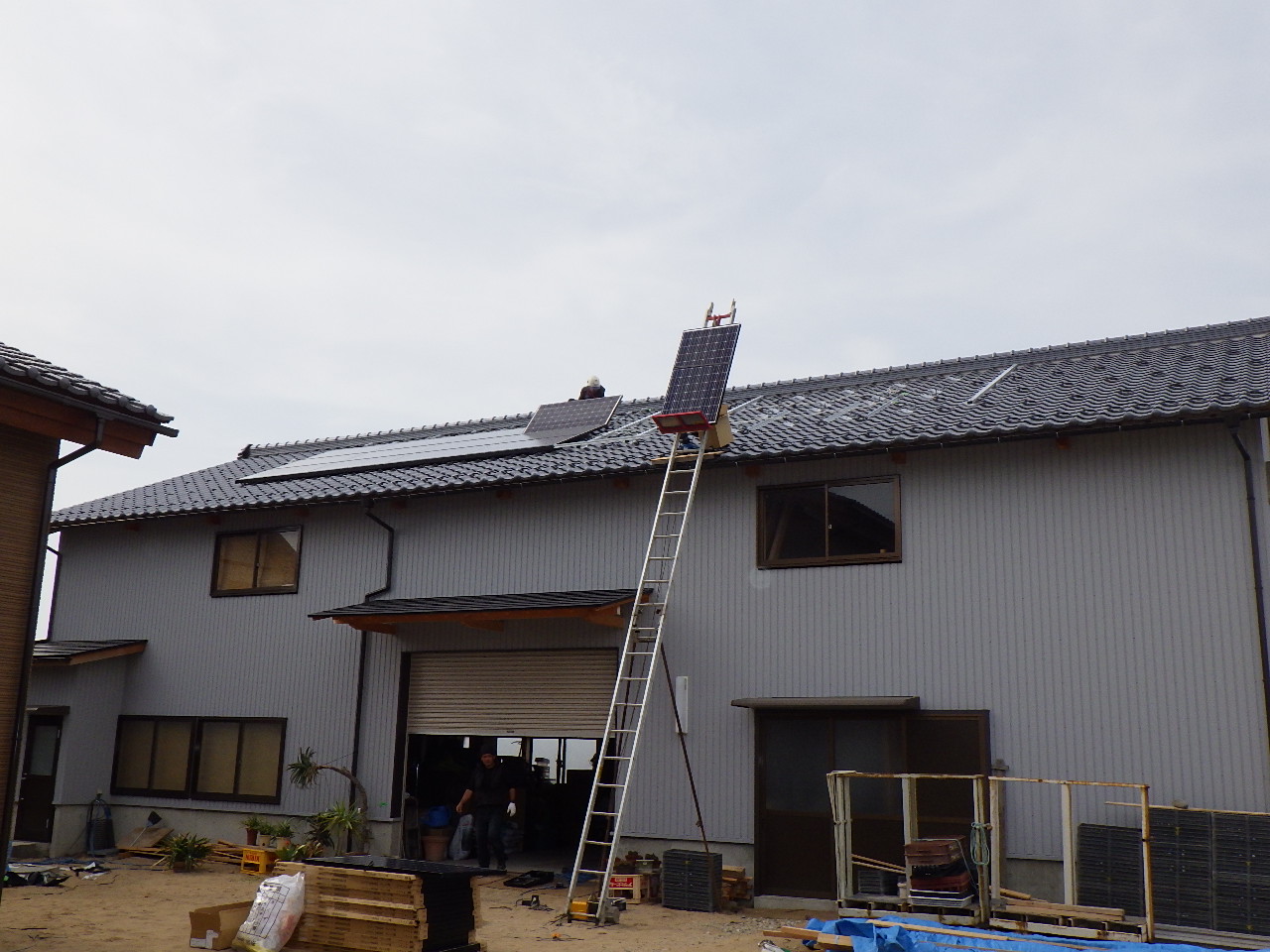

太陽光パネル設置
地域型住宅グリーン化事業
所管:国土交通省
呼称:ゼロエネルギー住宅
工程45
写真

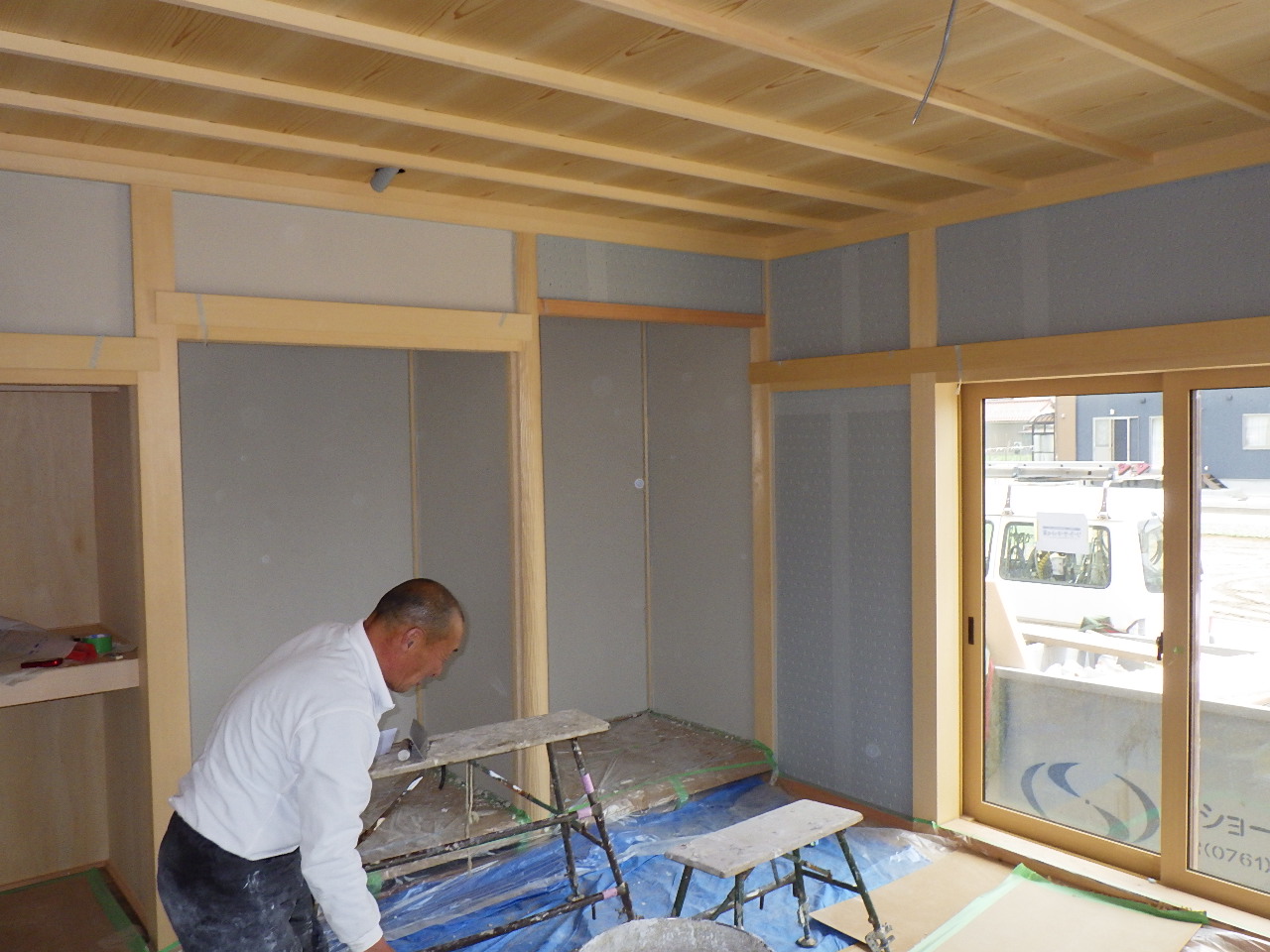

左官工事
内部仕上げ工程
和室京土壁仕上げ
ラスボードの上に下塗り処理

工程41
写真

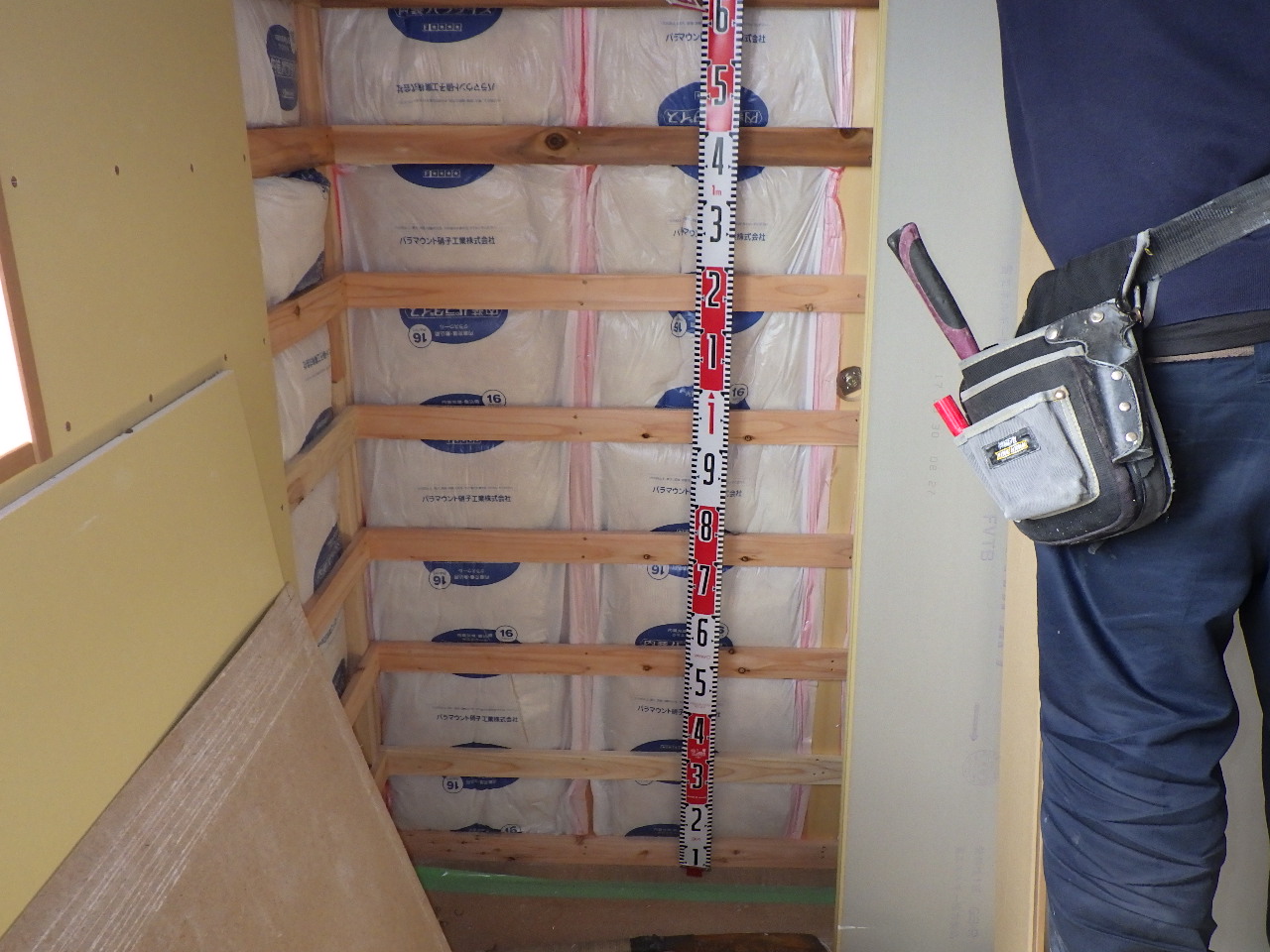

木工事
内部下地
内装下地
天井:PBァ9mm
壁:PBァ12mm
工程42
写真

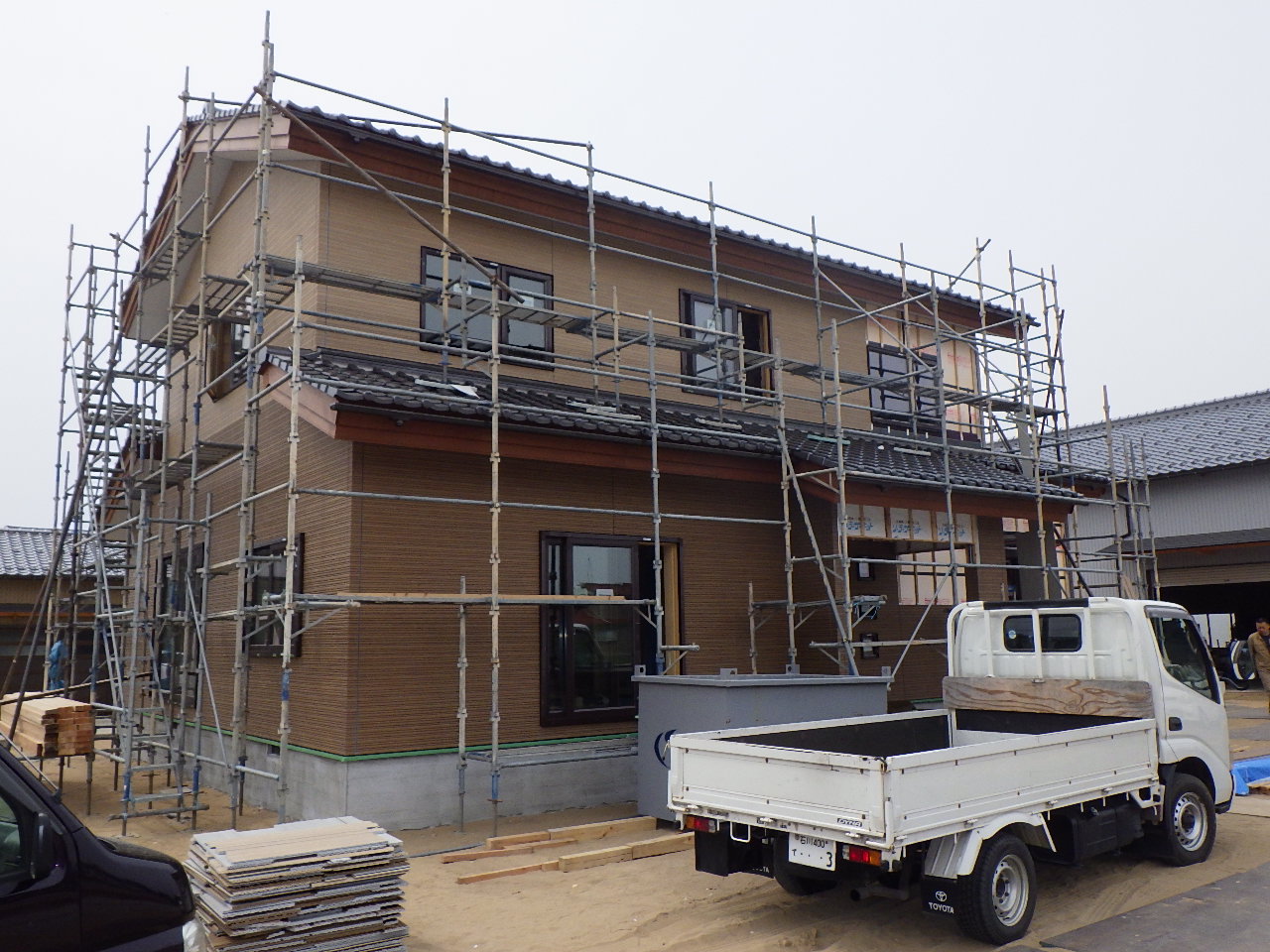

外壁 工事
サイディング張り
防虫防止材取付
パナソニック ケイミュー(株)
光セラ16mm(金具止め)
工程43
写真
板金 工事
雨樋の取付
軒樋(角樋)
隠し樋受け金物
工程44
写真
外壁 工事
サイディング張り
防虫防止材取付
パナソニック ケイミュー(株)
光セラ16mm(金具止め)

工程40
写真

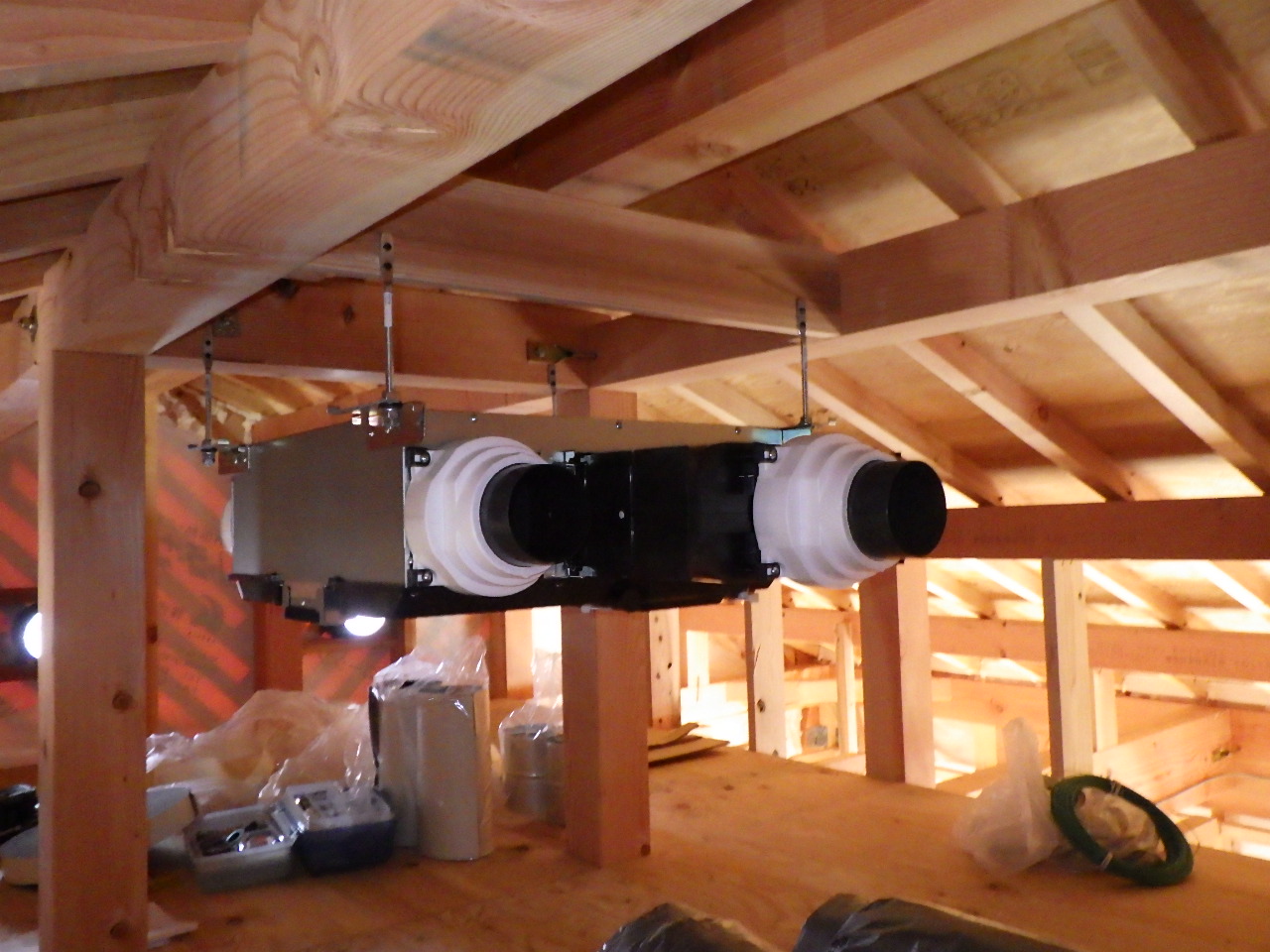

24時間換気工事
熱交換・外気導入併用型セントラル換気ユニット
【SC−SVシステム】
工程39
写真
木工事

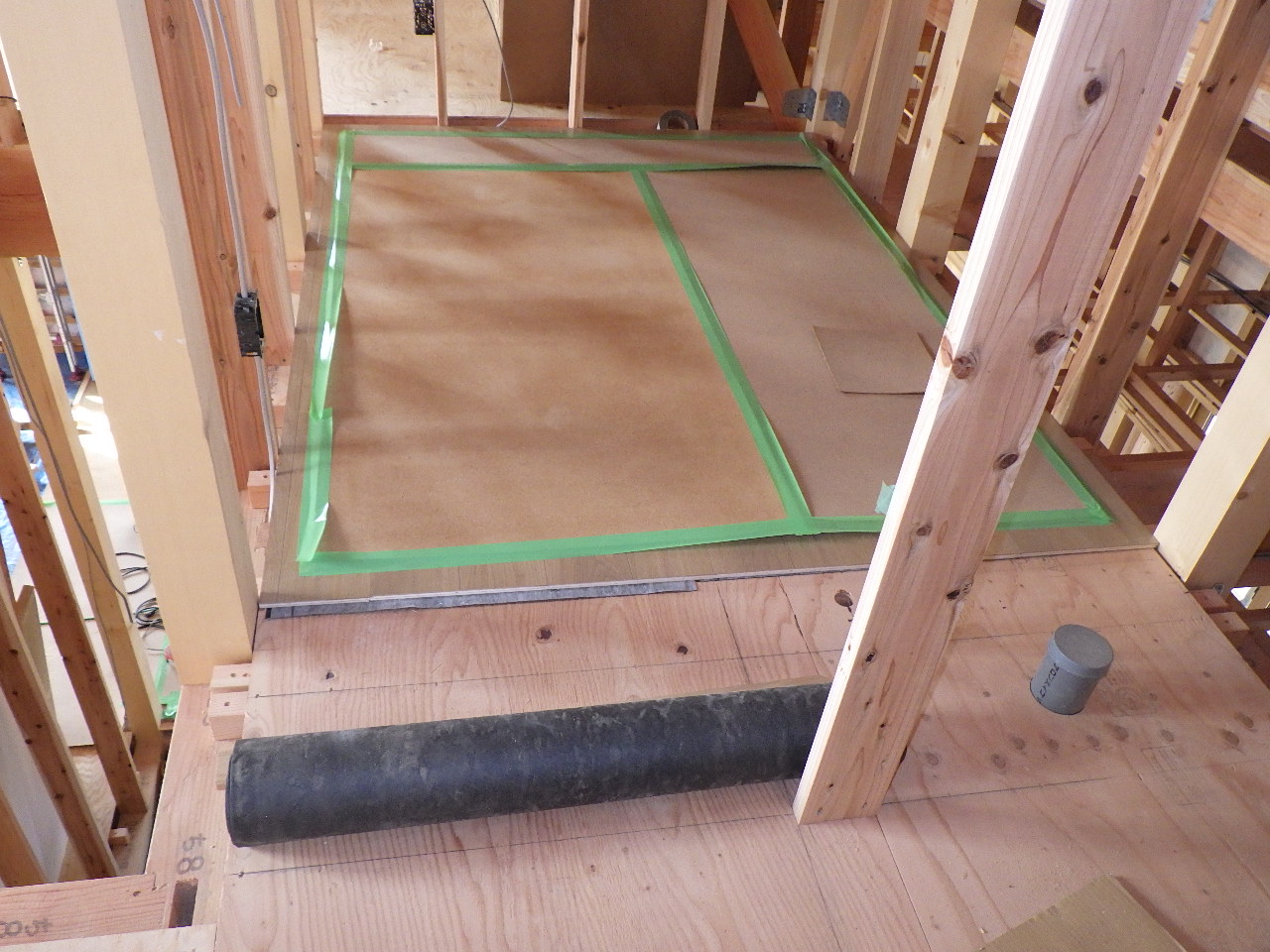

2F内部床工事
構造用合板ァ12mm下張り
遮音シート張り
フローリングァ12mm張り
工程38
写真
木工事
1F内部床工事
構造用合板ァ12mm下張り
フローリングァ12mm張り
工程37
写真

木工事
内部木工事
天井下地

工程33
写真
外壁 工事
外断熱工事完了
工程34
写真
塗装工事
鼻隠し・破風板塗装

ノンロット仕上げ2回塗り
工程35
写真

木工事・下地
内部木工事
床下地工事
工程36
写真
木工事

内部下地工事
間柱、筋交い

工程32
写真

外壁 工事
軒裏施工
ケイカル板(ハイラックN6mm)貼り
有孔板@2700
工程31
写真

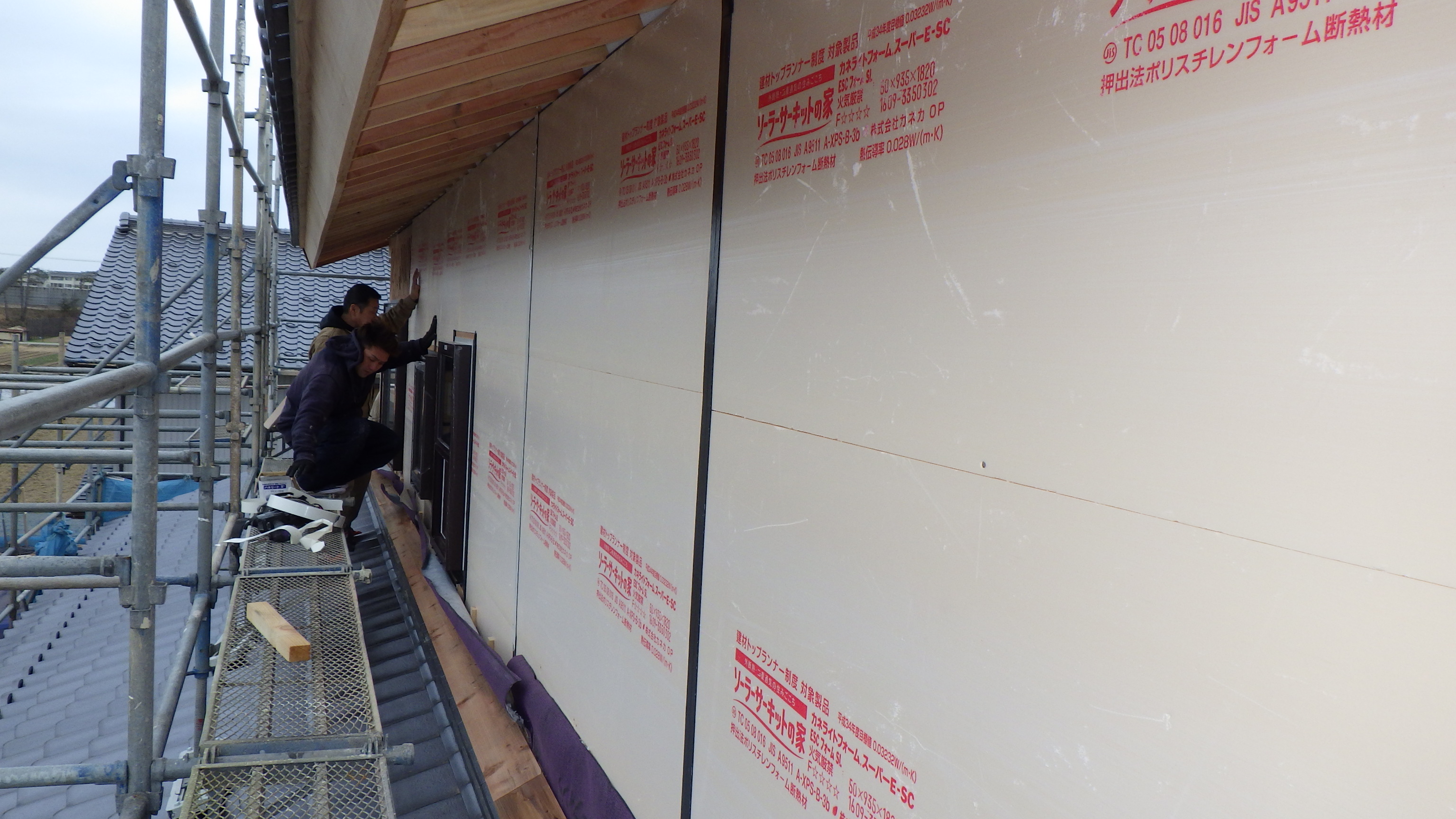

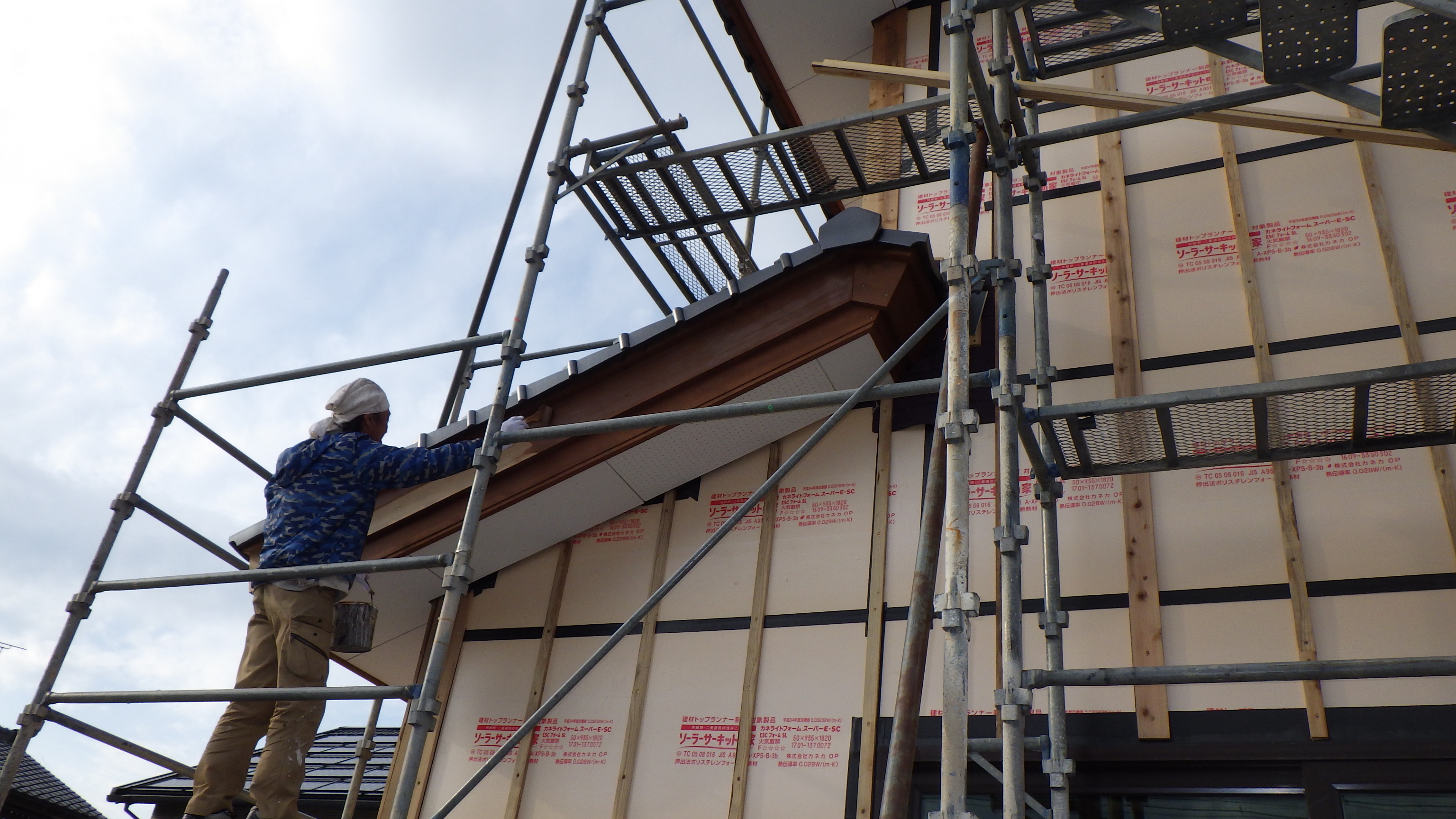

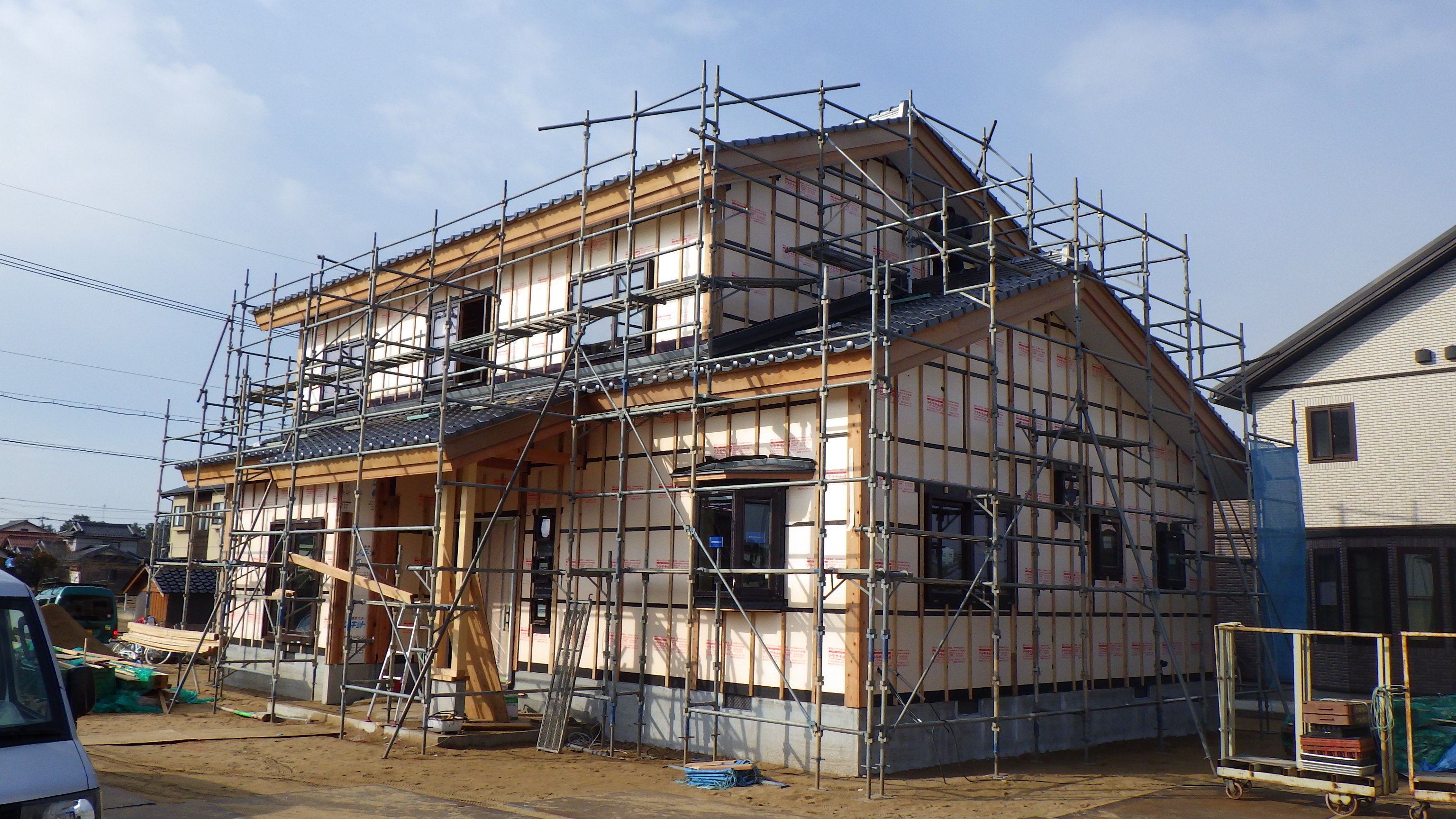

外壁 工事
防水紙張り(タイベック)
TH補強(耐震補強斜めヌキ)
樹脂サッシ取付
SCフォーム(50mm、外断熱)
通気胴縁
工程30
写真

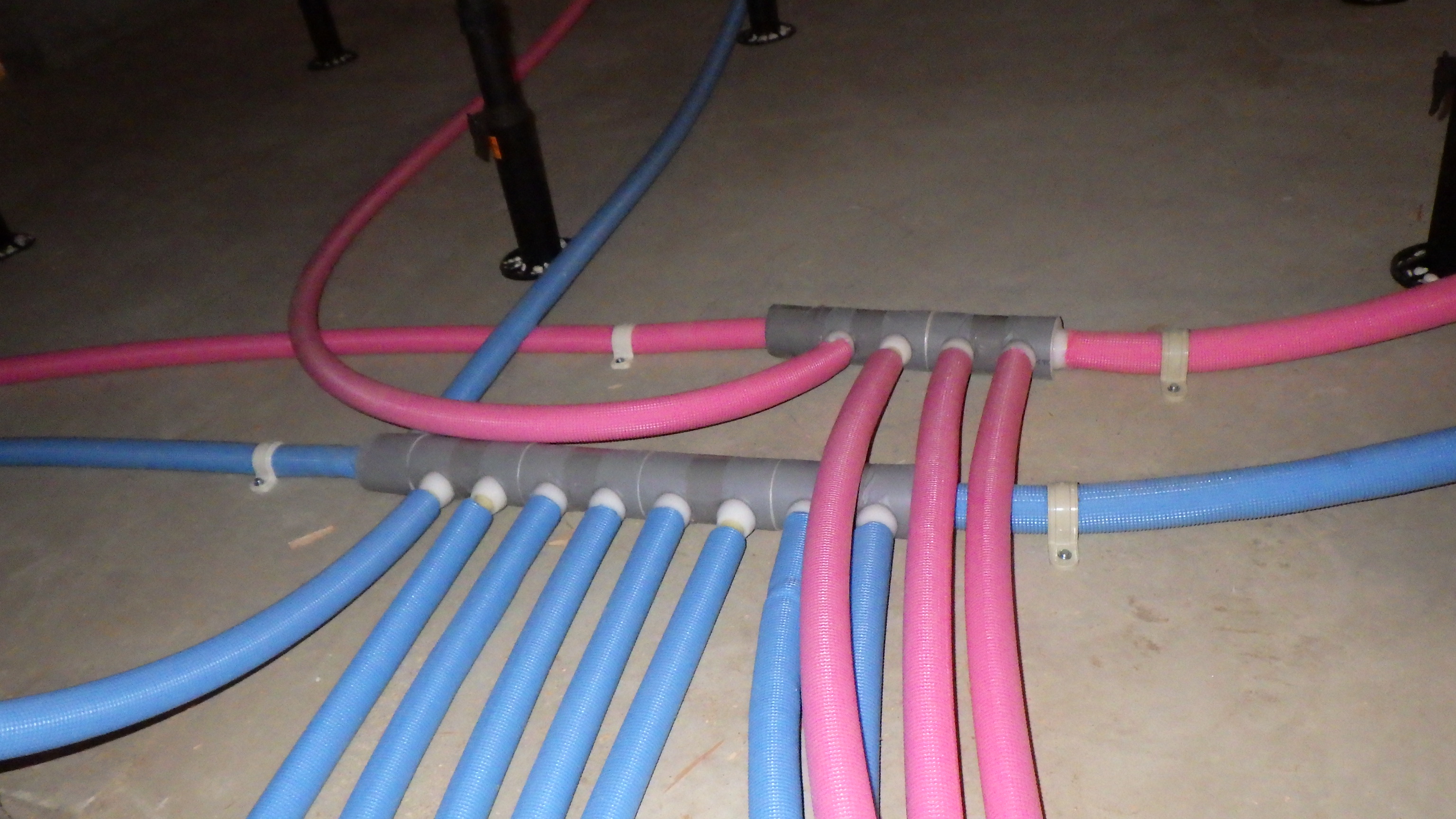

給排水設備工事
給湯・給水配管
キュービック配管
工程29
写真
給排水設備工事

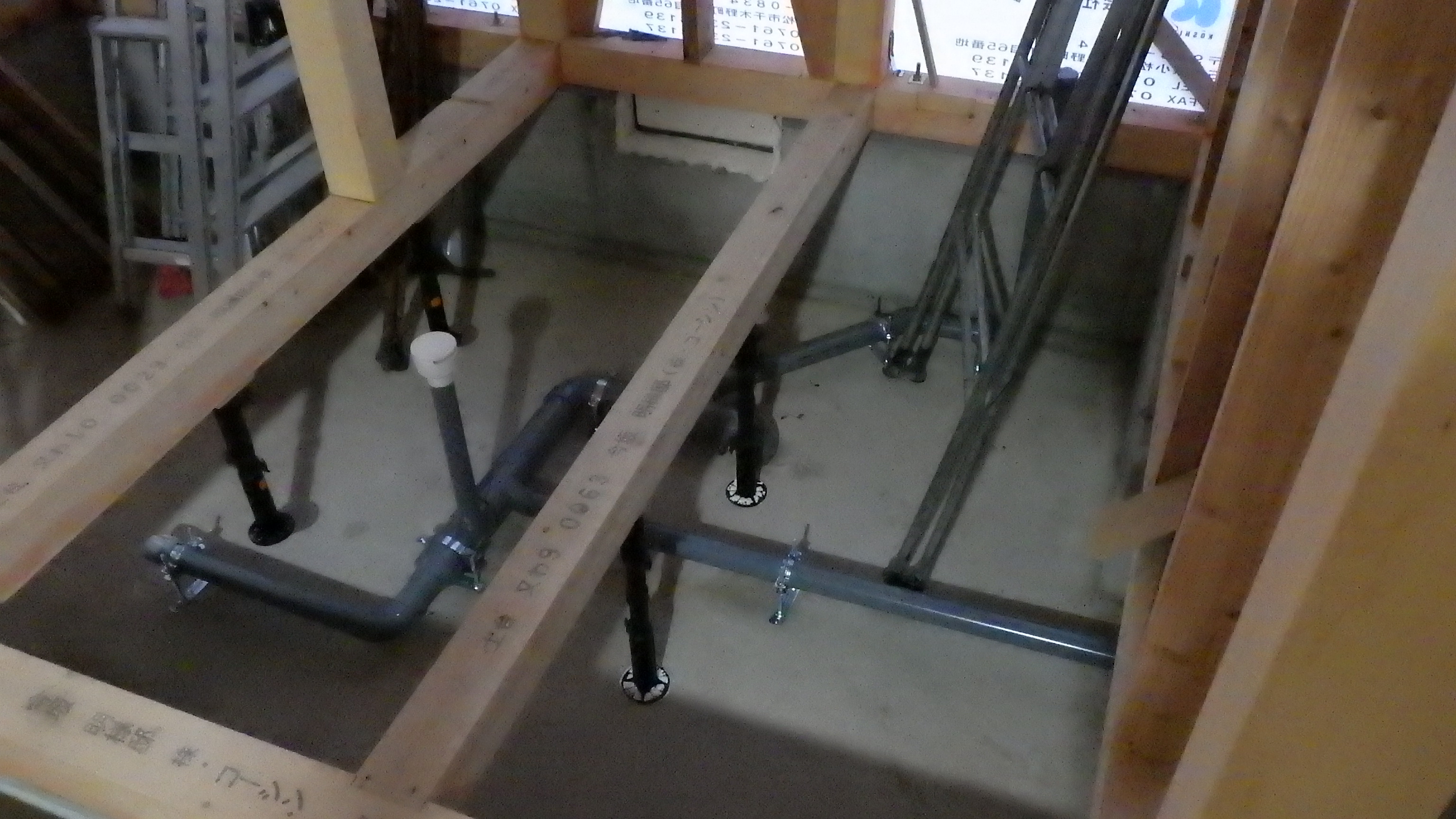

内部床下配管

工程25
写真
外壁 工事
外部廻り筋交い(45mm×120mm)
間柱取付(45mm×120mm)
防湿シート張り
工程26
写真

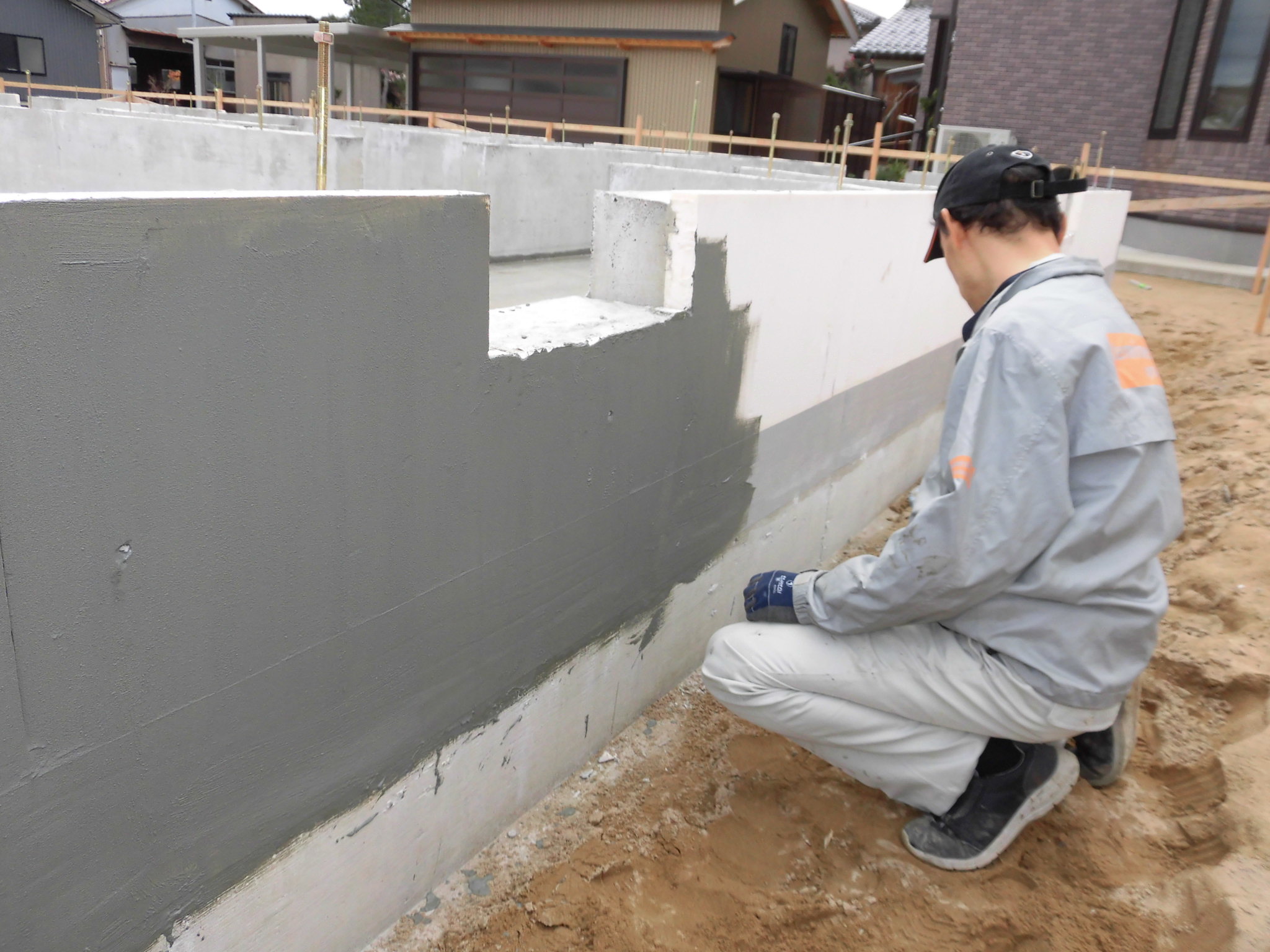

基礎断熱
基礎断熱(カネライトフォーム スーパーEX)
TM7+ターミパージ+ターミメッシュフォーシステム専用仕上げモルタル(2回塗り)
工程27
写真
基礎断熱
基礎断熱(カネライトフォーム スーパーEX)
TM7+ターミパージ+ターミメッシュフォーシステム専用仕上げモルタル(2回塗り)
工程28
写真
外壁 工事
防水紙張り(タイベック)
TH補強(耐震補強斜めヌキ)
樹脂サッシ取付(高断熱及び遮熱ガラス)

工程24
写真

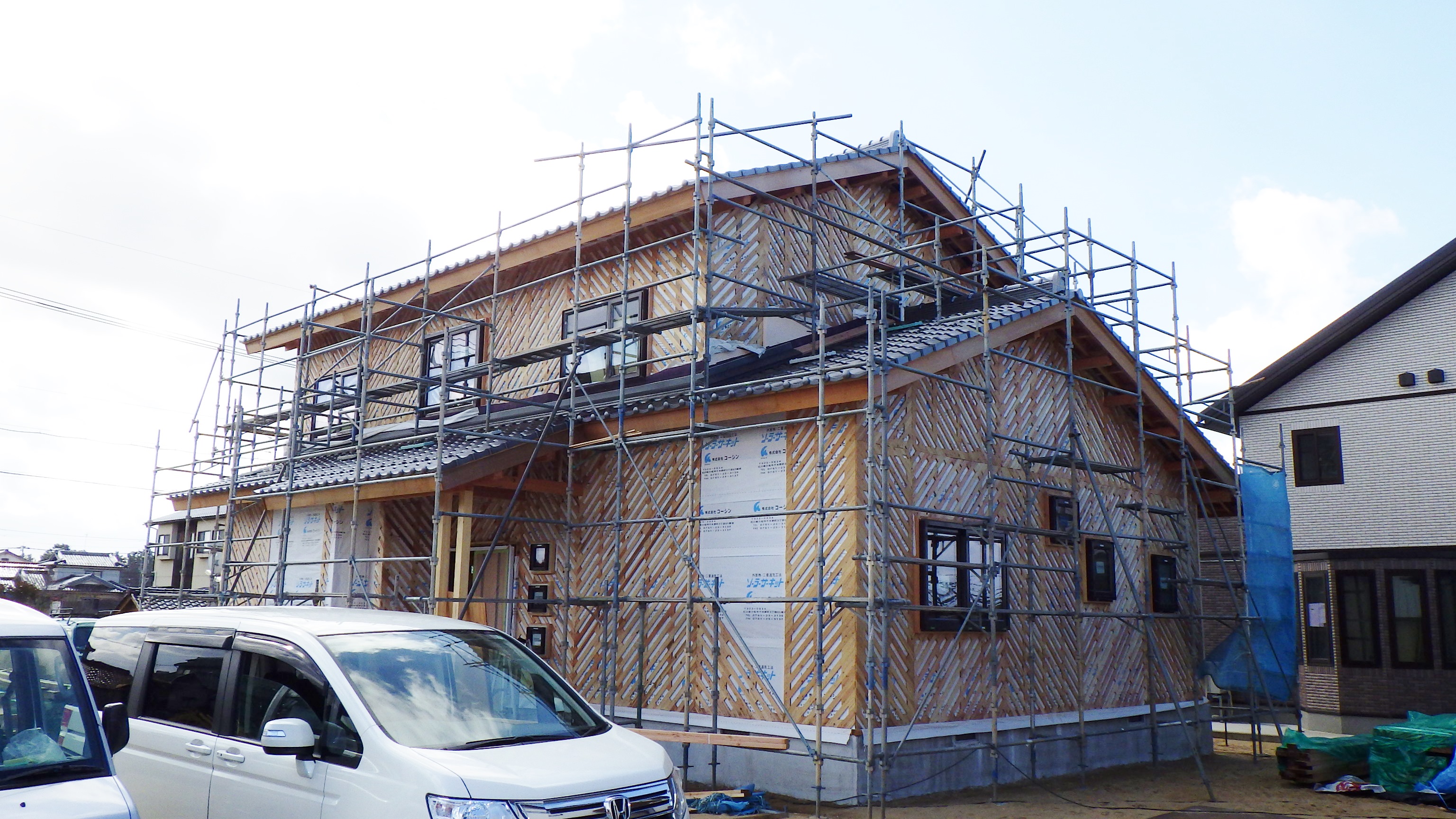

屋根工事

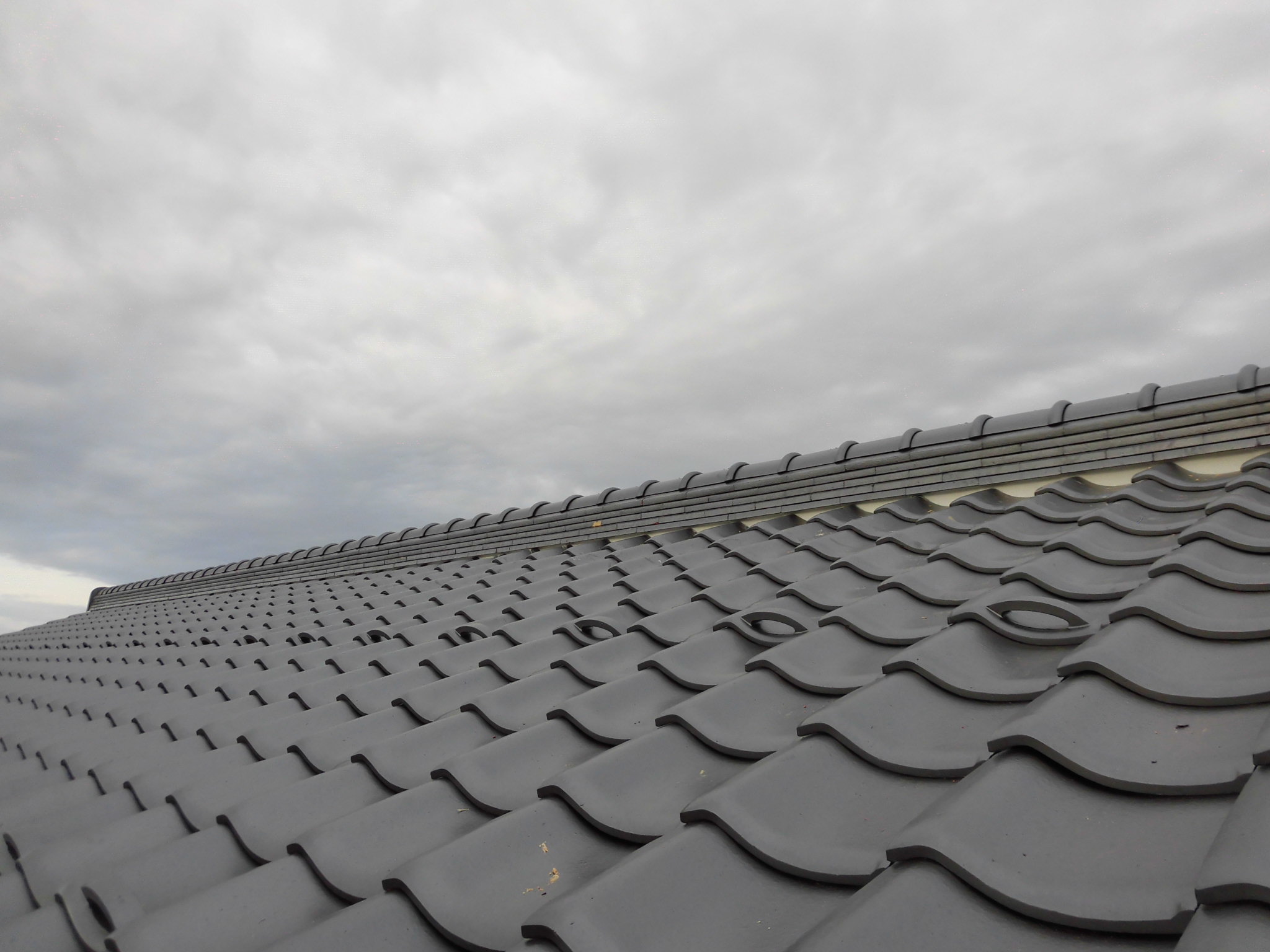

本屋屋根瓦葺き完了
棟のし瓦5段積み
工程23
写真

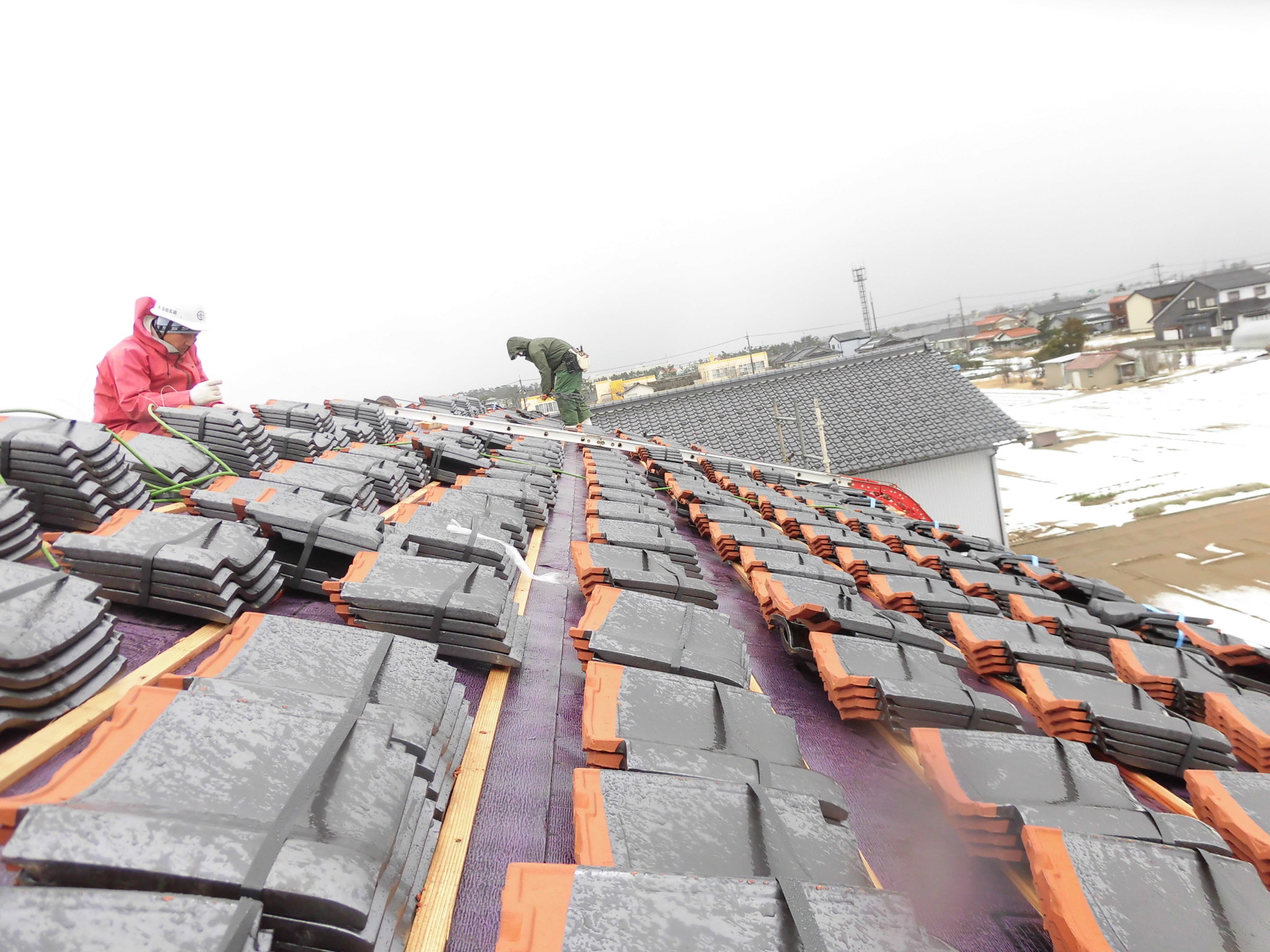

屋根工事
屋根瓦葺き
ゴムアスファルトルーフィング
瓦のじ、棟換気取付
瓦葺き(小松瓦)
工程22
写真
木 工事(建て方)
2回目屋根仕舞
通気タルキ(45×45)
裏板(杉板、ァ12mm)

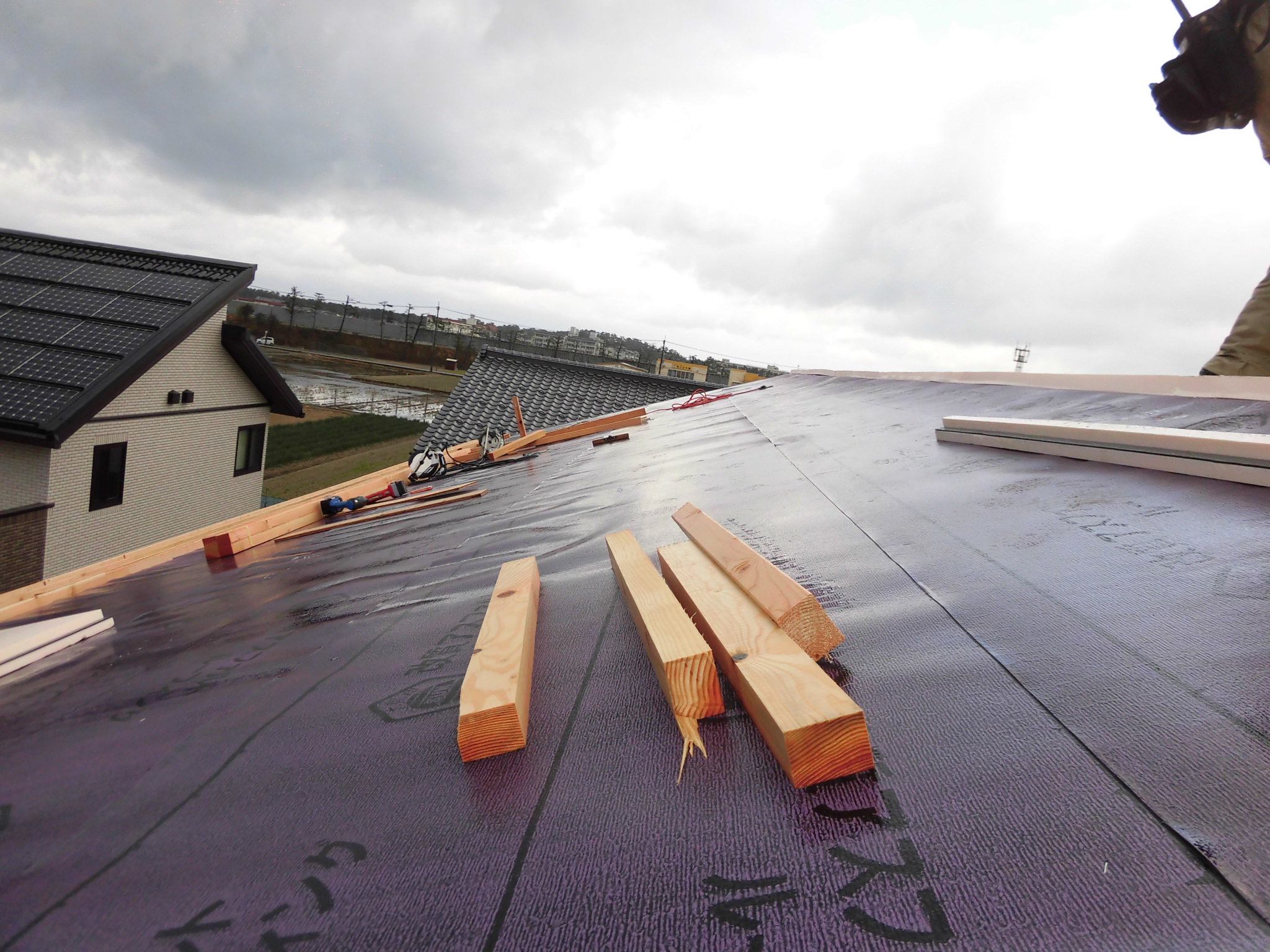

ゴムアスファルトルーフィング
工程21
写真

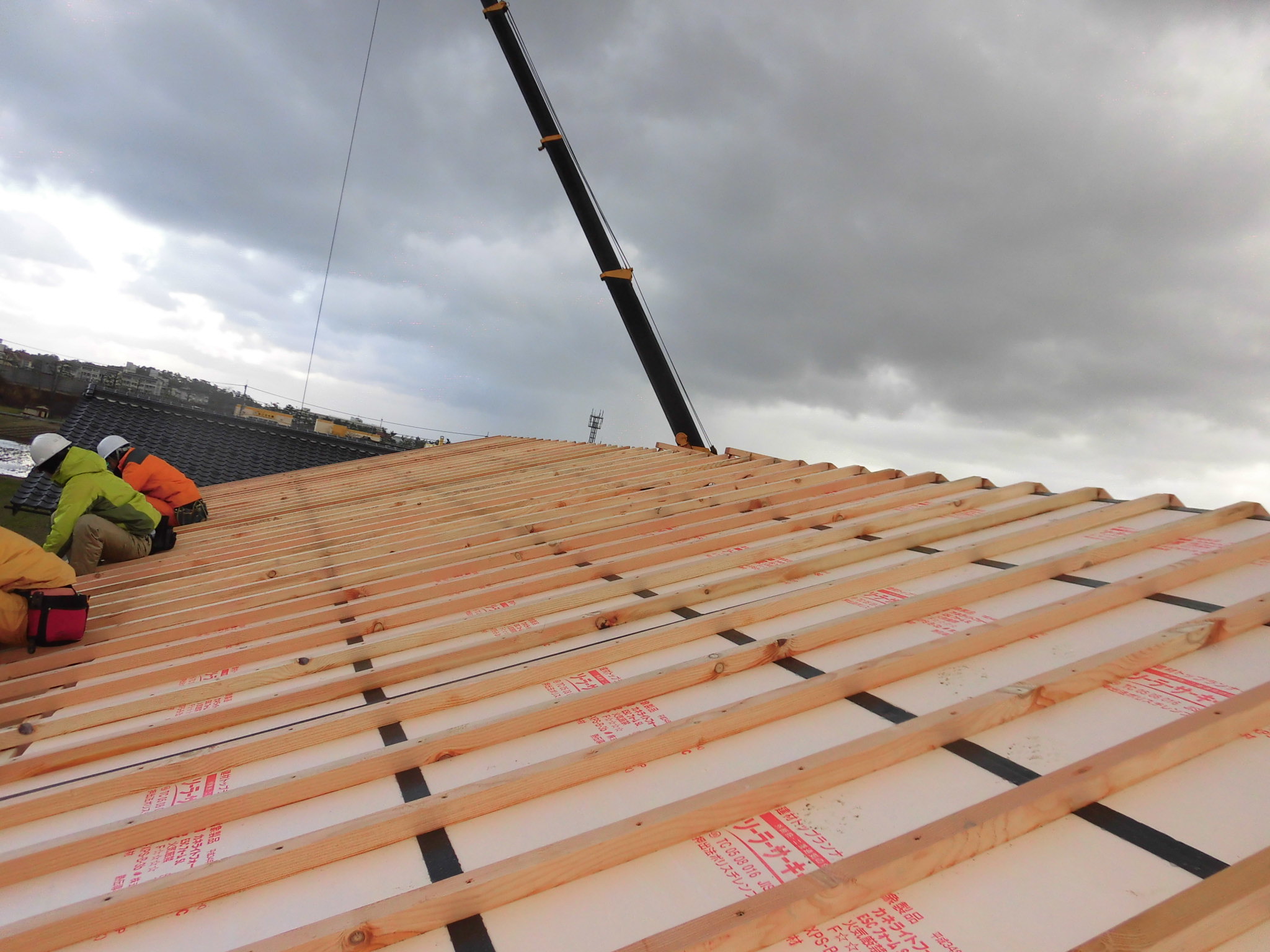

木 工事(建て方)
1回目屋根仕舞
1回目屋根タルキ(45×60)
構造用合板(ァ12mm)
ゴムアスファルトルーフィング
屋根断熱材-SC・SL50(ァ50o)

工程17
写真

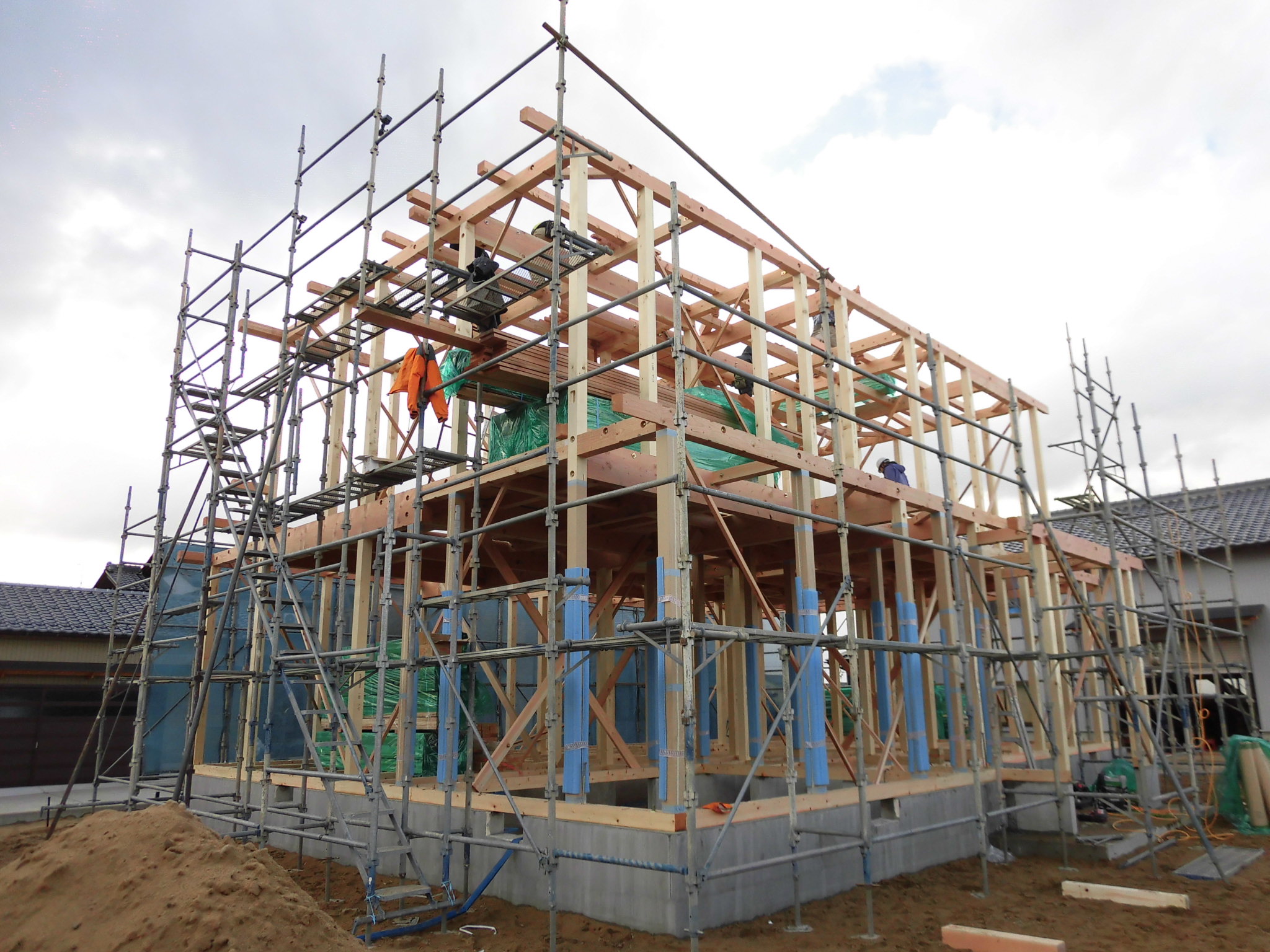

木 工事(建て方)
建て方当日

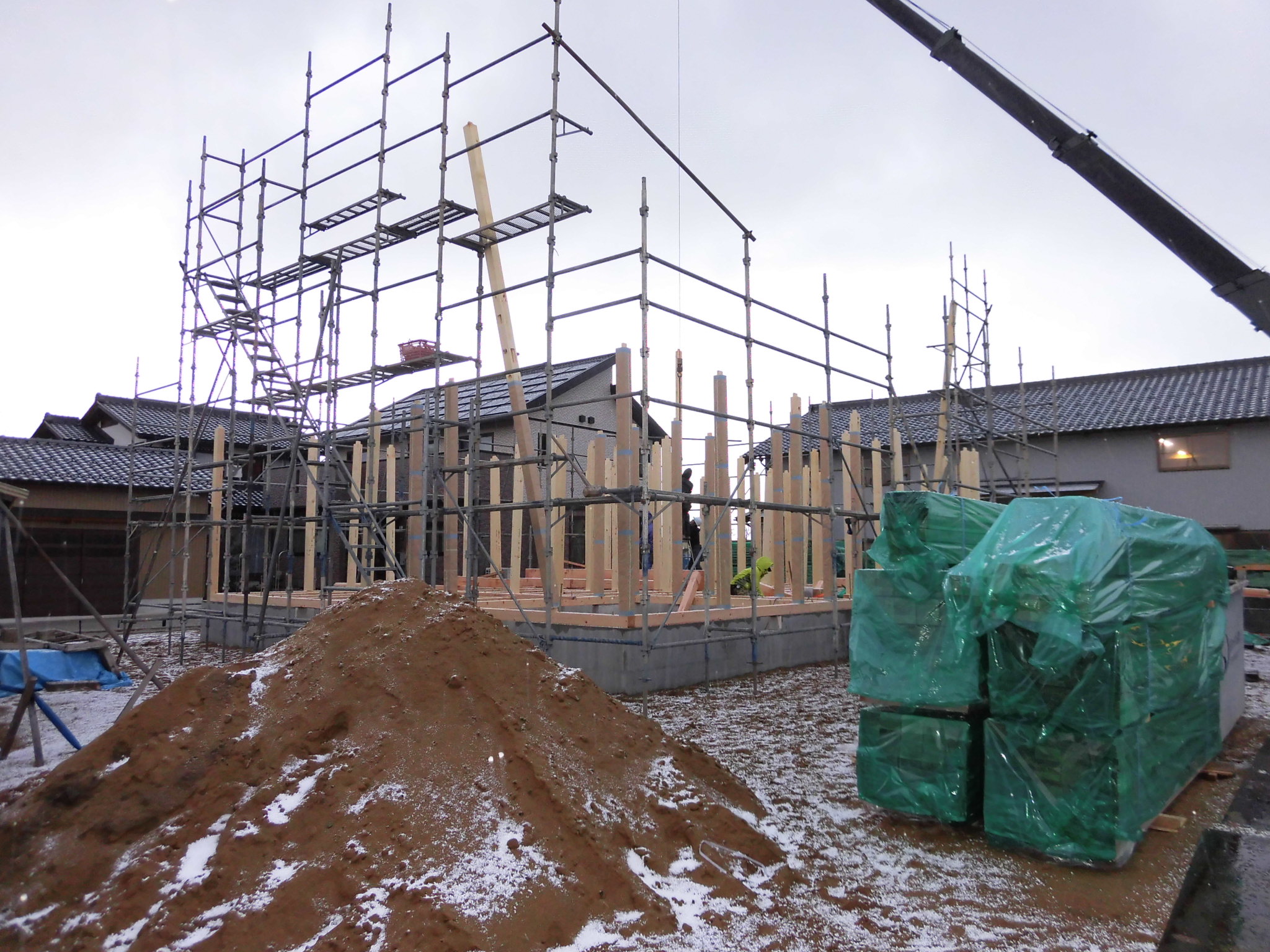

建て方⇒1F柱立て
工程18
写真
木 工事(建て方)
建て方⇒1F腰組み完了
工程19
写真

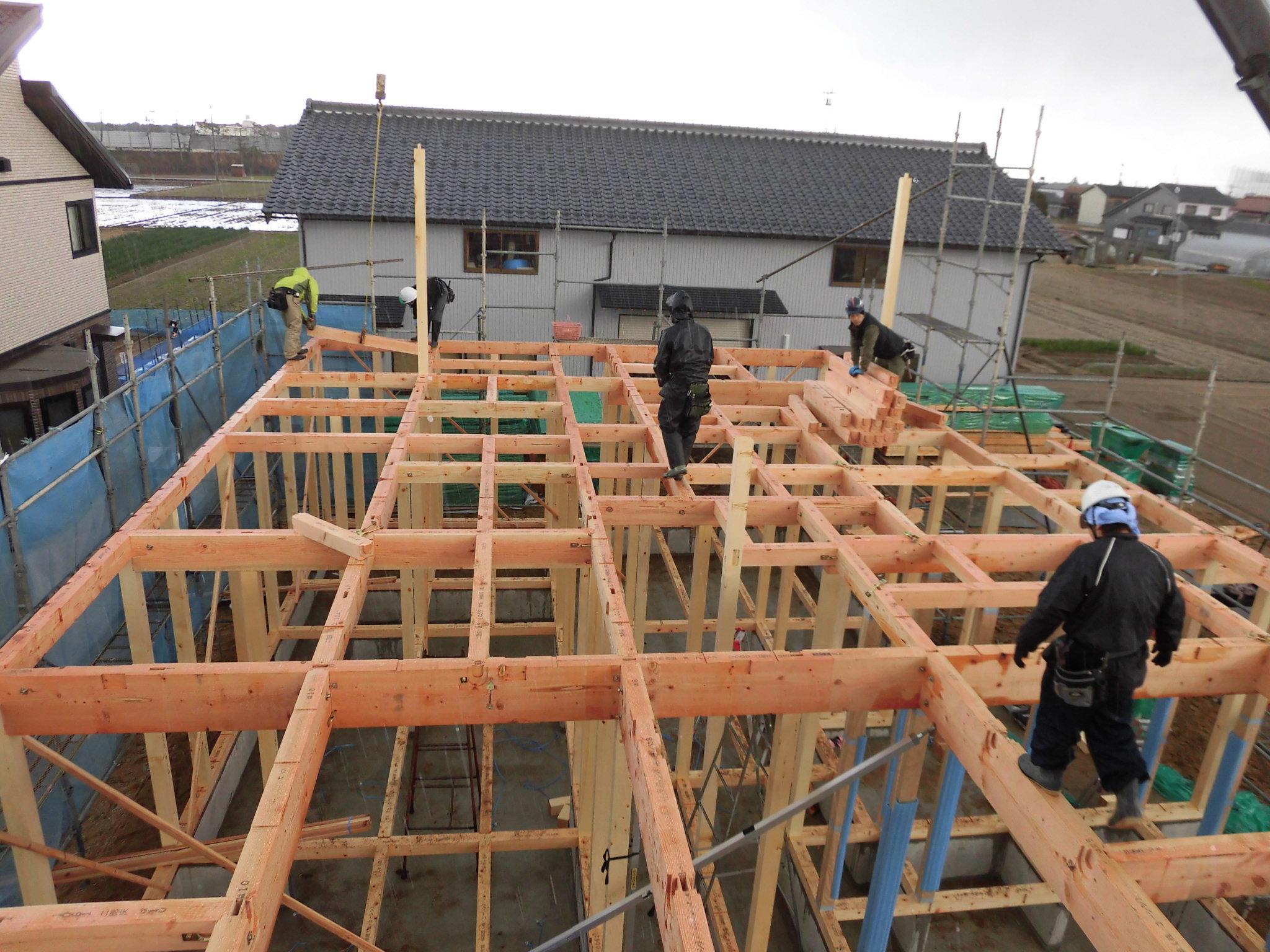

木 工事(建て方)

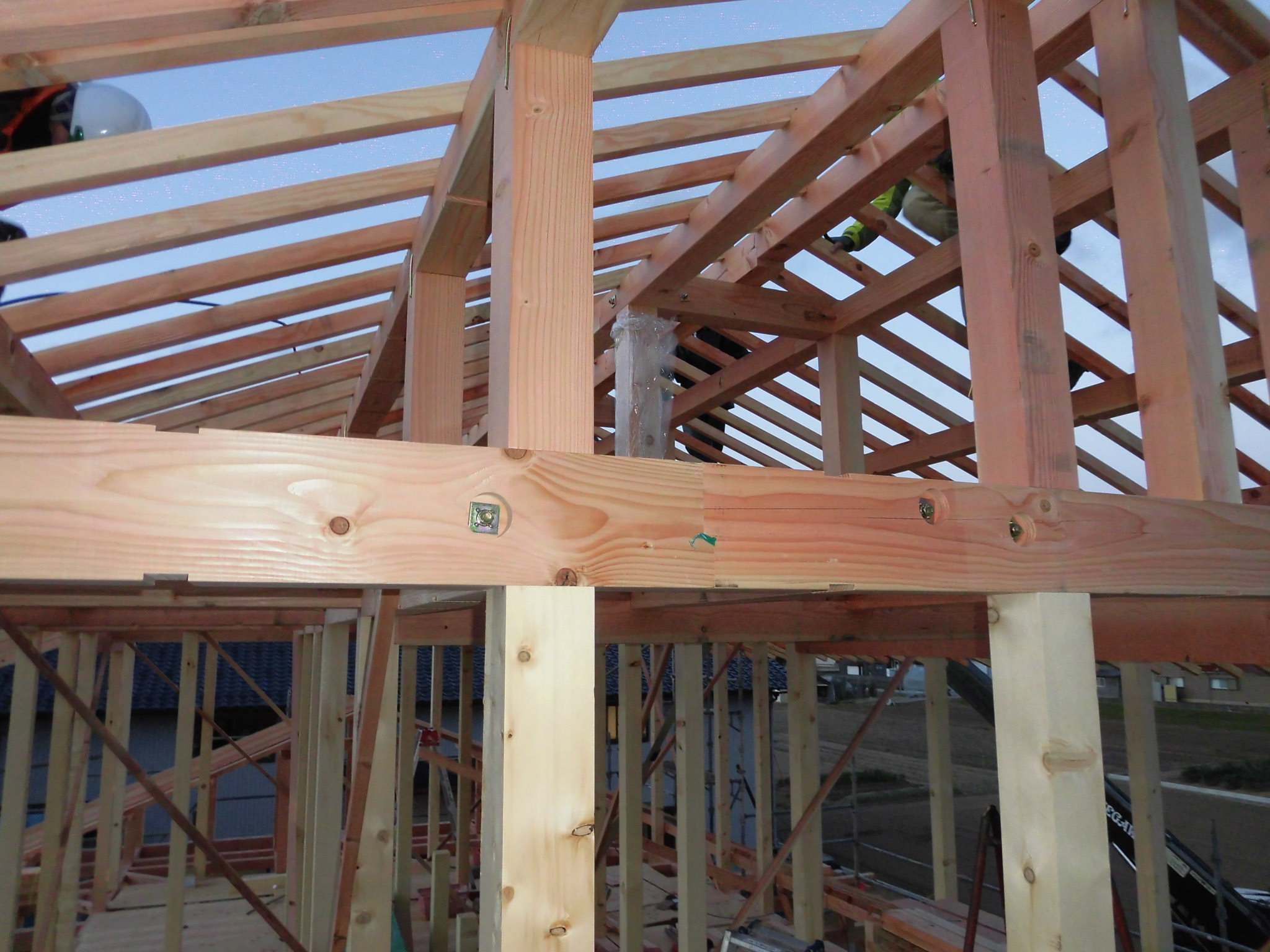

建て方⇒2F腰組み完了
工程20
写真
木 工事(建て方)
建て方⇒屋根仕舞中
1回目屋根タルキ(45mm×60mm)

工程16
写真
木 工事(建て方)

建方準備(建方前日)
土台の敷き込み気密基礎シーリングテープ貼)
工程15
写真
仮設 工事
建方準備⇒外部鋼管足場組立
建方準備完了
工程14
写真
基礎 工事

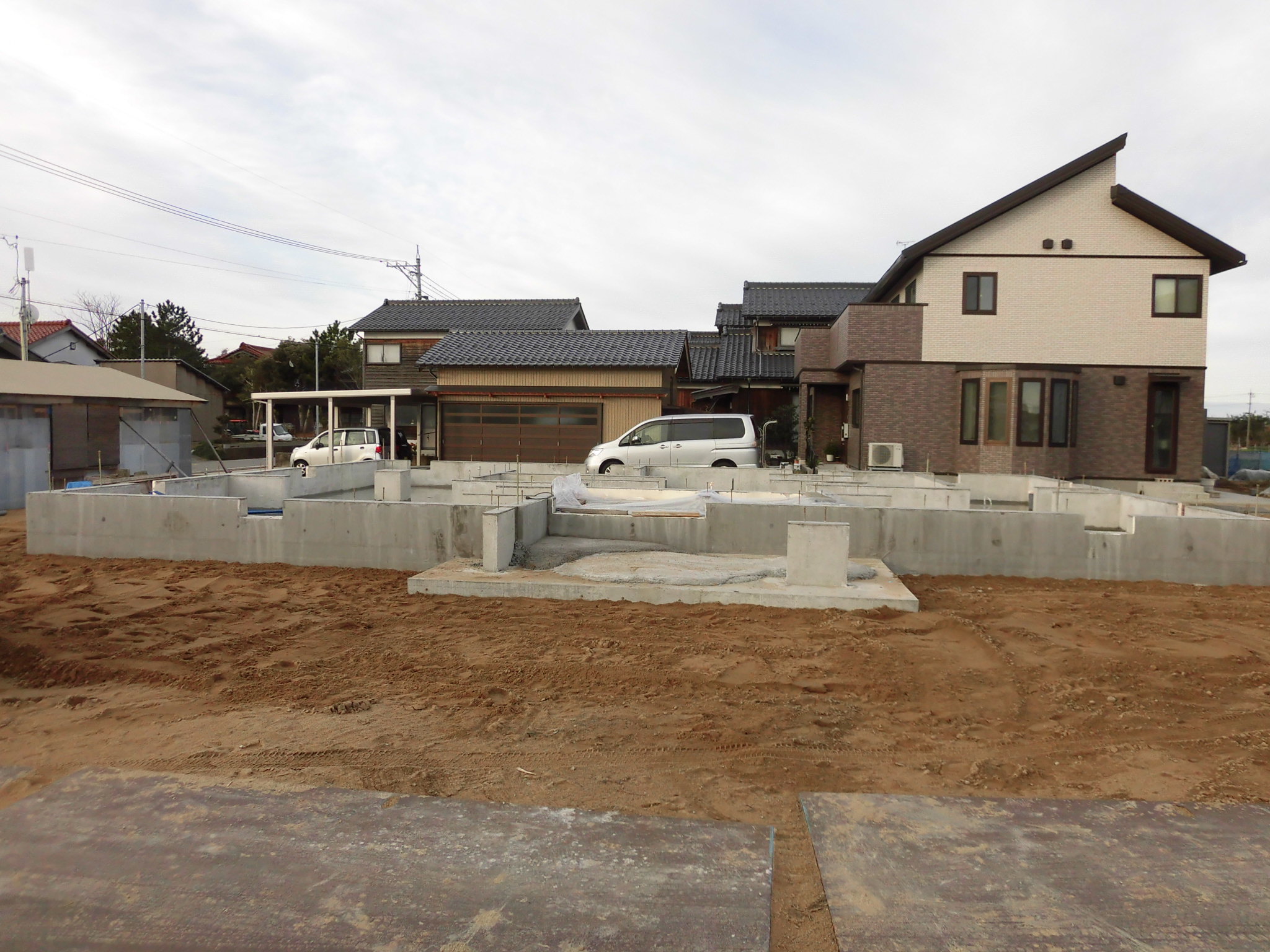

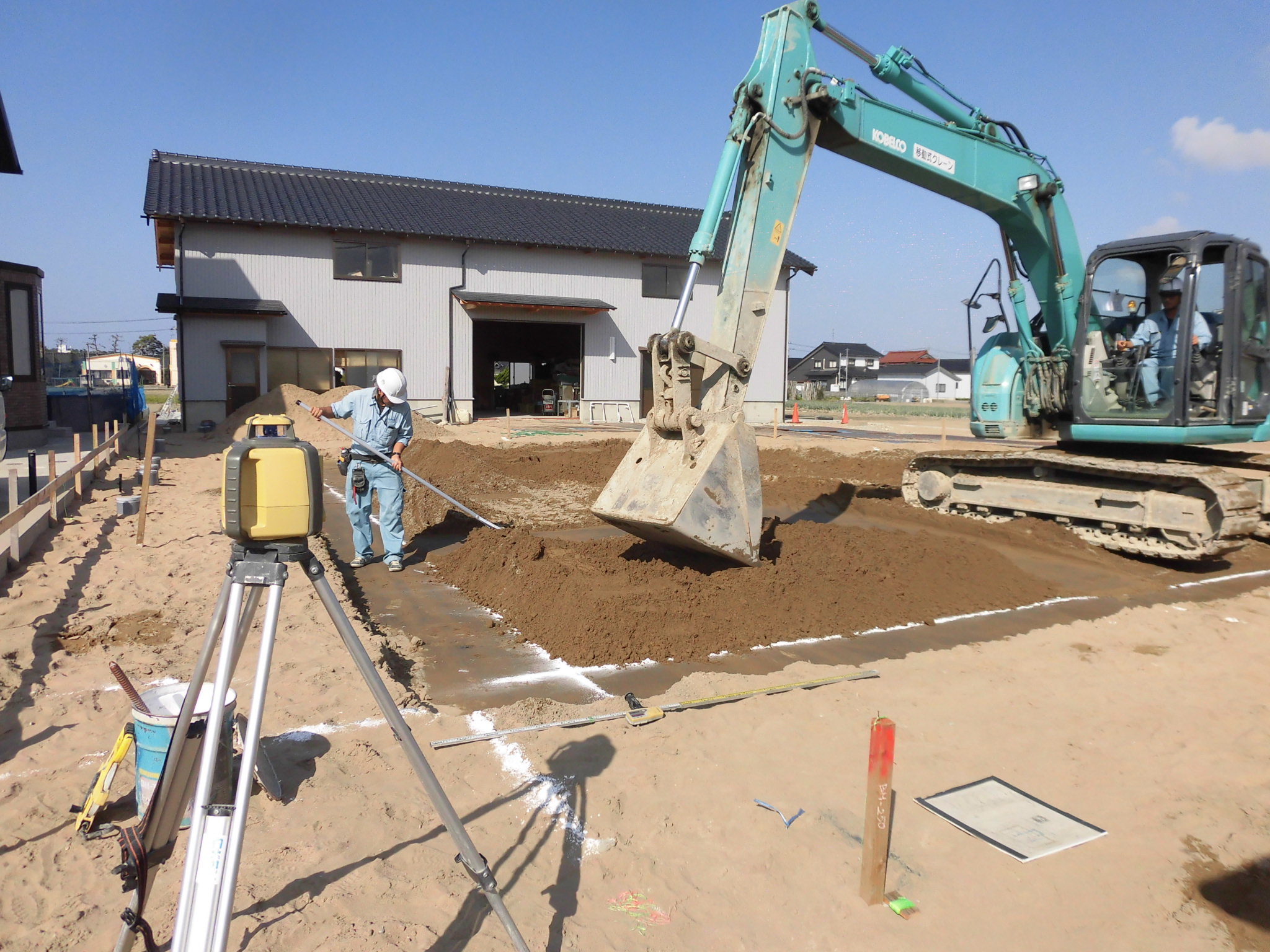

整地(基礎廻り土ナラシ)
建方の準備待ち
工程13
写真
基礎 工事
基礎天端モルタルナラシ

工程09

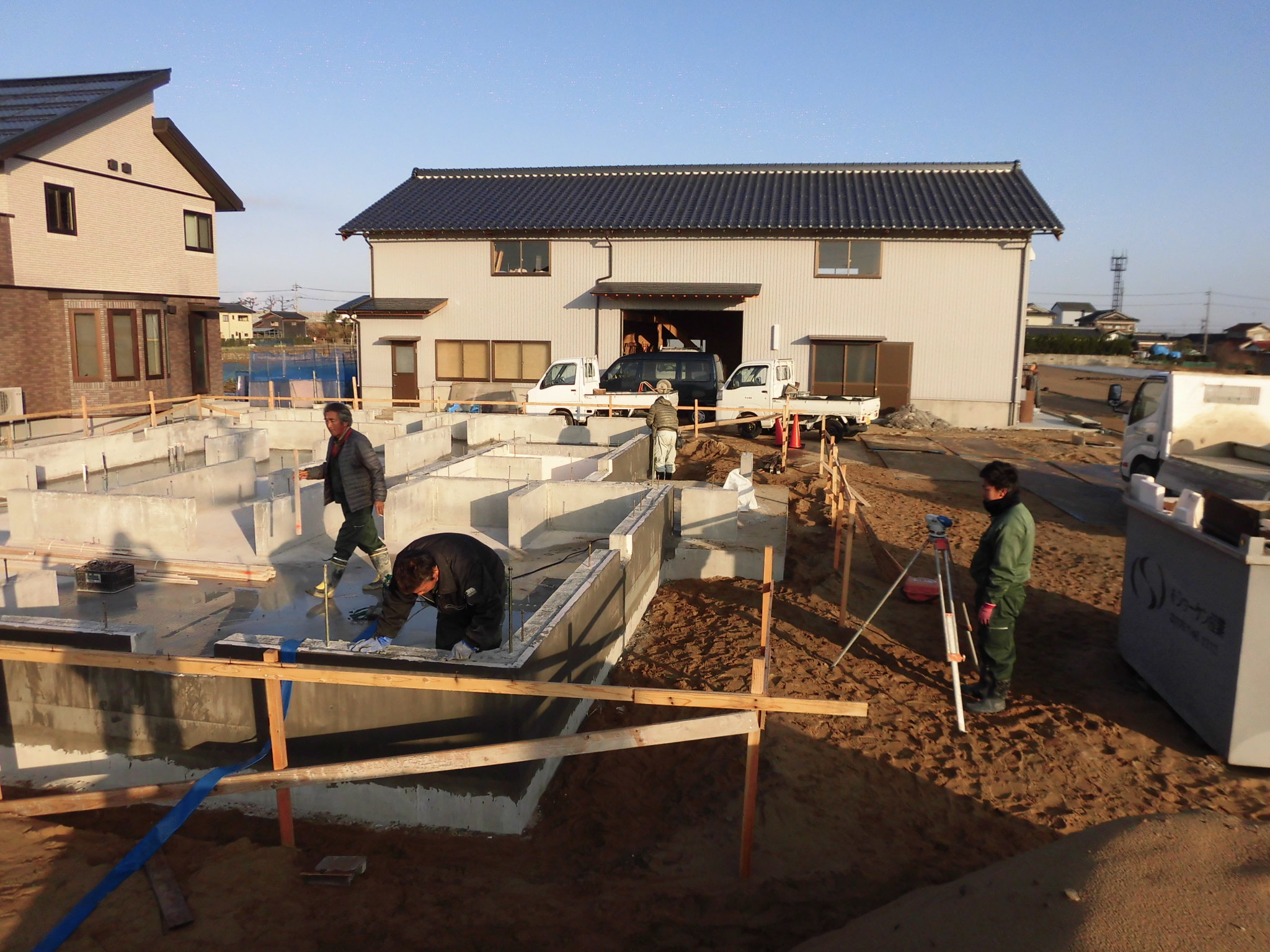

写真
基礎 工事

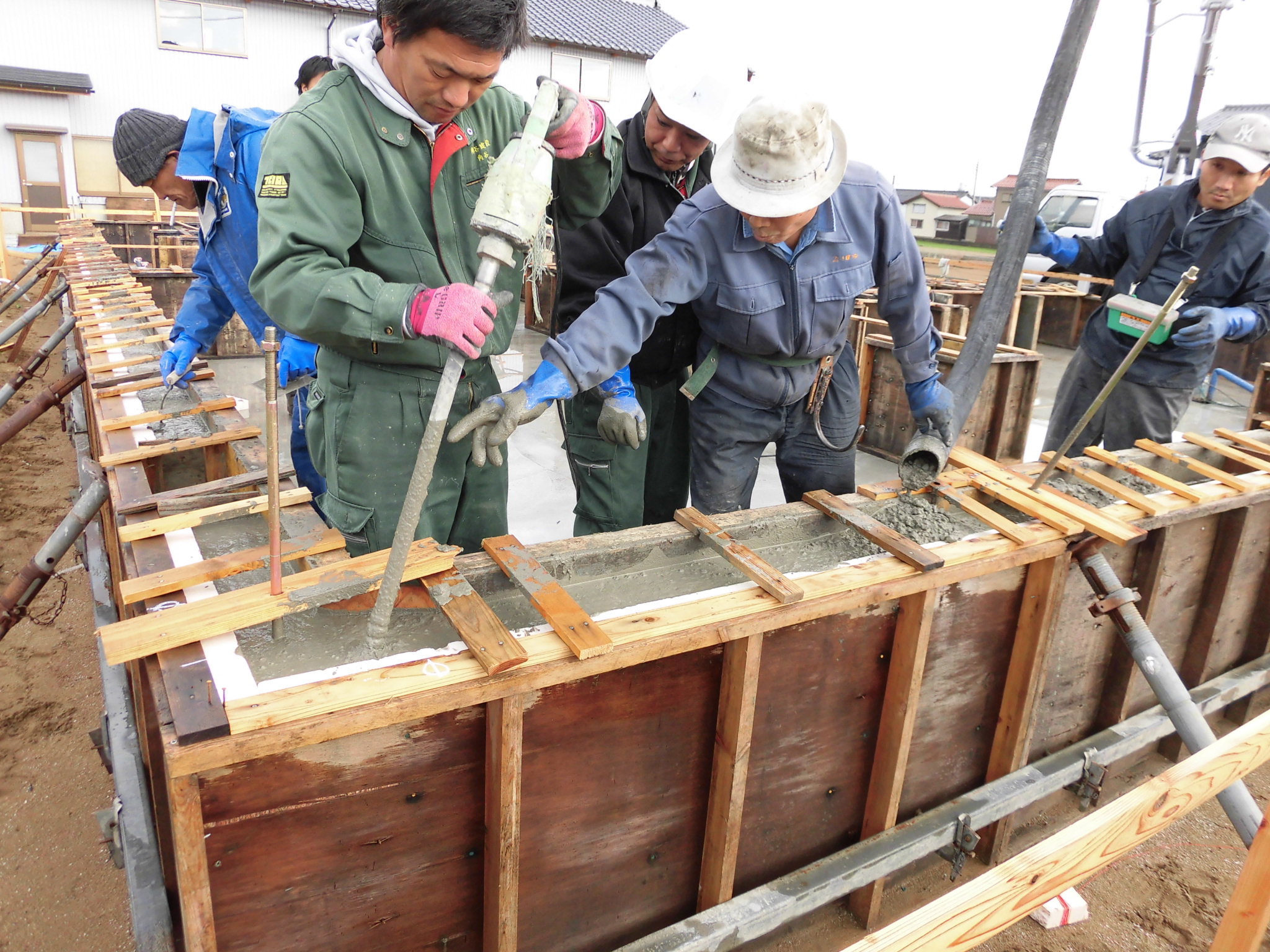

基礎立上りコンクリート打ち
(断熱材は基礎一体打ち込み)
工程10
写真
基礎 工事
型枠取り外し(養生中)
工程11
写真
防蟻工事
基礎断熱防蟻

基礎断熱材(カネライトフォーム)の上に
TM7施工
工程12
写真
防蟻工事
基礎断熱防蟻
基礎断熱材(カネライトフォーム)の上に

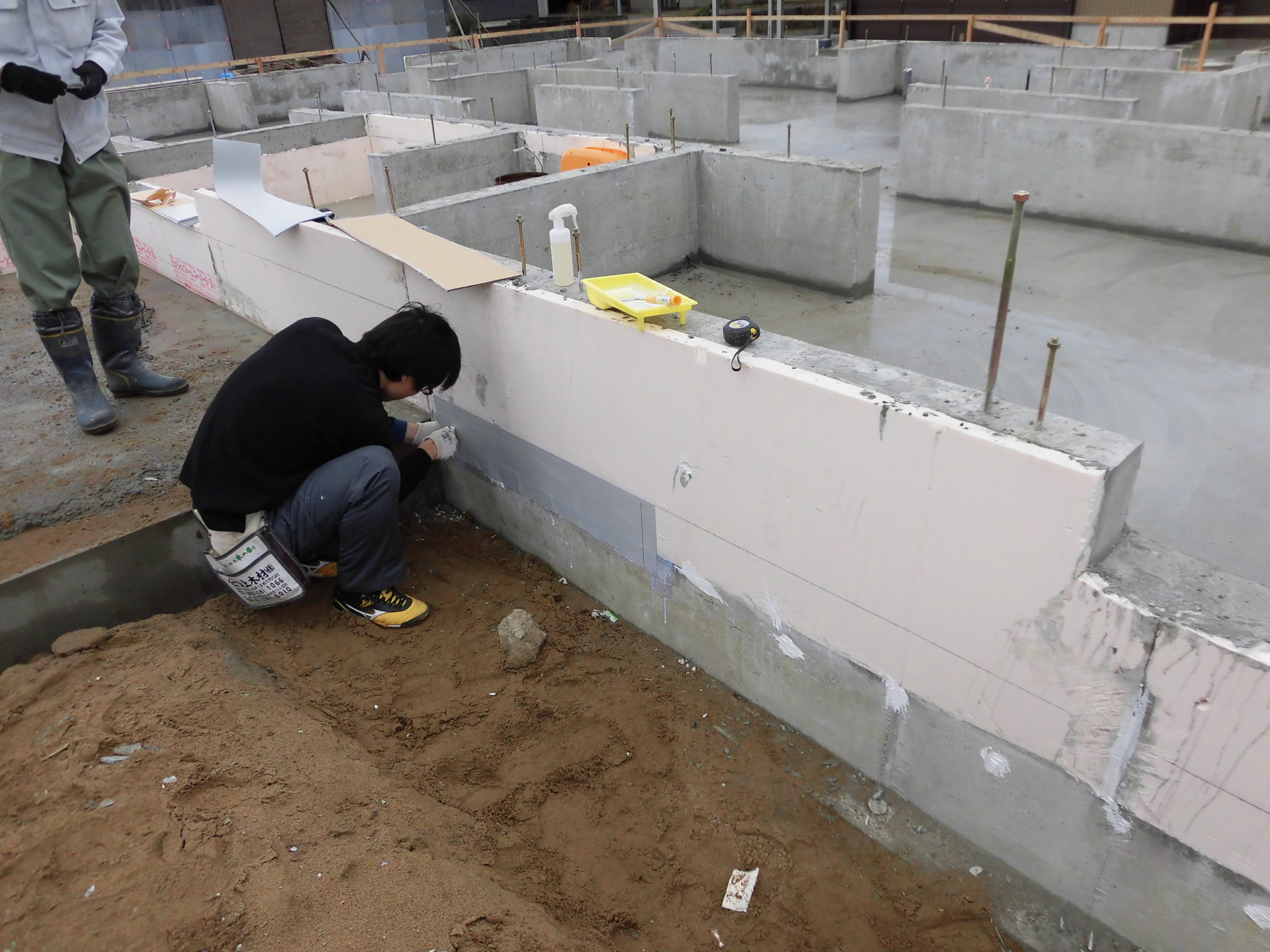

TM7施工後⇒ターミパージ塗り

工程08
写真
基礎 工事

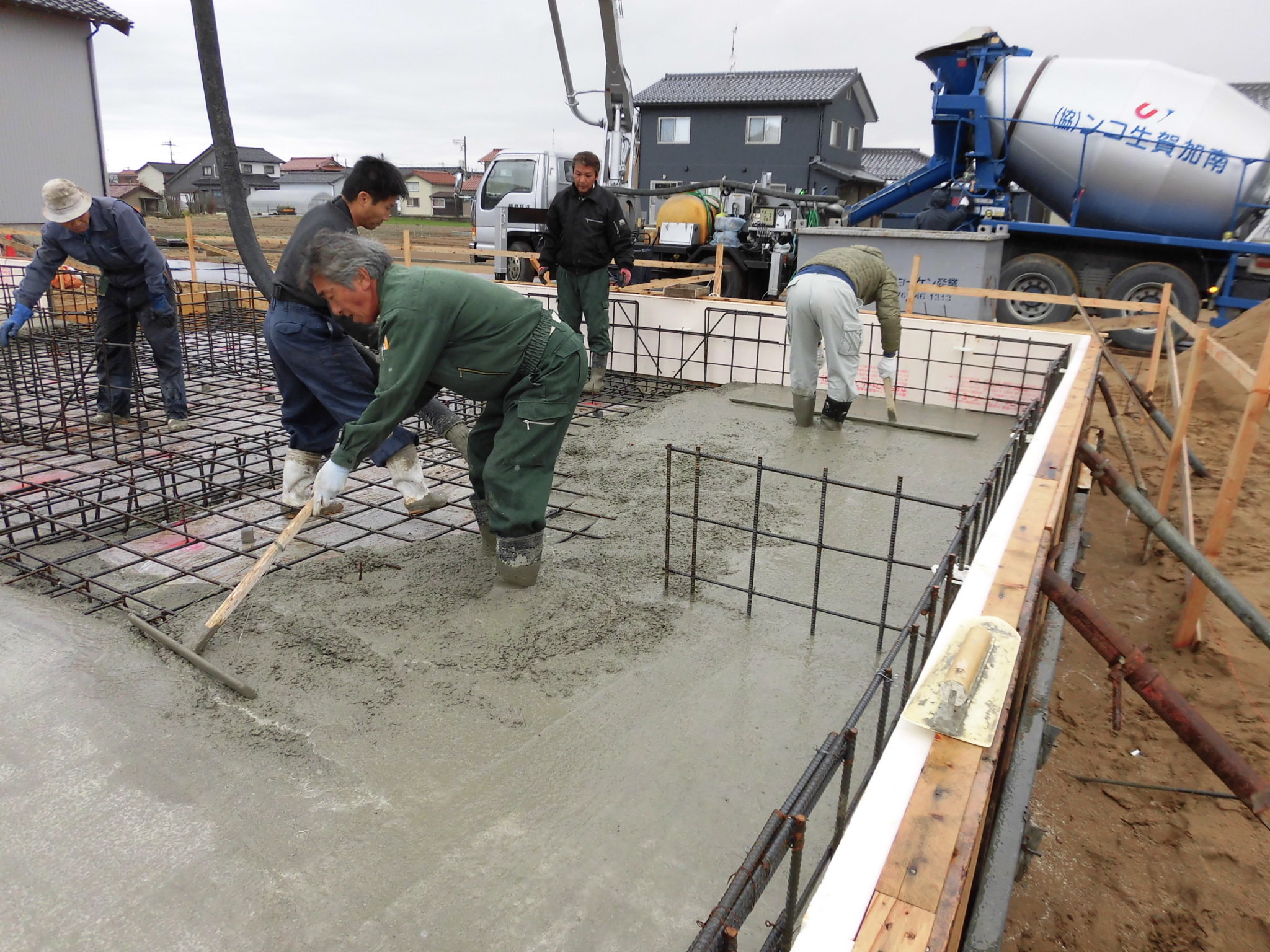

ベースコンクリート打ち

防湿シート⇒捨てコンクリート⇒外型枠組⇒
鉄筋組⇒鉄筋配筋検査(jio)⇒コンクリート打
工程07
写真
基礎 工事

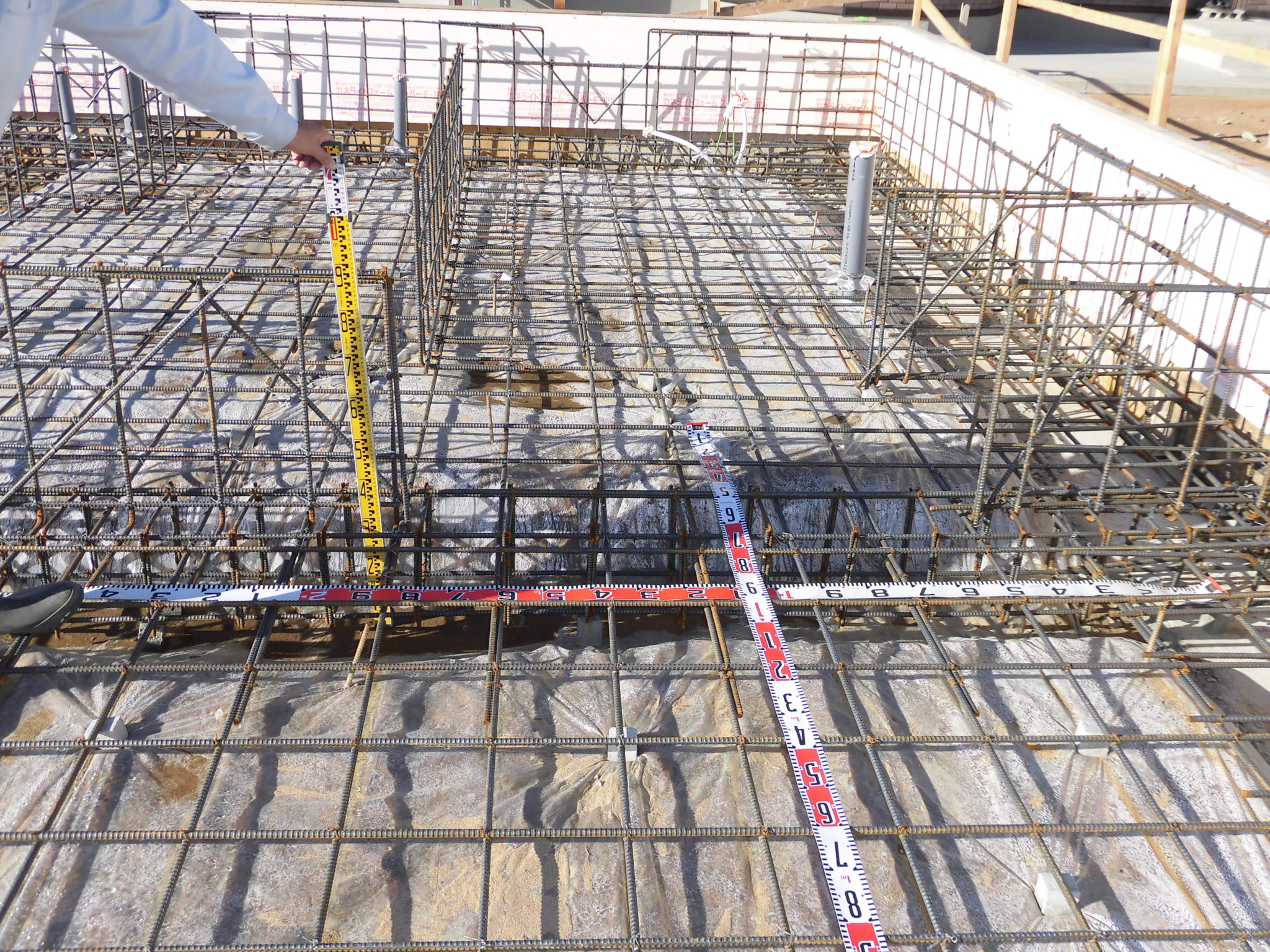

鉄筋の配筋検査(JOI検査機関)

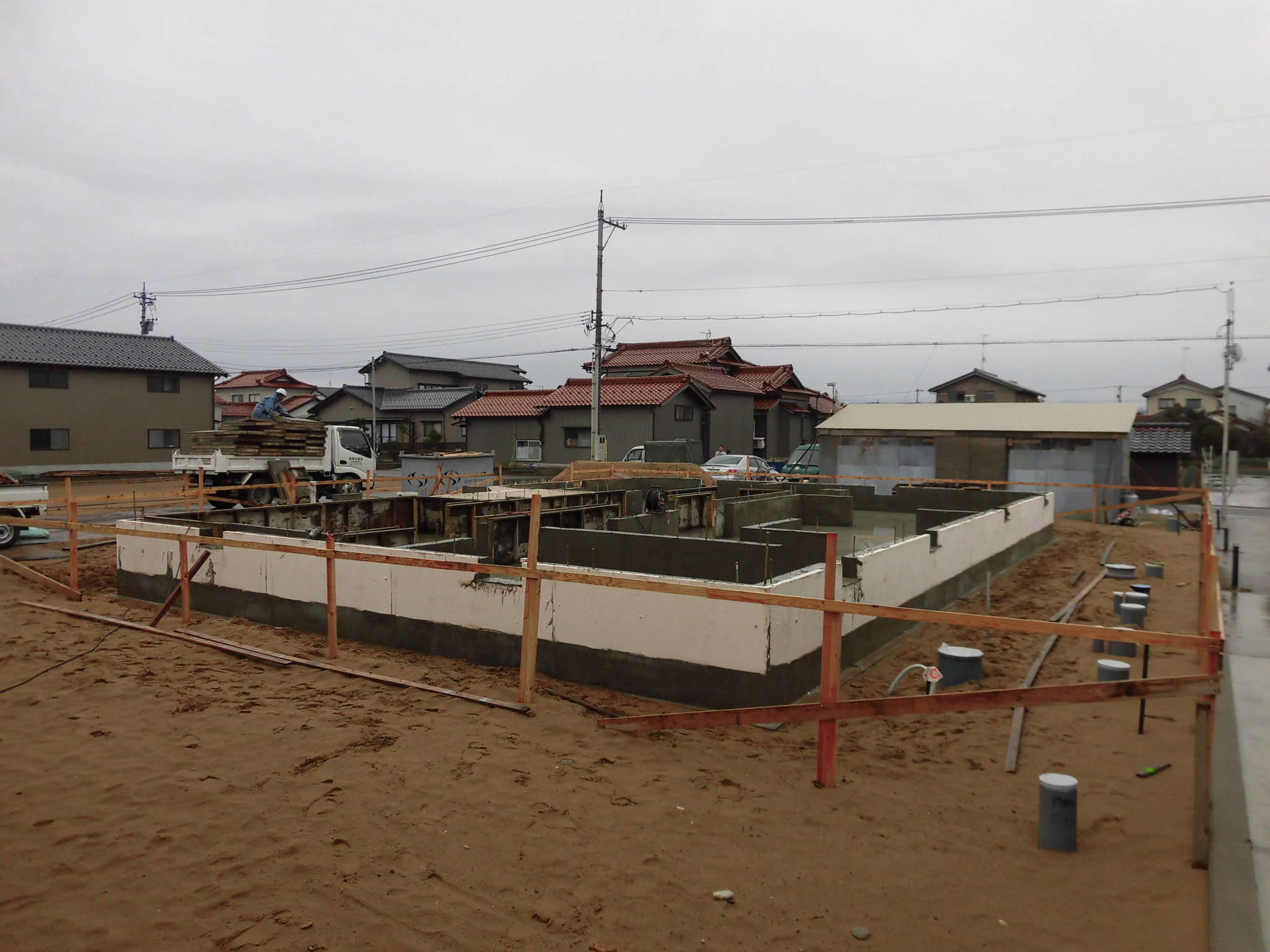

工程06
写真
基礎 工事
ベースコンクリート打ち前
ベース配筋(鉄筋配筋検査前)

防湿シート⇒捨てコンクリート⇒外型枠組⇒
鉄筋組⇒鉄筋配筋検査(jio)⇒コンクリート打
工程05
写真
基礎 工事
基礎断熱(外断熱)

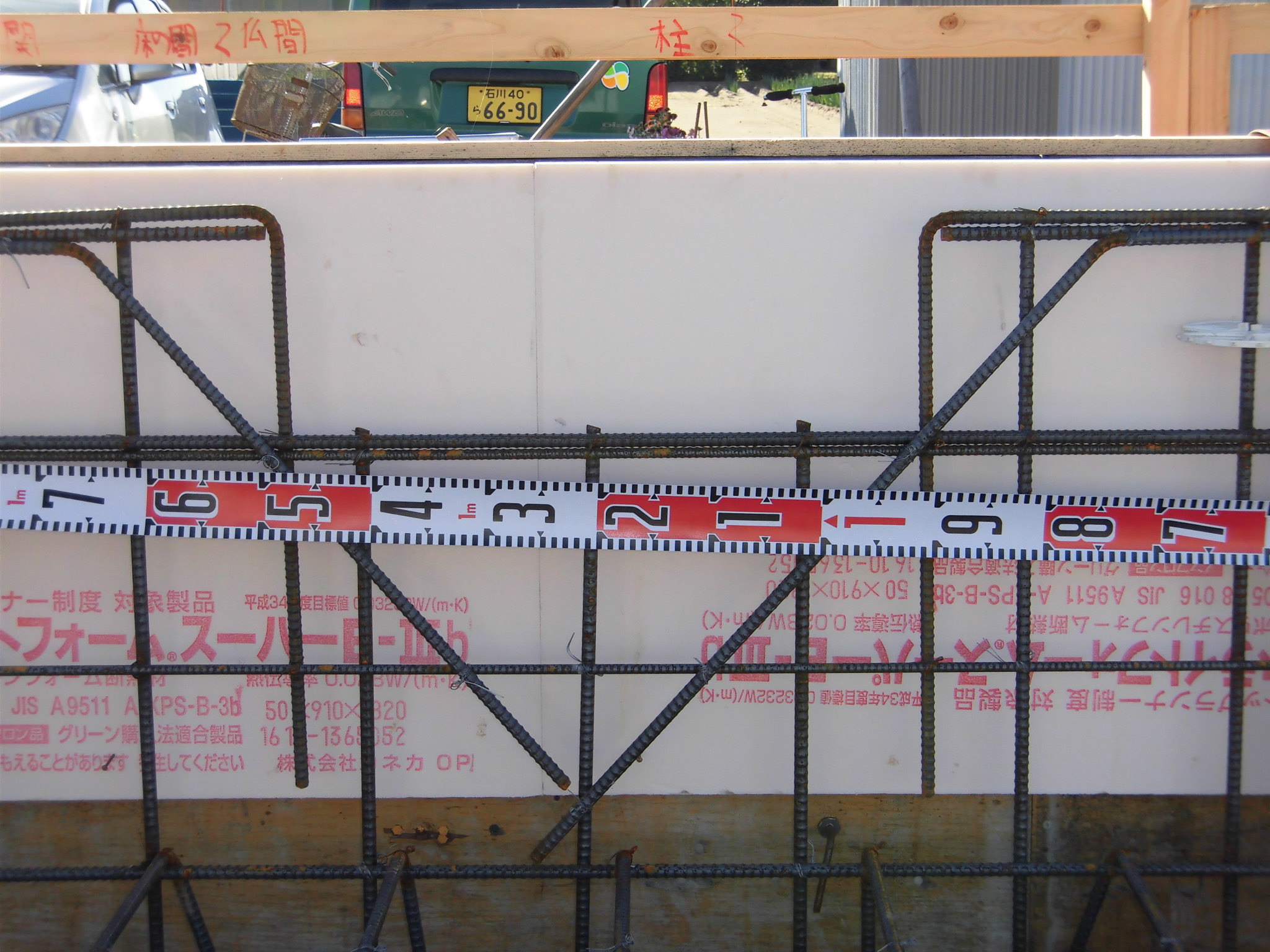

カネライトE3 50mm
床下換気窓(開閉式)廻り補強鉄筋配筋

工程01

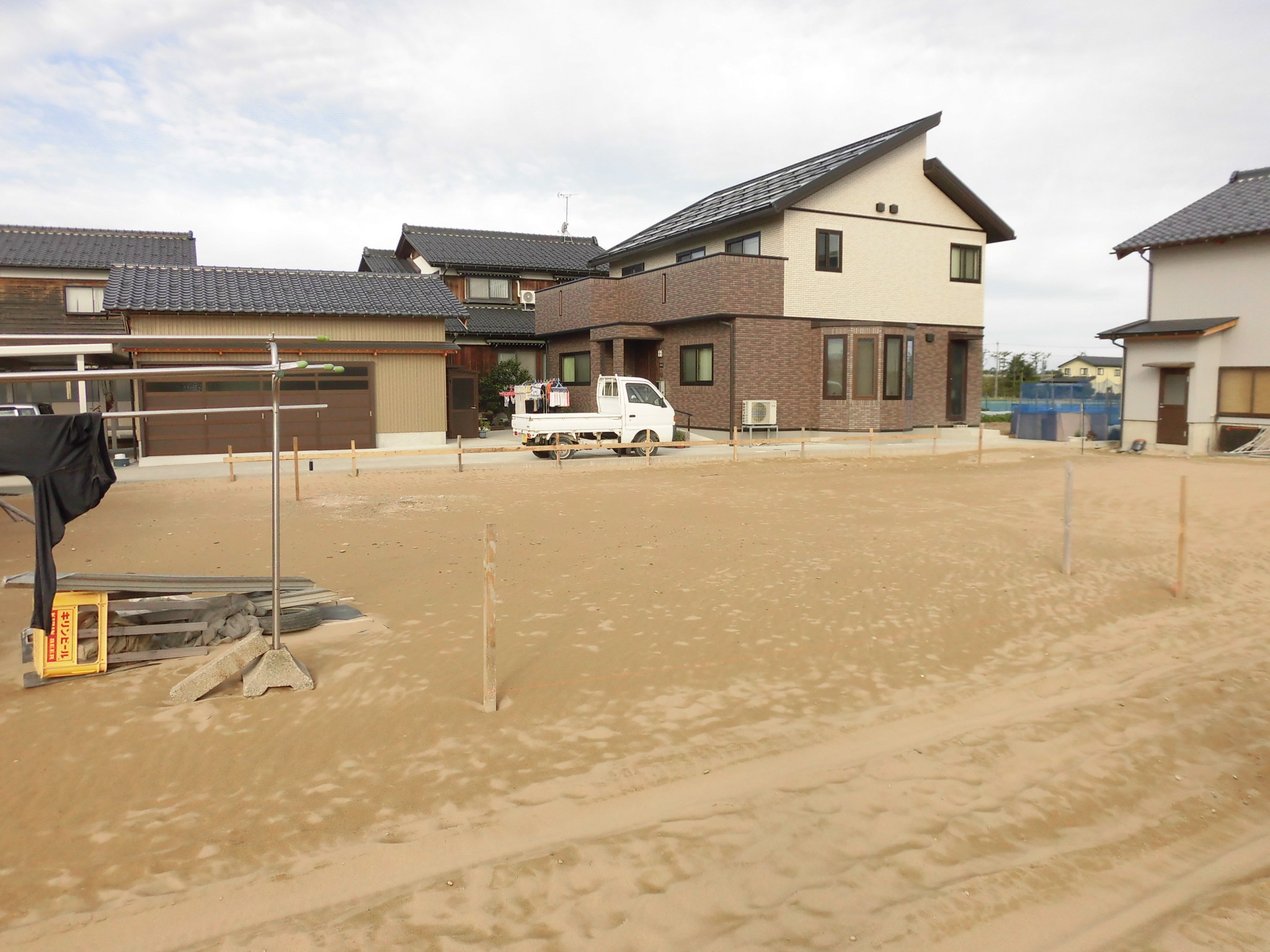

写真
基礎 工事
着工前(現況)
地縄張り
工程02
写真
地盤補強工事
地盤改良(H=50cm)
工程03
写真
地盤補強工事
地盤改良

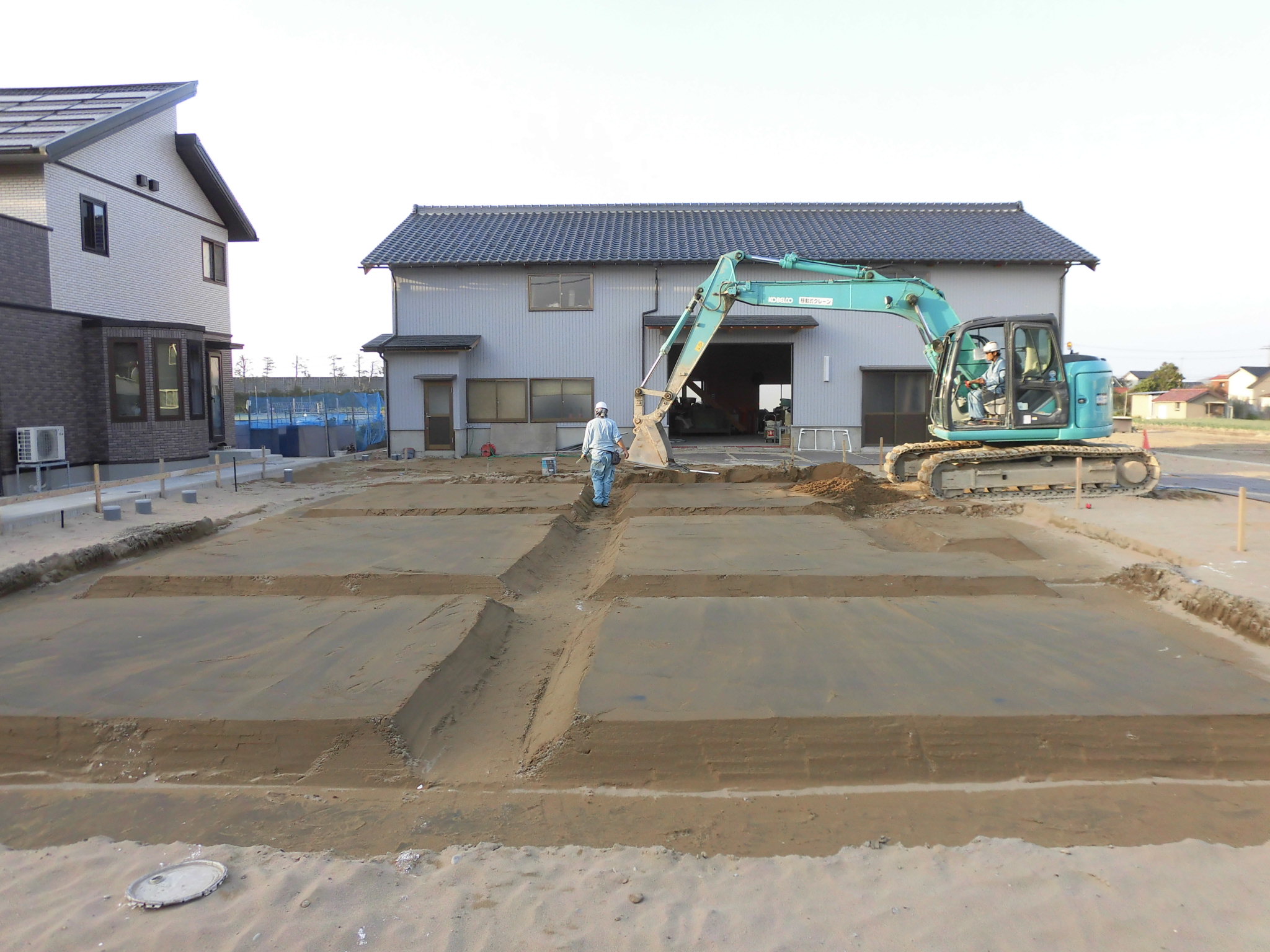

床堀
工程04
写真
基礎 工事
ベースコンクリート打ち

防湿シート⇒捨てコンクリート⇒外型枠組⇒
鉄筋組⇒鉄筋配筋検査(jio)⇒コンクリート打
