施工過程

工程125
写真
塗装工事
*仕上げ工事

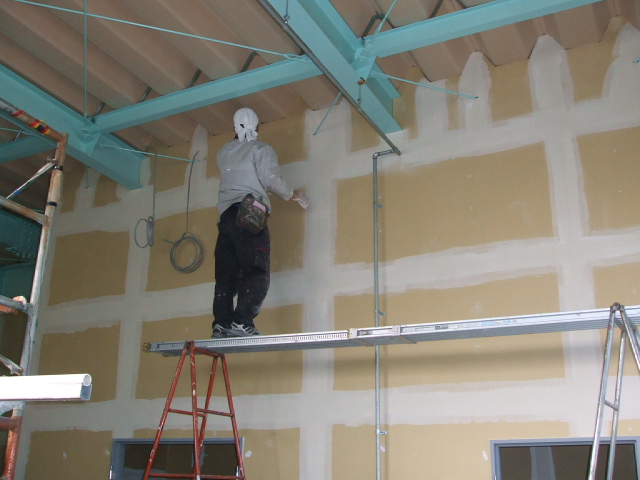

内部:P.Bァ9.5mmボード貼り壁面
   ビス頭、ジョイントパテ処理
   シーラー処理
   ビニールペイント塗り

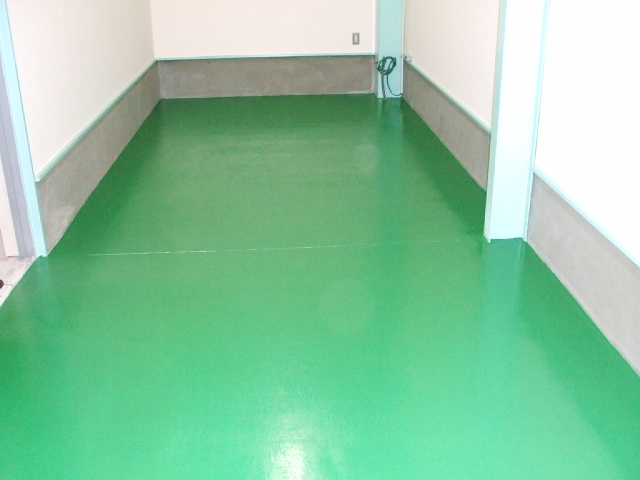

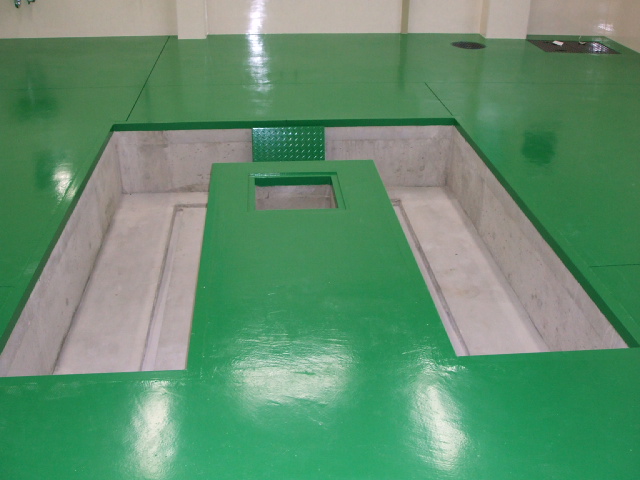

内部床:防塵塗装(写真)
工程126
写真

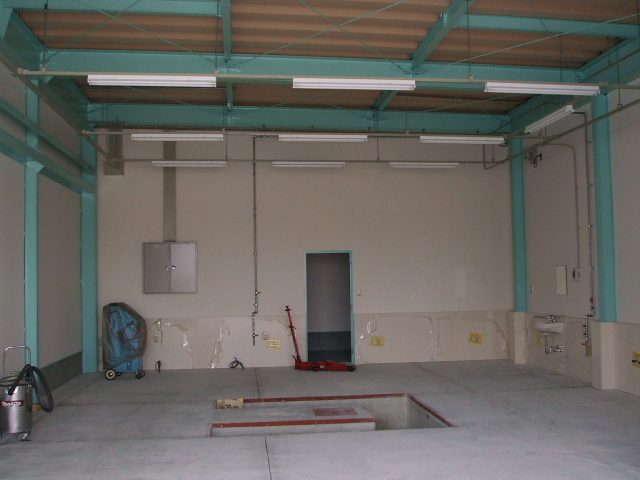

完成
工程127
写真
完成
写真

工程124
写真
内装工事
床:下地処理、防塵塗装
腰壁:軽鉄下地+石膏ボード下地+キッチンパネル
壁:C型鋼下地+石膏ボード下地+EP塗装
天井:サラシ
工程123
写真
塗装工事
壁面塗装仕上げ

ビス頭、ジョイントパテ処理
シーラー処理
ビニールペイント仕上げ
工程122
写真
内装工事
P.Bァ9.5mm貼り
工程121
写真

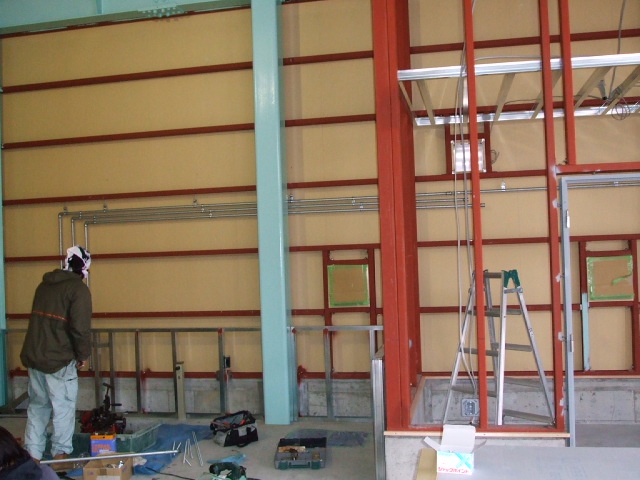

電気、設備配線配管工事
*電気
 コンセント、電灯、スイッチ等
 壁内部配線
*設備
 オイル配管、エアー配管(壁内部)

工程117
写真

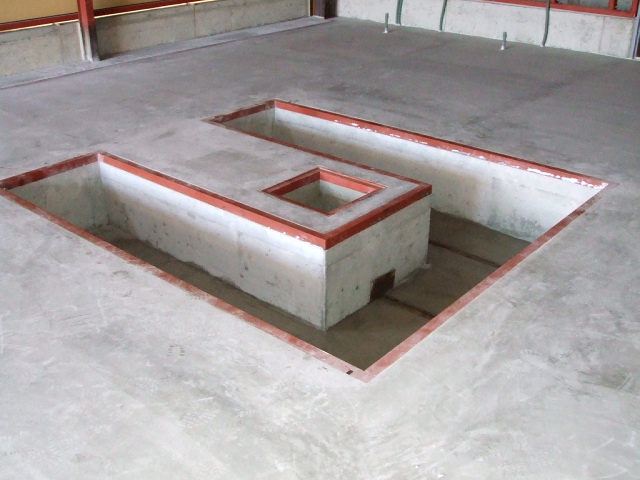

ピット工事
工程118
写真
土間工事
整地転圧
砕石転圧ァ150
土間シート
鉄筋組D10−@200
コンクリートァ150
工程119
写真
土間工事
内部土間コンクリート工事

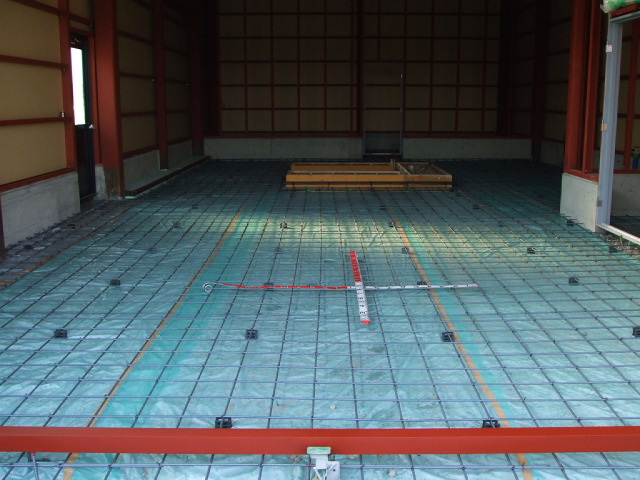

整地転圧
砕石敷きァ150(転圧)
土間シート
鉄筋組(D10−@200)
コンクリート打ちァ150
養生期間中(1週間)
工程120
写真
塗装工事
内部:鉄骨部天井、柱サラシ部
   SOP塗装((3回)

工程116
写真

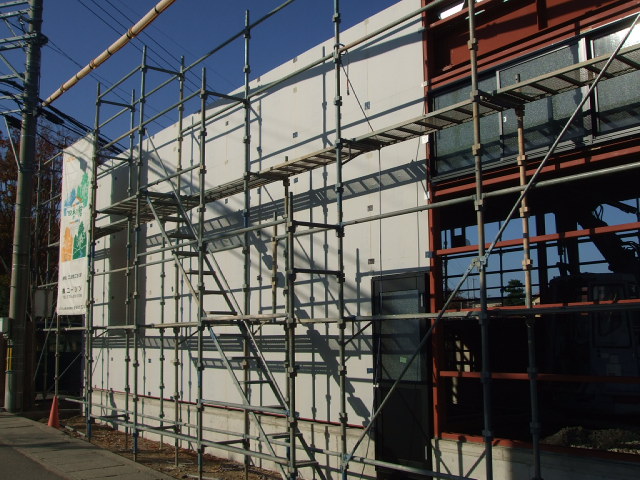

外壁工事
板金工事
PBァ9.5mm下地
長尺角波カラー鉄板貼り
工程115
写真
屋根工事

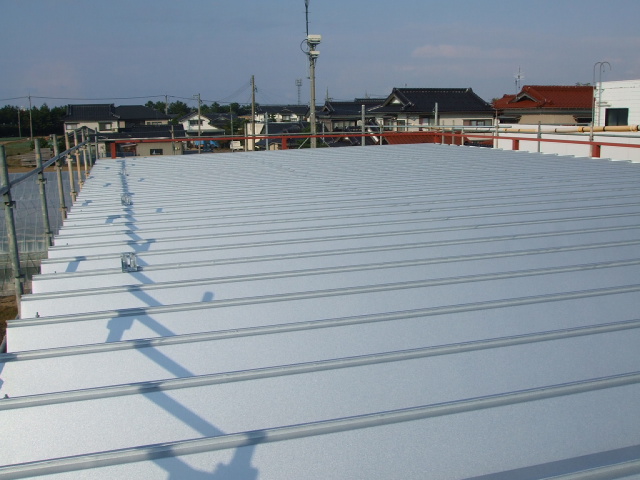

屋根折板葺き
ハゼ式折板 厚0.8mm
SV−2型 ガルバリウム鋼鈑
裏面:ペフ厚6貼り(不燃)
工程114
写真
鉄骨工事
建て方完了
工程113
写真
鉄骨工事
建て方完了、本締め完了

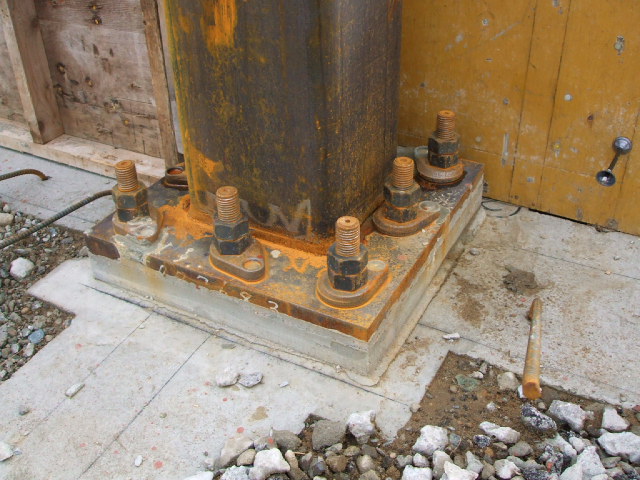

ベースプレート下部へのグラウト注入完了

工程109
写真
コンクリート工事

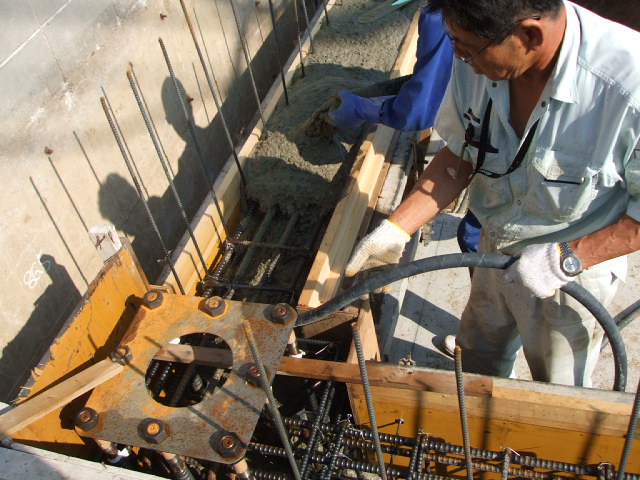

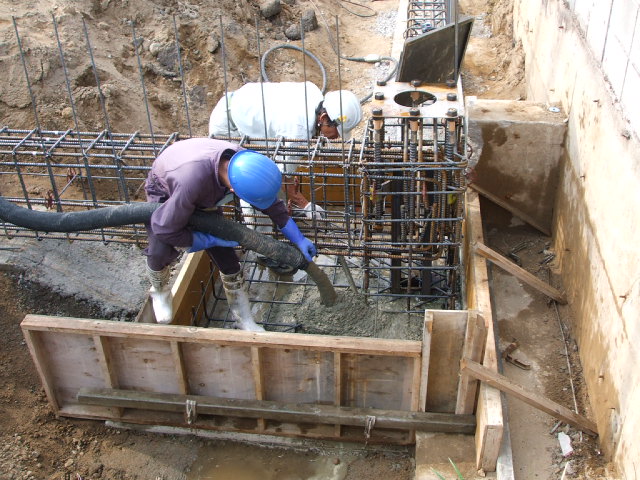

柱、地中梁コンクリート打ち
(バイブレーター掛け)
工程110
写真
基礎工事

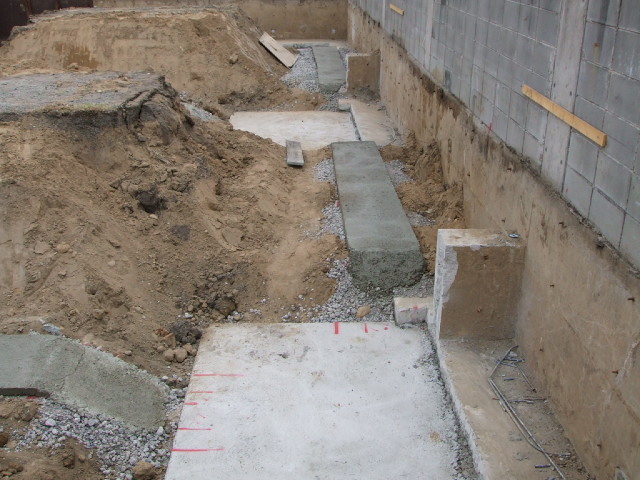

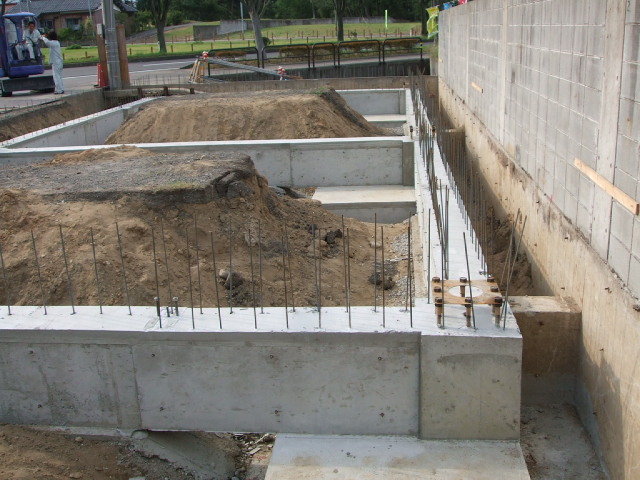

型枠解体、養生
工程111
写真
基礎工事
建て方前

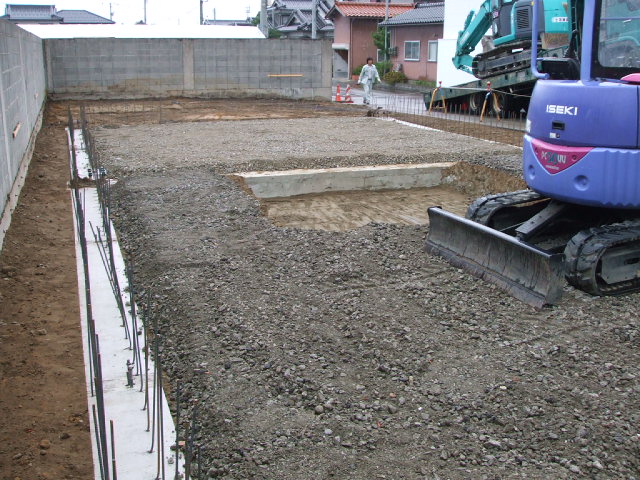

内部整地、砕石入れ
工程112
写真
鉄骨工事

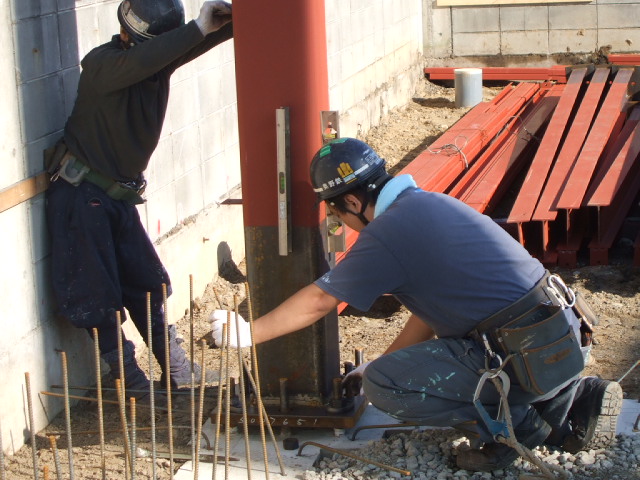

建て方

工程108
写真
コンクリート工事

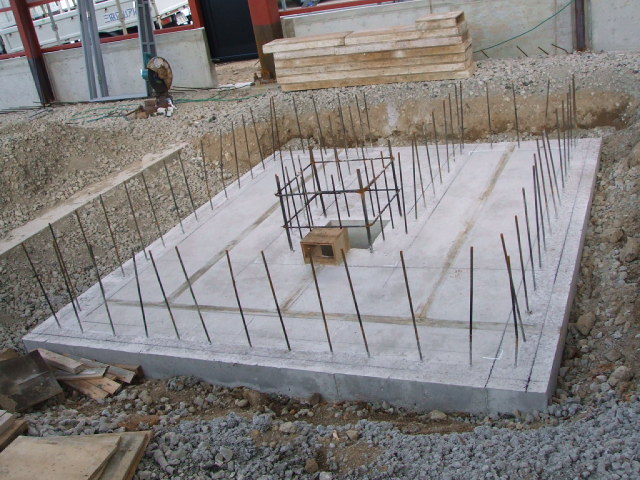

ベースコンクリート打設
(21−18−25N)
工程107
写真
鉄筋工事

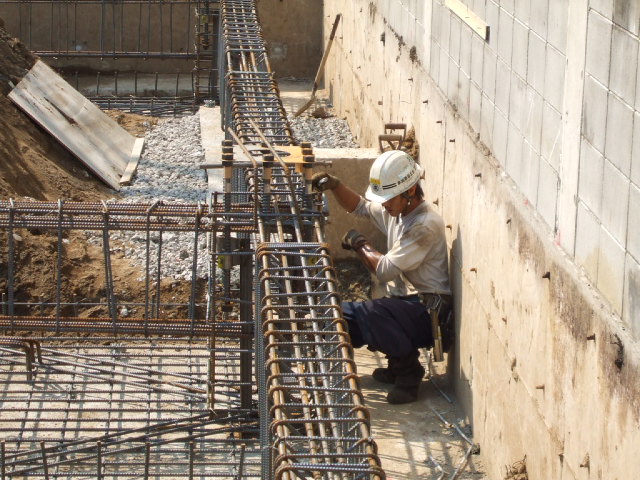

ベース、地中梁鉄筋組(圧接含む)
工程106
写真
鉄骨工事
*加工工場にて

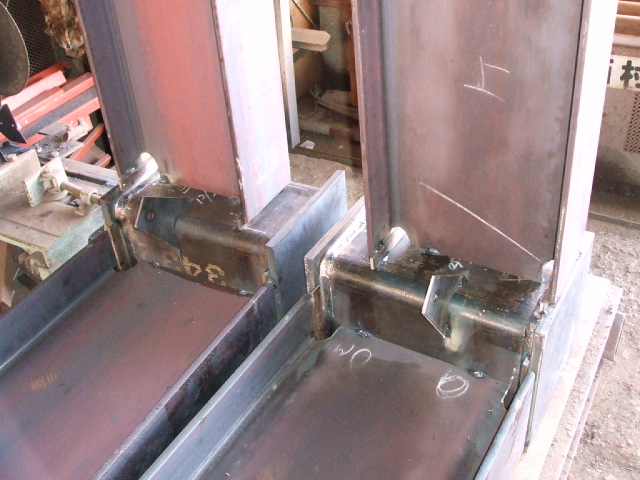

開先、仮付け検査
工程105
写真
鉄骨工事
ベースパック柱脚工法

ベースパック 25−12R

工程101
写真
地鎮祭
工程102
写真
基礎工事
地盤改良
工程103
写真
基礎工事
地盤改良
攪拌整地
工程104
写真
基礎工事
地盤改良

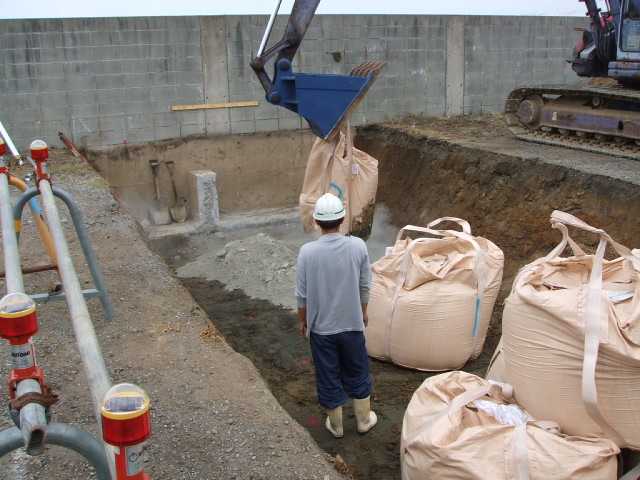

捨てコンクリート
墨出し
