施工過程

工程132
写真

完成
工程131
写真
外溝工事

アプローチ土間コンクリート打ち
工程130
写真
仕上げ

器具付け
工程129
写真
内装工事

天井、壁 クロス貼り

工程125
写真
大工工事

階段部組み立て
工程126
写真
大工工事

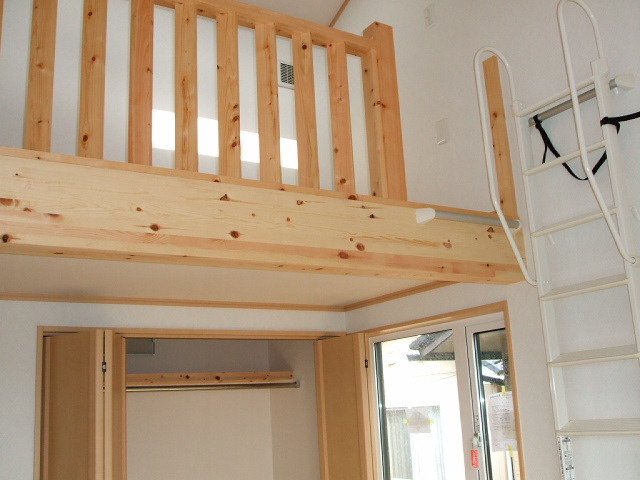

2Fロフト完成
工程127
写真
内装工事
ビニルクロス貼り
下地処理(ジョイント部、ビス頭、パテ処理)
工程128
写真
左官、タイル工事
左官:基礎仕上げ樹脂モルタル塗り(ァ3mm)

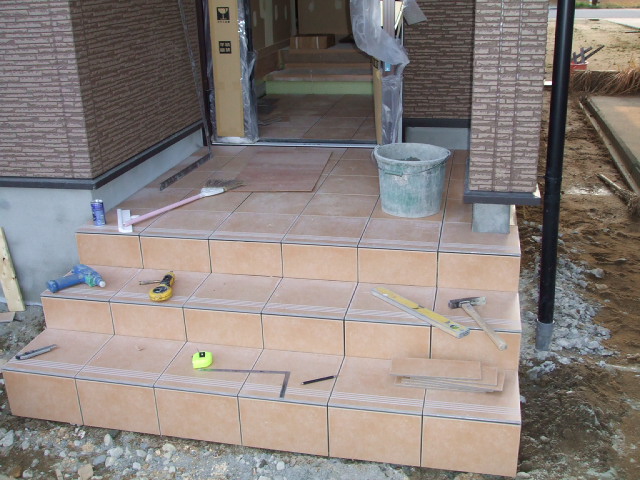

タイル:玄関、ポーチ300角タイル張り

工程124
写真
外壁工事

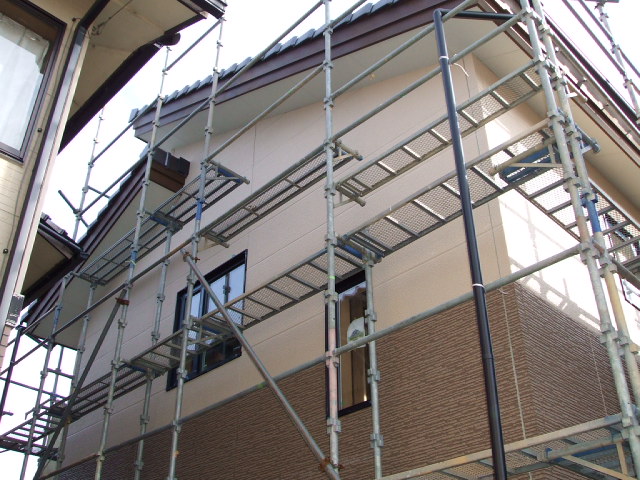

外壁(サイディング貼り)
工程123
写真
木工事
内装クロス下地ボード貼り
工程122
写真

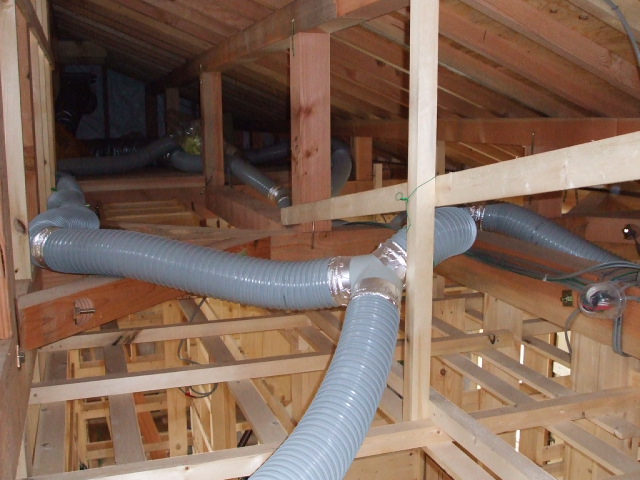

SC-SV 24時間配管工事
*SC-SVシステム(本体形名 SV-200U)
 熱交換・外気導入併用型セントラル換気
*SC小屋裏ファン
工程121
写真
木工事(内装下地)

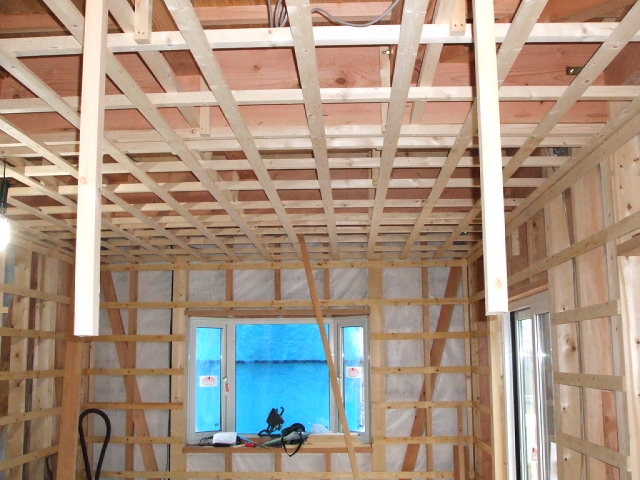

天井、壁:貫下地

工程117
写真
金物工事

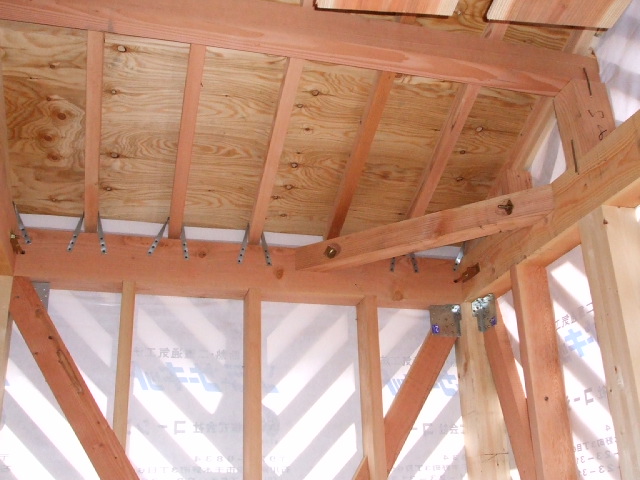

側桁ー梁桁(羽子板ボルト)
火打ちー桁(火打ちボルト)
桁、柱ー筋交い(筋交いプレート、BOX)
母屋ー束(カスガイ)
屋根タルキー側桁(くら金物)
工程118
写真
TH工法
耐震補強工事
工程119
写真

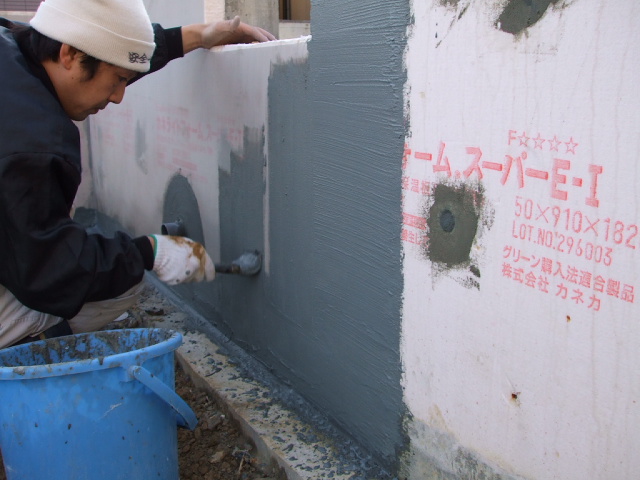

外断熱工事(外壁)
SCフォームァ50mm
気密テープ貼り(この工程良し悪し次第で、気密数値に差が出る。)
工程120
写真

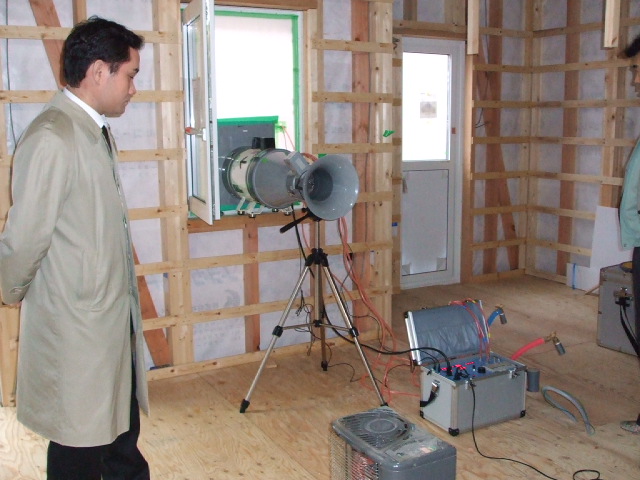

第1回目気密検査
測定装置:コーナー札幌梶@KNS-2500C型
測定方法:JISA2201(送風機による住宅等の気密性能試験方法)による(減圧法)
相当隙間面積(0.58cu/u)

工程116
写真
性能保証住宅第1回目現場検査
工程115
写真
外壁工事
SC樹脂サッシ取付
通気防水紙
耐震斜めヌキ(TH工法)
SCフォーム(壁断熱材) ァ50mm
工程114
写真
屋根工事
屋根タルキ(米松、45×60〜@300)
構造用合板(ァ12mm)

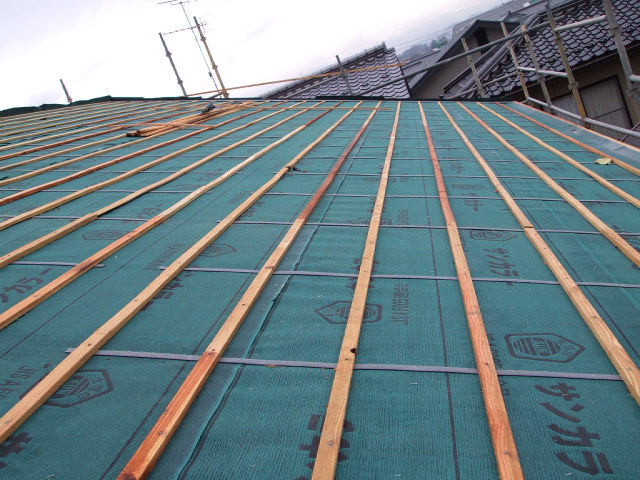

アスファルトルーフィング ァ22mm
SCフォーム(屋根断熱材) ァ50mm
通気タルキ(杉、45×45〜@300)
野地板(杉、ァ12mm)
アスファルトルーフィング ァ22mm

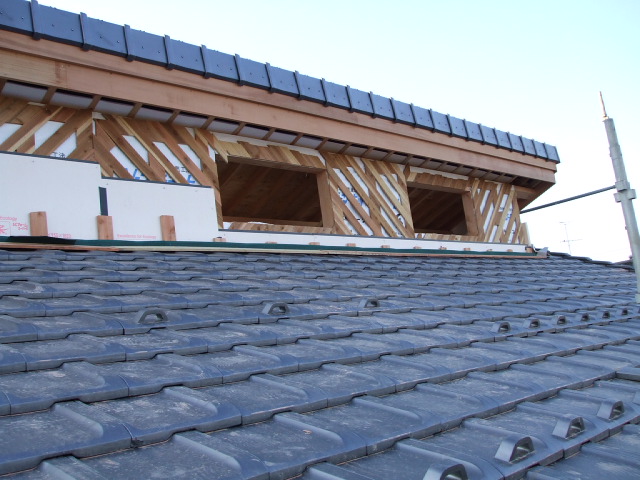

洋風平板瓦葺き
工程113
写真

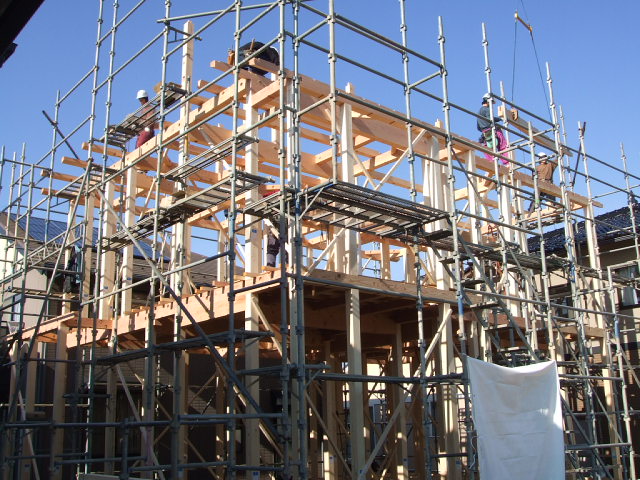

建て方

工程109
写真
白蟻防除工事
ターミメッシュフォームシステム
@下地処理
Aステンレスメッシュ貼り
Bパージ塗りこみ
工程110
写真
基礎工事
左官工事

樹脂モルタル下塗り(ァ5mm)
工程111
写真
仮設工事

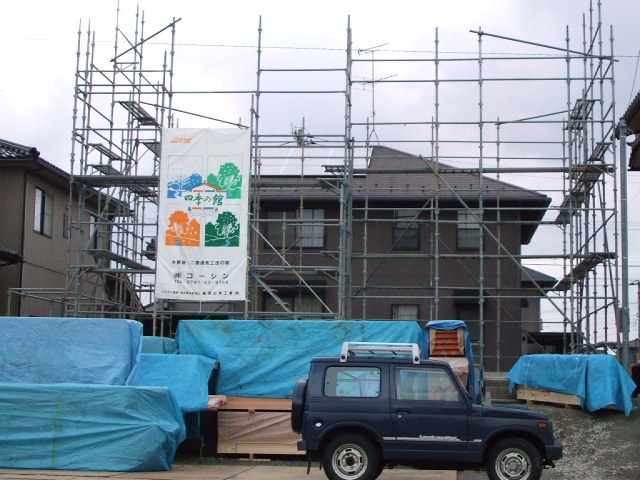

建て方前
先行足場組
工程112
写真
建て方

工程108
写真
設備工事

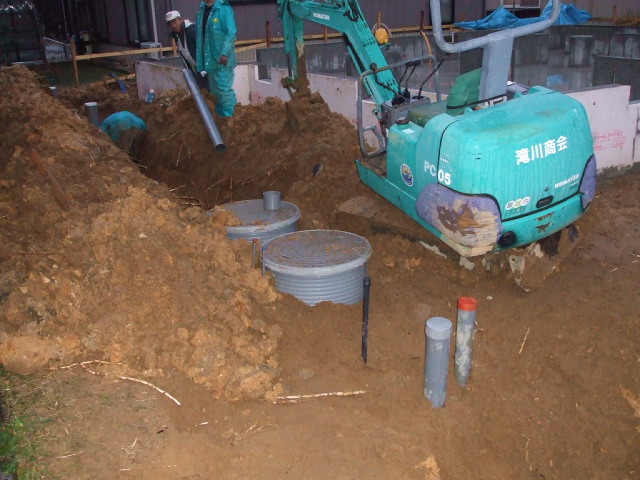

合併処理浄化槽埋設
それに伴う排水、汚水導入配管敷設
工程107
写真

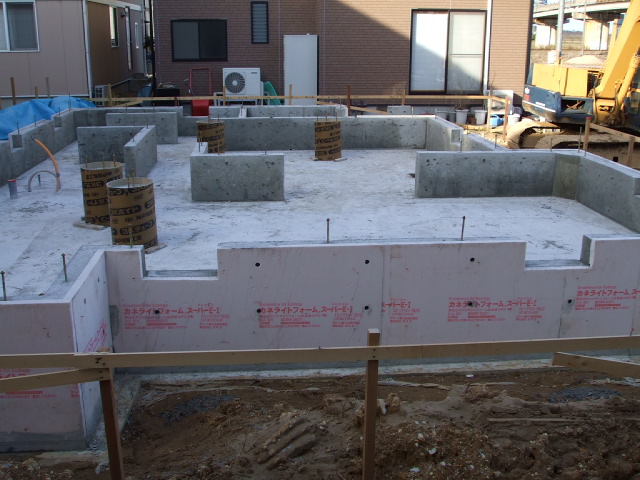

基礎工事完成
型枠解体後
養生中
工程106
写真
基礎工事

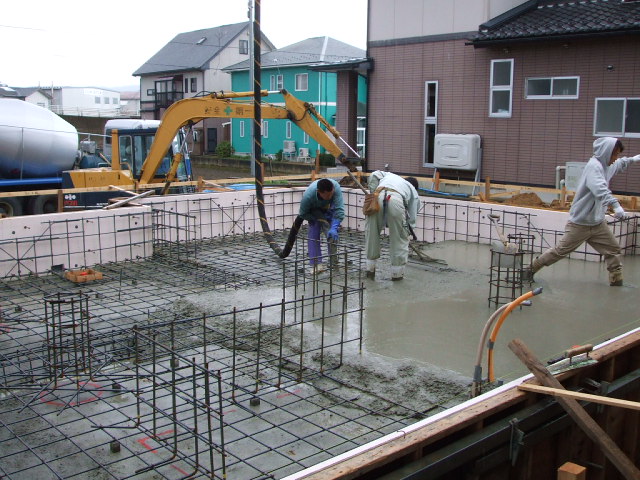

ベースコンクリート打ち
工程105
写真
鉄筋工事
ベース配筋鉄筋組

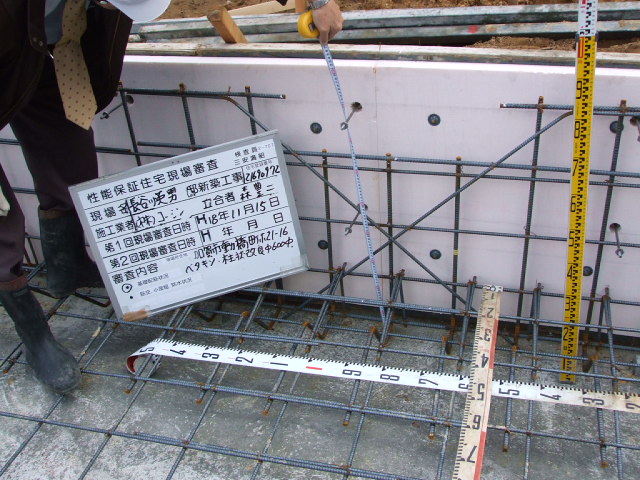

性能保証住宅1回目検査(11/15)

工程101
写真
丁張り
隣地境界ラインを境界やり方にのせる
下げ振りにて本やり方の上にのせる。
その作業にて建物の側ラインが決定する。
工程102
写真
柱状改良工事
地盤調査(スウェーデン式サウンディング試験
支持力 28.1KN/u(許容応力度)
沈下の可能性があるために基礎形式を柱状改良にする。杭形状 φ600 L=3.5m n=37本
工程103
写真

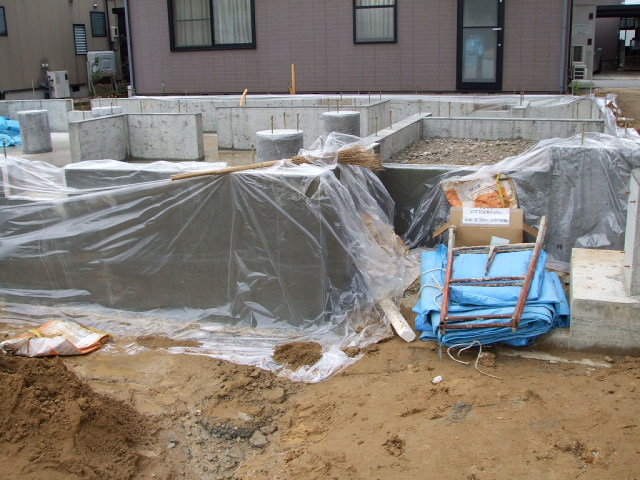

基礎工事(ベタ基礎)
掘り方
砕石敷き込み
土間シート(防湿シート)
捨てコンクリート打ち
工程104
写真
基礎工事
捨てコンクリート打ち
