施工過程

工程132
写真

完成
工程131
写真

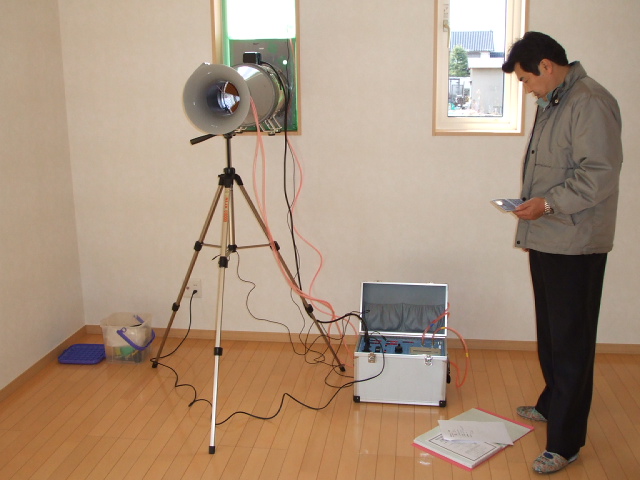

第2回目気密検査
1回目測定0.27cu/u
2回目測定0.32cu/u
工程130
写真
清掃
内部:清掃
床:ワックス掛け
工程129
写真

外溝工事

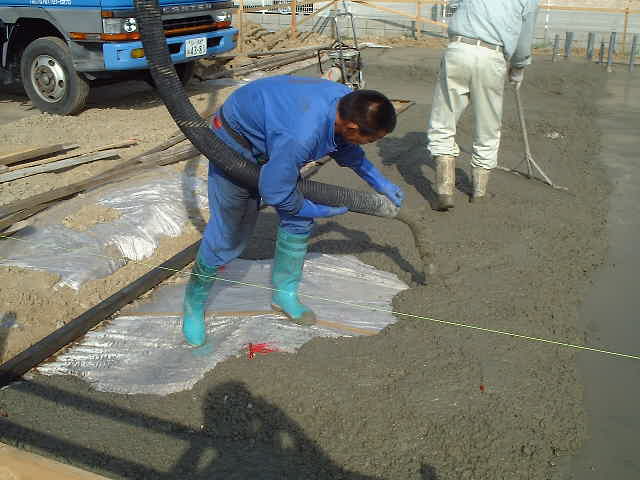

外部駐車場土間コンクリート打ち

工程125
写真
内装仕上げ工事

左官:和室 京土壁塗り

タイル:トイレタイル貼り
洋室壁、天井:ビニールクロス貼り
工程126
写真
内装工事

内部:天井、壁クロス貼り
ジョイント部、釘頭:パテ処理
工程127
写真
内装工事
ビニールクロス貼り
工程128
写真
木製建具工事
内部建具取付

工程124
写真
木工事

和室造作
工程123
写真
木工事

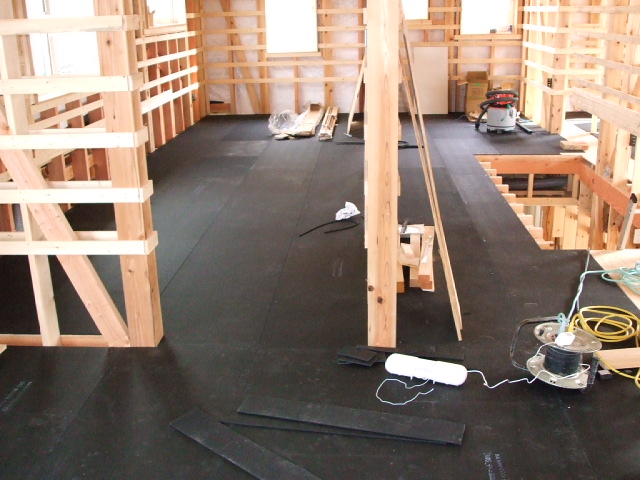

床貼り:構造用合板下貼り
    遮音マットS06(ァ6mm)
    カラーフロアー貼り(ァ12mm)
工程122
写真
塗装工事

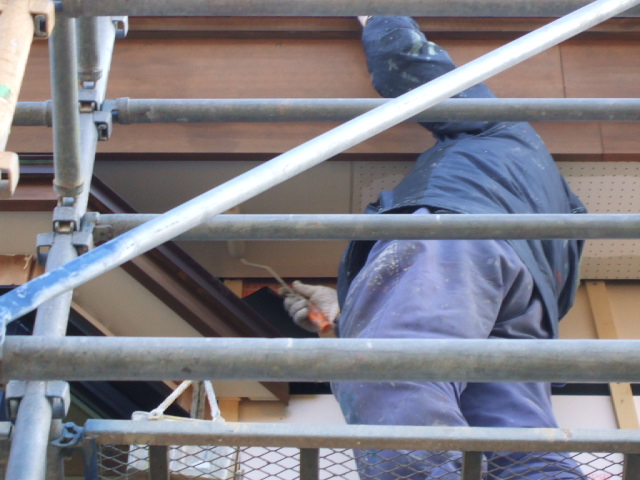

鼻隠し(ノンロット205N)
木が香る木材保護含浸塗料
軒裏(VP塗装)
工程121
写真

24時間換気配管工事
熱交換・外気導入併用型セントラル換気
SC−SVシステム

工程117
写真
外壁耐震下地
耐震下地(TH工法)
工程118
写真
性能保証住宅2回目現場検査合格
屋根工事完了
筋交い、火打ち、雲筋交い取り付け完了
ホールダウン金物取り付け完了
その他金物(羽子板、かど金物、くら金物、筋交いプレート、カスガイ等)完了
工程119
写真

断熱工事
外断熱材(SCフォーム張り)
ジョイント部全て、気密テープ貼り
工程120
写真

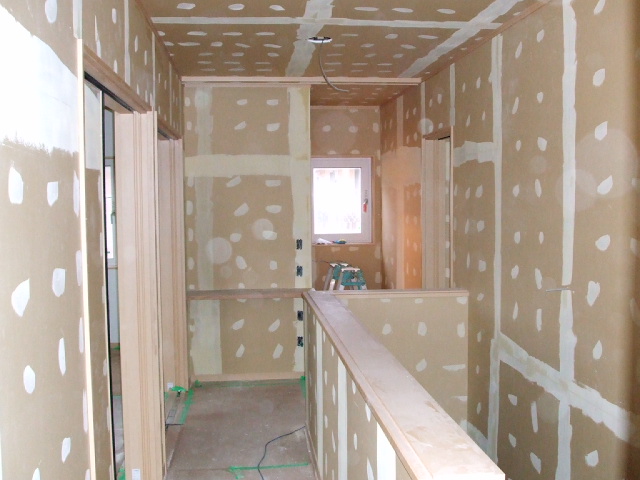

内装工事
内部ボード貼り下地(天井、壁)

工程116
写真
下屋屋根工事
壁面との取り合い
通気経路確保
工程115
写真
屋根工事
寄棟屋根
棟換気(換気スター)
棟4箇所、隅棟角1箇所ずつ
工程114
写真

屋根仕舞い
屋根タルキ(45×60)
構造用合板ァ12mm
SCフォームァ50mm(断熱材)写真
通気タルキ(45×45)
裏板(杉4分板)
アスファルトルーフィング22kg
屋根瓦葺き
工程113
写真
建て方
2階腰組

工程109
写真
ターミメッシュ工事
物理的防蟻工法
薬剤を使用しない防蟻工法
工程110
写真
設備工事
給水(青色)、給湯配管(赤色)
ヘッダー配管
工程111
写真
建て方準備
外部先行足場組
土台敷き込み
工程112
写真
建て方
1階柱立て

工程108
写真
基礎工事完了
養生中(10日間後)
ターミメッシュ工事に入る
工程107
写真

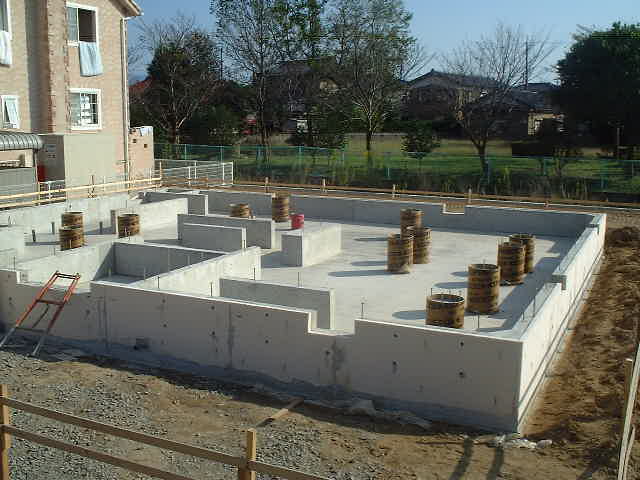

ベースコンクリート打ち
性能保証住宅(10年保証)
第1回目配筋検査後ベースコンクリート打ち
工程106
写真

鉄筋組
ベース鉄筋組
工程105
写真

基礎工事
捨てコンクリート打ち

工程101
写真
地鎮祭
工程102
写真
丁張
基礎の着工前に敷地に対する建物の配置及び高さ(GL)を決定する作業
工程103
写真

柱状改良
地盤調査の結果柱状改良の必要があり
建物の配置内部(基礎伏図による)に
φ600、L=5.25m(改良長)の杭を
50本作成
工程104
写真
基礎工事
掘り方
砕石敷き込み
防湿シート敷き
捨てコンクリート打ち
