施工過程

工程131
写真

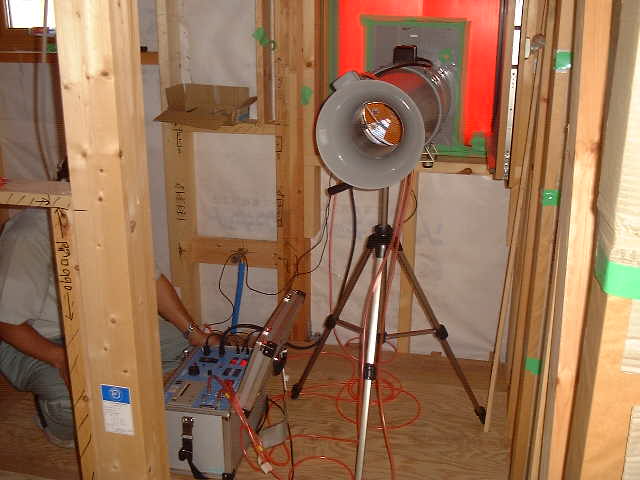

2回目気密検査
建物完成後の2回目気密検査
換気開口、排水溝、エアコン配管等のため数値があがる。
相当隙間面積(@-0.58、A-0.54、B-0.56)
工程130
写真
清掃工事
内部清掃完了後

工程126
写真
シール工事
サイディング張り完了
シーリング材も”光セラ”専用シーリング材使用
 スーパーKMEWシール
工程127
写真
大工内装工事

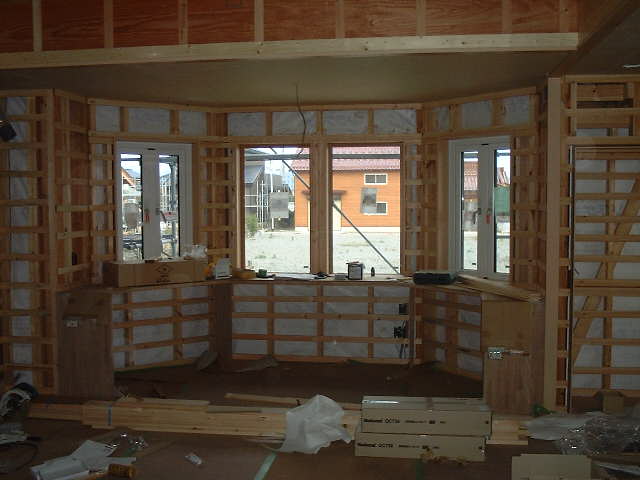

1FLDK 天井、壁下地
工程128
写真
内装工事
ビス頭、ジョイントパテ処理
ビニルクロス貼り
工程129
写真
左官工事
和室(京土壁仕上げ)
石膏ラスボード
石膏プラスター下塗り
京土壁仕上げ

工程125
写真

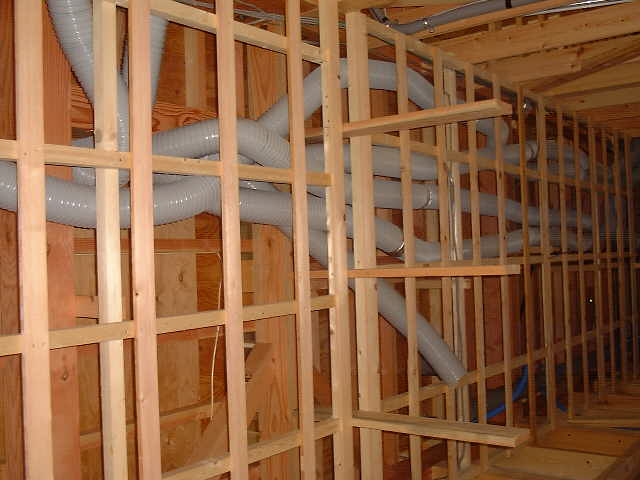

SC−SV24時間換気
天井裏配管
工程124
写真

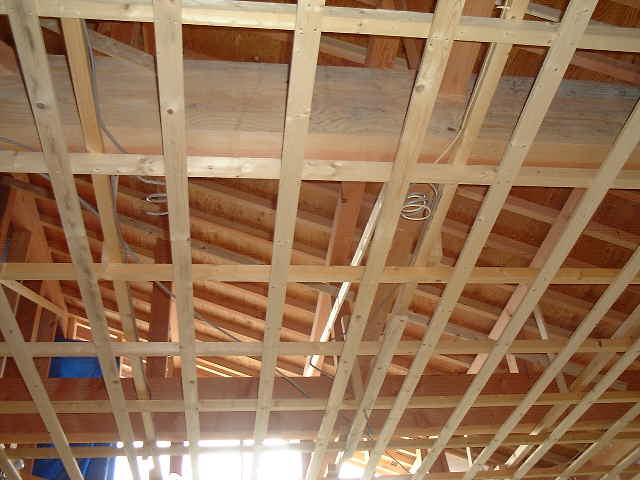

内部下地組
工程123
写真

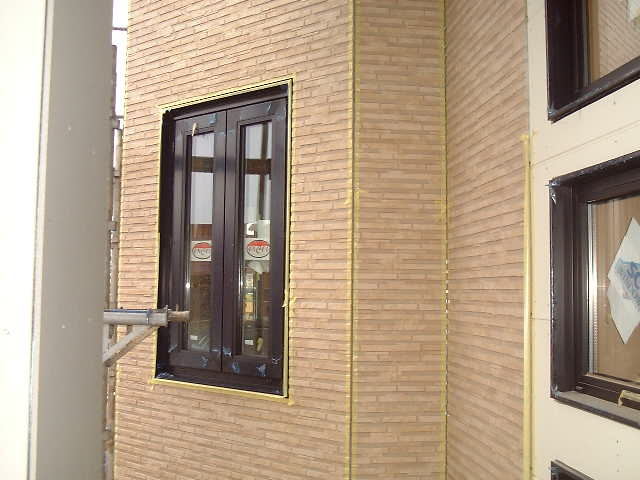

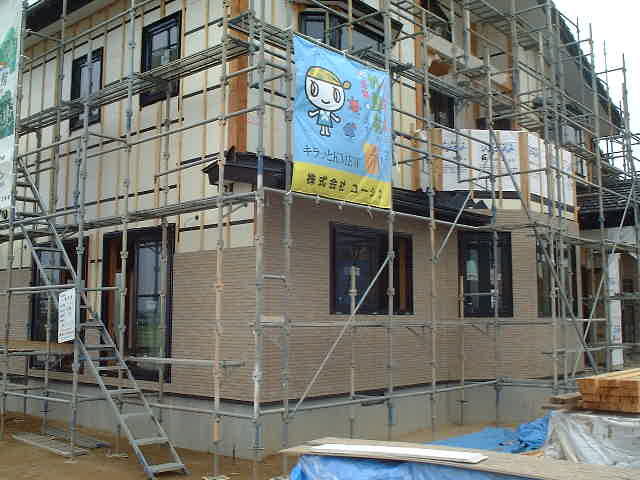

外壁工事(サイディング張り)
クボタ松下電工外装材”光セラ”
光触媒コーティング外壁材
特徴@汚れを光(紫外線)で分解
   A汚れを浮かして雨が流す
「自然にもやさしい外壁材」
外壁材50坪でホプラ12本分の大気浄化能力
工程122
写真
破風、軒裏塗装

工程118
写真

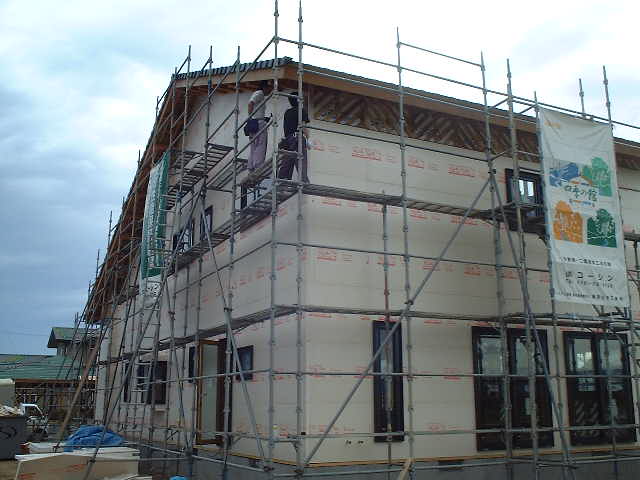

外壁下地(TH工法)
外断熱材(SCフォームァ50mm)張りの前に
透湿、防水、防風シート張り
クロスヌキ(TH 工法)
工程119
写真
SCサッシ取付、SCフォーム貼り
”ソーラーサッキットの家”の要、外断熱材としてのSCフォーム ァ50mm貼り
工程120
写真

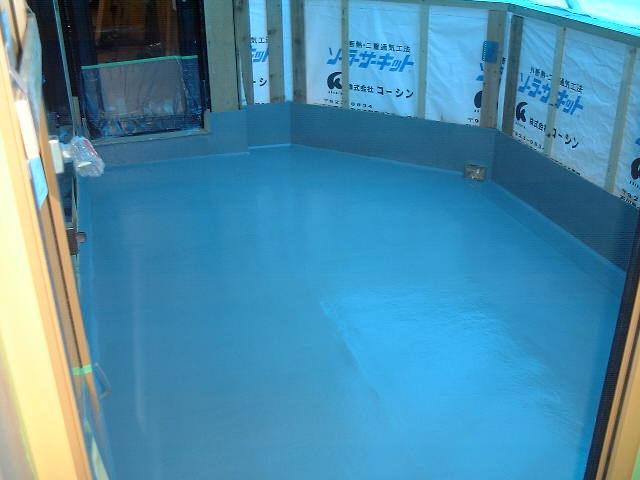

テラス部FRP防水
工程121
写真

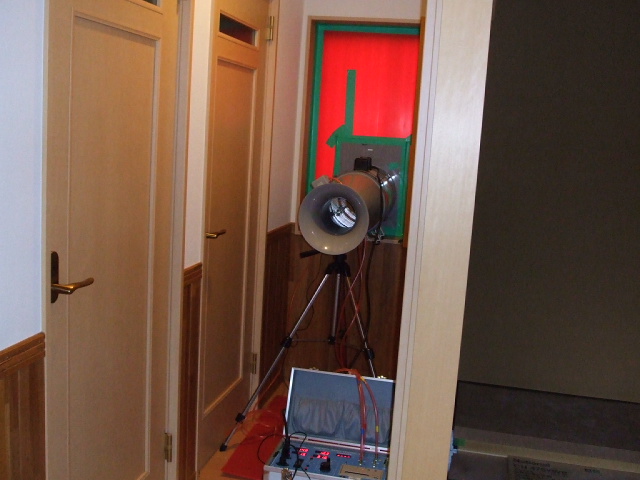

1回目気密検査
気密検査測定装置
コーナー札幌株式会社KNS-4000U型
2回測定
相当隙間面積(@−0.5cu/u、A−0.43cu/u)

工程117
写真
屋根工事完了時
性能保証住宅

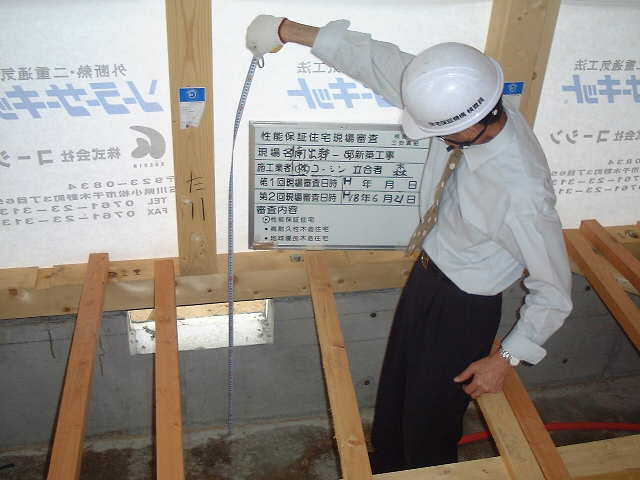

第2回現場審査(屋根、金物完了時)
工程116
写真
屋根工事
完了
陶器質平板瓦(黒色)
工程115
写真
屋根瓦葺き

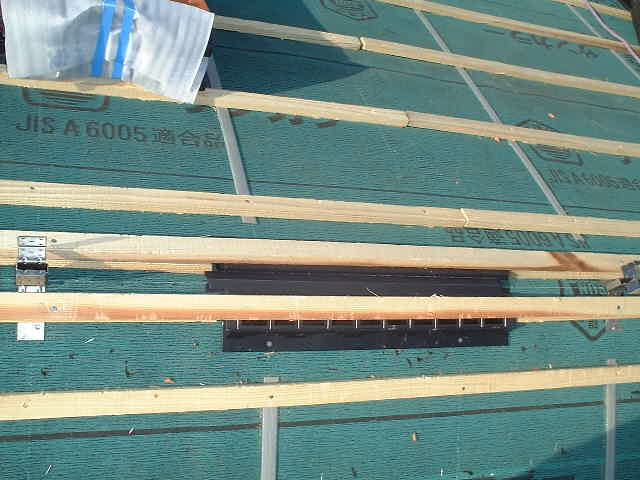

棟換気(換気スター)取り付け
工程114
写真

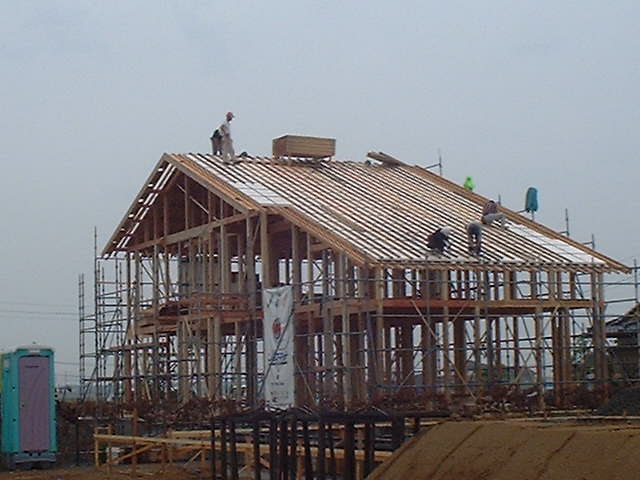

建て方(6月8日)
本屋小屋組
屋根始末
屋根タルキ
構造用合板
アスファルトルーフィング
SCフォームァ50mm
屋根タルキ(通気タルキ)
裏板(杉4分板)
アスファルトルーフィング

工程110
写真
基礎工事完了
養生中
工程111
写真
ターミメッシュ施工完了(物理的防蟻工法)

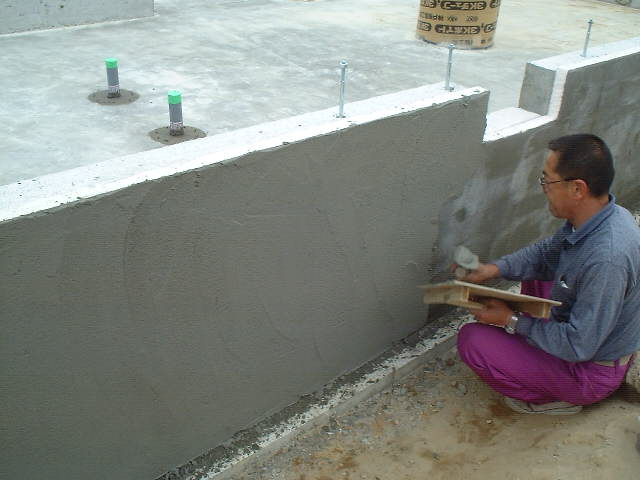

カネライトフォームァ50mm(基礎断熱)
ターミメッシュ張り
ターミパージ塗りこみ
工程112
写真

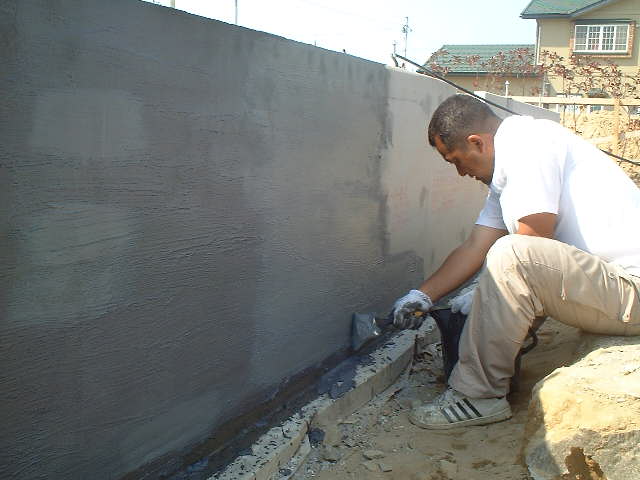

基礎SCモルタル下塗り
基礎外断熱メッシュ防蟻工法「ターミメッシュフォームシステム」専用の下塗り・上塗り兼用仕上げモルタル。
標準塗り厚さ 下塗り(約5mm)、上塗り(約3mm)
工程113
写真

建て方(6月7日)
土台敷きこみ
1回構造材骨組み

工程109
写真

ベースコンクリート打ち
型枠の隅々までコンクリートが行き届くようにバイブレーターを掛けながら生コンを流し込む。
工程108
写真

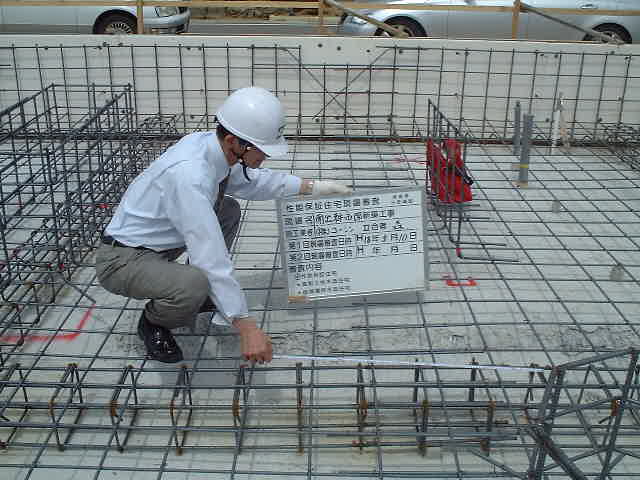

鉄筋工事(第1回目配筋検査)
性能保証住宅
第1回目現場検査(基礎配筋工事完了時)
工程107
写真
基礎工事(ベース打設前)
鉄筋工事
ベース鉄筋組み立て
地中梁筋組立て
工程105
写真
基礎工事
下地こしらえ
@砕石敷きこみ
A防湿シート敷きこみ
B捨てコンクリート打ち

工程100
写真
着工前(現況)
工程101
写真
地盤調査
建物に最も重要な基礎断面を決定する前に、地盤調査を行います。
「スウェーデン式サウンディング試験」
工程102
写真
地鎮祭
地元の神社をお守りしている神主さんに地鎮祭の儀式をお願いする。
鎌入れの儀式(施主様が行う)
鍬入れの儀式(施工業者が行う) 写真
工程103
写真

地盤改良
固化材 100kg/㎥(US-10)
改良土深度 H=100cm
