施工過程


工程227
写真
気密検査(2回目、完成時)
測定値(相当隙間面積)
0.5cu/u
工程226
写真
居間全景
工程225
写真
ウッドデッキ
テラス、ウッドデッキ施工
材料ー桧
ノンロット塗装
工程224
写真
タイル仕上げ
ポーチ、階段タイル貼り
300角タイル

工程219
写真
軒裏塗装仕上げ
工程220
写真
外壁:下見板張り塗装
ノンロット塗装仕上げ(2回塗り)
工程222
写真
クロス下地
ジョイント、ビス頭パテ処理
工程223
写真
居間天井塗装仕上げ
居間天井
品ベニア目透かし貼り
オスモカラー仕上げ(自然塗料)

工程218
写真
床:無垢フローリング張りァ15
自然素材をふんだんに
工程217
写真
外壁:タイル、モルタル下地
当社の場合は、モルタル下地にアングルラス(通常は鉄骨工事の下地に使用)を使用しています。
一般的には、メタルラスを使用だと思います。
工程216
写真
外壁:防火サディング張り
工程215
写真
外壁:防火サディング張り
”ソーラーサキットの家”
アウターサーキット部の施工
通気胴縁、通気土台水切り、防鼠ガード

工程210
写真
内装工事(2F床下地)
2階床下地
構造用合板ア12mm
遮音シート敷きこみ
フローリング貼り
工程212
写真
造作工事
窓枠取付
規制窓枠
工程213
写真
電気工事
配線工事
電灯、コンセント、スイッチ等
工程214
写真
空調配管工事
24時間換気
給気、排気配管工事

工程209
写真
1回目気密検査
気密測定器による気密検査(2回測定)
1回目数値:::0.4cu/u(隙間相当面積)
2回目数値:::0.4cu/u
工程208
写真
バンフォーム処理
外部断熱材(SCフォーム)貫通ケ所の気密処理
工程207
写真
第2回性能保証検査
性能保証機構の検査(10年保証住宅)
工程206
写真
開閉可能床下バンパー
夏*開らく:::インナーサーキットによる効果

冬*閉じる:::冷気、湿気を建物内に入れない。

工程201
写真

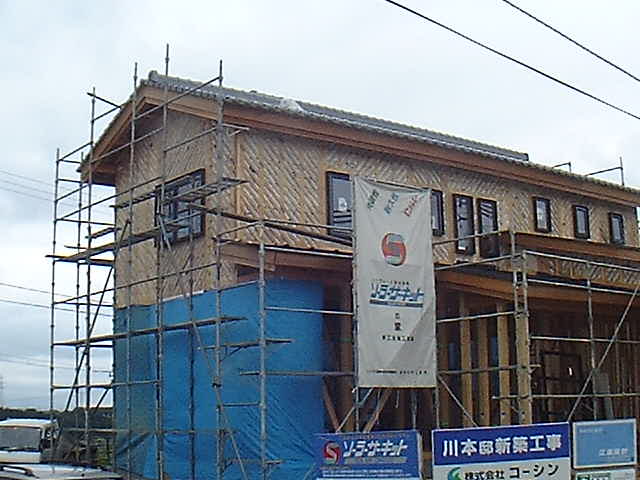

外壁下地
クロスヌキ(TH工法)
工程202
写真
外壁下地
2階部分、TH工法(クロスヌキ)完了
工程203
写真

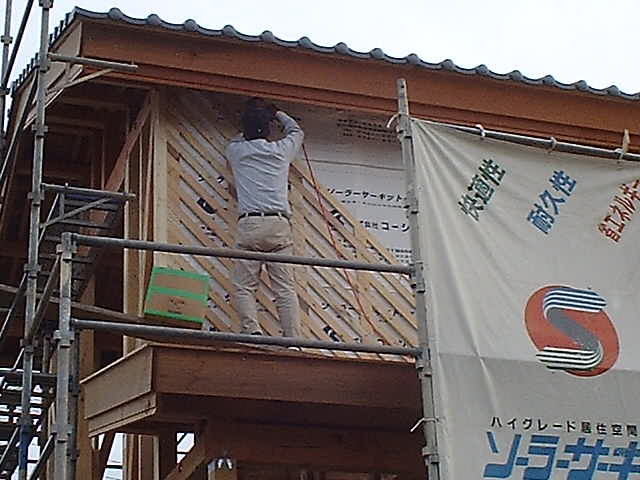

断熱材(SCフォーム50)貼り
補強クロスヌキの上に断熱材を貼り、ジョイント部を気密テープにて処理する。
工程204
写真
外部回り断熱材貼り完了
断熱材を仮止めし気密テープ処理をしてから、通気胴ぶちをビス止め(L=165mm、@150mm)
